跨部门项目常出现一种表面的配合:每个部门按时提交了自己的材料,整体工作却仍然迟迟完成不了。营销等待技术答复,技术等待业务确认,财务认为范围还没有说清楚。团队会议上人人都忙,任务看板上也没有明显空白,但客户需要的结果没有形成。跨职能团队的难题往往不是缺少专业能力,而是缺少能够连接这些能力的共同工作安排。

知行社为教练家整理这篇跨部门协作指南,重点不是让成员学会讨好其他部门,而是帮助项目发起人、团队教练与参与者建立清楚的共同成果、接口和决策方式。跨部门合作仍需正式授权。没有资源和权限支持的“共同负责”,容易变成责任模糊,也会让最愿意配合的人承担过多隐形工作。

把项目目标翻译成所有部门都能看懂的成果

启动会议上,“提升客户体验”“推动数字化”很容易获得同意,却不足以指导分工。教练可以问:项目结束时,哪一类用户在什么场景中能够做到什么;我们凭什么确认这一变化发生了?答案应同时描述范围和完成标准。例如让新客户能够在一个工作日内完成首次设置,而不是分别要求各部门“提高效率”。

随后请每个部门说明自己对这个成果的理解。如果销售理解为缩短签约流程,技术理解为增加自动化功能,客服理解为降低咨询量,就应先把差异摆出来。不要把这一步当作拖延。若一开始没有共同结果,部门越努力,后面越可能在不同方向上积累工作。

完成标准也应包括不能牺牲的条件。缩短设置时间不意味着允许不完整的数据进入系统,也不意味着把原本由内部处理的难题全部推给客户。项目发起人需要说明哪些条件是必须满足的,哪些可以试验,哪些需要上级决定。教练负责促进澄清,而不是替发起人选定业务取舍。

看见部门目标之间的真实张力

不同职能对同一项目的关注可能合理但不一致。业务希望速度,财务关注支出,技术关注维护负担,法务关注风险。跨部门团队如果把这些差异理解成“谁不支持项目”,会很快陷入关系评价。更有价值的提问是:“这个部门需要保护什么结果?如果忽略它,组织会付出什么代价?”

请成员分别列出本部门的三个约束,并区分已确认的硬性要求与习惯性的工作偏好。例如“预算必须在季度内确认”可能是现行规则,“所有会议都必须由经理参加”则可能只是惯例。不要由外部部门单方面宣布某个约束不重要,而是请拥有权限的人解释依据和可调整范围。

在一段虚构教学案例中,客户上线项目需要技术提供快速响应,技术部门却有既定研发排期。讨论从“技术不配合”转为“哪些请求真的需要研发介入”后,团队发现很多常见问题可以由实施人员按明确说明处理。真正复杂的问题进入技术支持时段,紧急事故保留升级通道。问题没有通过情感和解消失,而是通过任务分类变得可安排。

先画出价值流,再确定成员名单

跨部门团队不是各部门都派一个代表就算完整。应从用户结果反向画出必要活动:需求理解、方案确认、资源批准、执行、验收和后续维护。每个活动需要哪些知识,谁具有决策权,谁承担日常执行,都要分别确认。只派出善于协调但没有授权的人,项目仍会不断回到部门内部重新请示。

图上可以用四种节点表示活动、输入、输出和批准点。沿着任务实际移动的方向检查:信息在哪里重复录入,哪个地方只有一人知道状态,哪些交接需要等例会才确认。这不是为了设计完美流程,而是识别最容易产生等待和误解的连接位置。

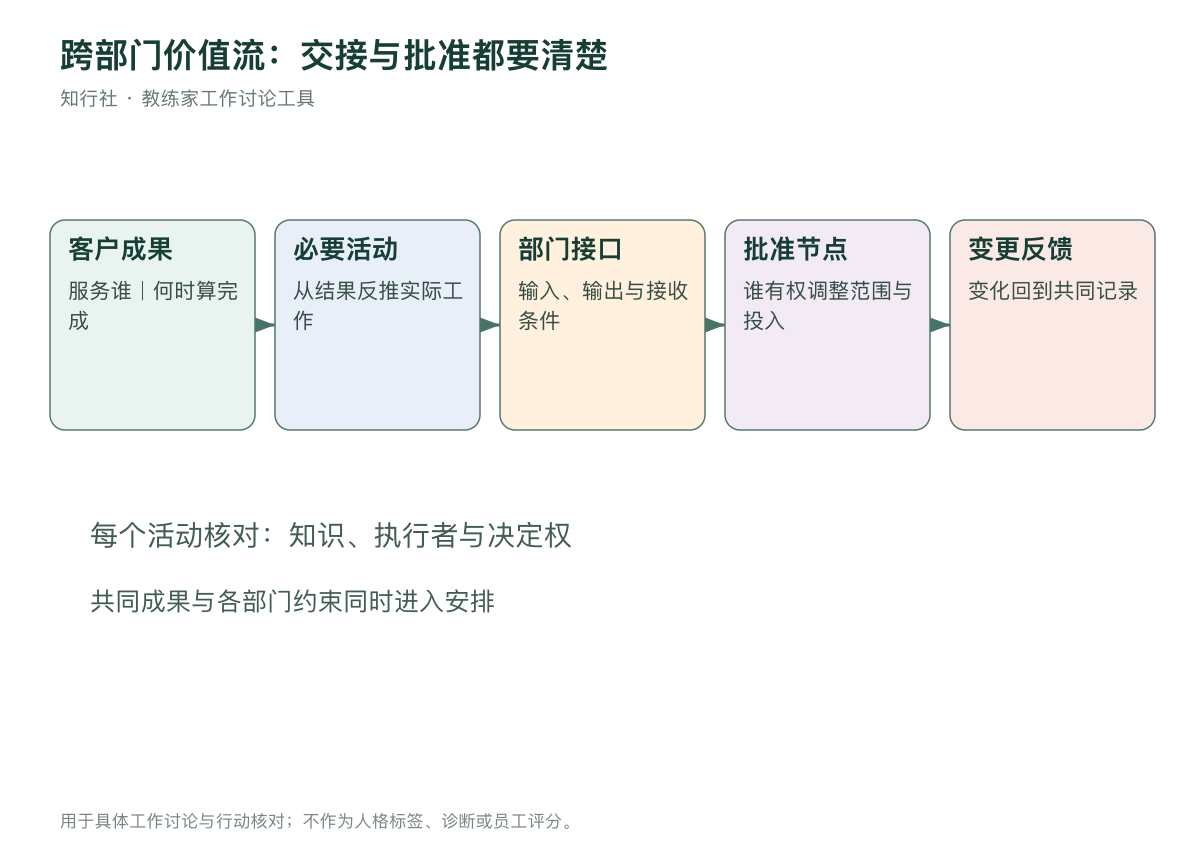

跨职能团队的价值流与协作连接
知行社自制团队工作工具,用于引导讨论,不是心理测评或效度已验证的诊断模型。

成员名单确定后,还要确认投入方式。某人列入项目群,不代表他每周能够投入足够时间。要求各职能说明可用时段、被占用时的替补以及遇到冲突由谁决定优先级。教练可以帮助成员表达承诺的条件,但正式资源分配仍应由相应负责人批准。隐瞒投入限制通常只会把困难推迟到交付阶段。

用接口约定代替模糊的“保持沟通”

每个关键交接至少写清四件事:谁交出什么,接收方怎样判断可以继续,什么时候必须反馈缺口,变更由谁确认。例如设计交给技术的不只是图片,还应包括适用场景、异常状态和已确认的范围。接收方也不能只回复“收到”,而要说明材料是否满足开工条件。

接口约定可以很短,不必为每个动作写长篇文档。重点是双方能够根据同一条标准判断。若接收者提出新的要求,应核对它是否属于原来约定的范围。必要的新要求可以加入,但要同时讨论时间和资源影响,不能一边说范围没有变化,一边不断增加验收条件。

跨部门团队还需要一个公开的变更记录。记录包含变更原因、影响对象、作出决定的人和生效时间。不要让项目群里的零散消息承担全部记忆功能。成员可以在聊天中讨论,但最终决定应进入共同记录。这样后来的参与者不必通过猜测谁的消息更有权威来理解当前安排。

把决策权放到具体问题上

“重大问题提交领导”容易听起来明确,却没有说明何谓重大。可以根据预算、范围、风险和时间设置决策边界。例如某类小幅调整由项目负责人确认,影响多个部门排期的调整由联席负责人确认,触及既定合规要求的事项进入正式审查。具体边界由组织确定,本文不提供可直接套用的金额或时限。

决策记录应同时写出当前方案和被放弃方案的关键理由。否则下一次人员变化时,团队会重新讨论已经比较过的选择。记录理由不是为了阻止重新考虑,而是让重新考虑有依据。当条件发生变化时,成员可以指出原来哪条假设失效,而不是只说自己不喜欢现有决定。

教练要关注参与发言和拥有决定权之间的区别。让所有人表达意见,不代表每个决定都必须全体同意。负责人可以听取分歧后作出决定,并说明将怎样观察后果。比起用含糊的“大家都认可了”掩盖实际分歧,清楚的决策过程更有利于成员随后履行自己的角色。

连接位置必须确认的问题负责方式
共同结果服务谁、何时算完成发起人确认边界,团队核对理解
关键交接交出什么、接收标准是什么交接双方共同确认
资源冲突直属任务与项目如何排序相应负责人决定优先级
范围变更影响谁、谁有权确认记入共同变更记录

例会只处理连接问题,不轮流汇报全部工作

跨部门例会最容易变成每人依次读进度。可以先让成员异步更新常规状态,会议聚焦三类问题:谁需要别人提供条件,哪个接口开始偏离约定,哪项决定需要共同处理。主持人要求发言者说明希望会议产生什么,不只描述自己有多忙。

当争论出现时,先确认争论属于结果标准、资源分配还是技术判断。结果标准由共同目标与发起人授权澄清,资源分配由相应负责人处理,技术判断则需要专业证据。不同问题不能都靠“加强沟通”解决。教练的作用之一,就是帮助团队选择合适的讨论方式与决定者。

会议结束时逐项确认行动的接收者,而不是只确认提出者。比如“销售发需求”还要确认技术何时核对,“技术提供方案”还要确认业务谁能验收。若没有接收者,任务可能完成于一端,却仍没有转成下一步工作。共同成果在这些连接动作中才会逐渐形成。

避免协作中的三种隐形代价

第一种代价是协调劳动集中到少数人身上。他们不断提醒、补资料、解释上下文,却未被计入投入。项目负责人应看见这种劳动,并考虑简化接口或安排轮值,而不是仅仅表扬某人“很能扛”。持续依靠一个人的热心,团队很难在他休假时维持交付。

第二种代价是部门成员同时接受多套优先级。项目负责人希望即时回应,直属经理要求先处理本部门任务。此时成员不是不愿意承诺,而是缺少冲突处理规则。应让两方负责人确认排序与升级方式,不能要求员工自行承担所有选择后果。

第三种代价是把合作关系建立在私下承诺上。成员为了照顾关系答应未经批准的资源,短期看起来顺利,后续却可能伤害部门信任。教练应帮助成员练习清楚地说:“我可以负责协调,但这部分投入需要负责人确认。”边界清晰是合作可靠性的条件,不是冷漠。

用一轮交付检验,而不是宣告团队已经形成

选择一个范围可控的阶段成果,检验共同目标、接口和决策安排是否足够。复盘时既看成果质量,也看等待、返工和临时升级。若项目按时完成却依赖大量加班和临时救火,不能直接判定机制有效。要识别哪些问题被个人牺牲遮住了。

请各职能分别说明哪一个接口变清楚、哪一种承诺仍难履行、哪项授权需要调整。允许意见不同,不强求复盘得到一致好评。对于已经证实有效的安排,写成简短约定;对于无法自行解决的限制,形成带证据的决策请求。

处理项目结束后的维护归属

跨部门项目常在上线时宣布完成,却没有决定日常维护归谁。客户后续问题继续进入原项目群,成员已经回到本部门任务,回应越来越慢。启动时就应说明成果进入常规运营后由谁接收,需要哪些文档、培训和访问权限,以及多长时间内保留项目支持。

接收不是单方面发送材料。运营方应依据共同标准确认自己能够承担,指出仍缺少的条件。若资源没有落实,不能用“项目已经结束”消除责任。发起人需要决定暂时支持、补充资源或缩小交付范围,明确过渡安排。

教练可以在结束会中邀请项目团队与接收团队分别描述他们理解的下一步。两方理解不同,说明还不能只靠一封完成邮件收尾。把维护接口当作价值流的最后连接,能够减少成果在组织边界处失去持续性。

为合作留下可复用的判断

项目复盘不宜只写“加强沟通、提高意识”。更值得保留的是哪些条件一开始容易遗漏,哪种变更必须及早让哪些职能参加,以及哪些批准点可以前移。下次项目不必复制全部流程,但可以用这些判断检查自己的设计。

也请记录某些安排为何没有采用。例如每日全员例会占用过多时间,改为异步状态与重点问题会后更有效。保留理由,后来的团队才能判断是否适用,而不是把现有做法理解成不可改变的标准。

跨部门能力不是永远依赖一个超级协调员。可靠的合作应使普通成员根据公开安排就能理解下一步,知道遇到矛盾找谁,并能够说明自己的限制。让合作不只靠人情维持,是每一轮项目值得检验的长期成果。

跨部门合作并不要求大家放弃各自专业立场。恰恰因为不同职能看到不同风险,团队才可能形成更完整的判断。教练家平台的团队实践可以把这种差异转为明确的共同成果、可执行的交接和可追溯的决定。成员既知道自己要做什么,也知道自己的工作怎样与他人一起构成最终价值。

阅读 1
