给自己四十分钟写方案,到点却只写了开头,于是觉得方法无效;或是为了不破坏计划,匆忙交出未经核查的内容。时间盒容易被理解为一个必须完成的倒计时。知行社为教练家强调另一种用法:在有限时段内集中处理一项问题,到点时作出有依据的下一步决定。它约束投入边界,不替代质量判断,也不能保证复杂工作按钟点自动结束。

先确定盒子里装的是什么

探索问题、制作初稿和核查成果,需要不同的结束方式。探索时段的成果可能是排除一个方案、提出待验证假设;制作时段可以产生一个粗略版本;核查时段则关注差错与证据。若用同一个“必须完成”标准衡量,探索会被误判为没有产出,核查也可能被为了赶时间而削弱。

开始前说清本次目的与可接受成果,例如“在这段时间里比较两个流程,写出最关键差异”,而不是“把项目弄完”。目的越模糊,时间结束后越难判断发生了什么。盒子不一定越短越好,复杂任务需要适当连续性;也不一定越长越好,过长会使反馈推迟。时长应根据任务与实际日程调整。

把投入上限与交付期限分开

个人给自己设定一小时探索,不等于已经向客户承诺一小时后有最终答案。交付期限涉及合作方安排,时间盒只是内部组织投入的方式。两者可以连接,但必须明确区别。如果正式交付需要核查和审批,就不能只给制作安排一个盒子,然后假设后续会自然完成。

主管设置时间盒时尤其要说明:到点要交什么,哪些内容允许暂缺,哪些质量标准不可降低。不能表面上说“先做一版”,评价时却按最终成品要求。清楚的阶段标准让员工敢于拿出可讨论的工作,也能避免把粗糙结果冒充已经完成。

为到点设计四个出口

时间到了,可以继续、暂停、求助或调整范围。继续需要说明新获得的判断和下一段投入目的;暂停需要留下恢复线索;求助需要指出卡在哪里、希望谁提供什么;范围调整则需要有权限的人确认。出口明确,时间盒才不会变成不断延长的虚假边界。

不必每次都开会决定。个人低风险任务可以自行判断,涉及团队交付或资源时则按约定升级。关键是不能把“还没做完”自动解释成再来一小时。也不能为了维护方法而强迫停止必要的安全处理。时间工具服从任务责任,而不是让任务服从计时器。

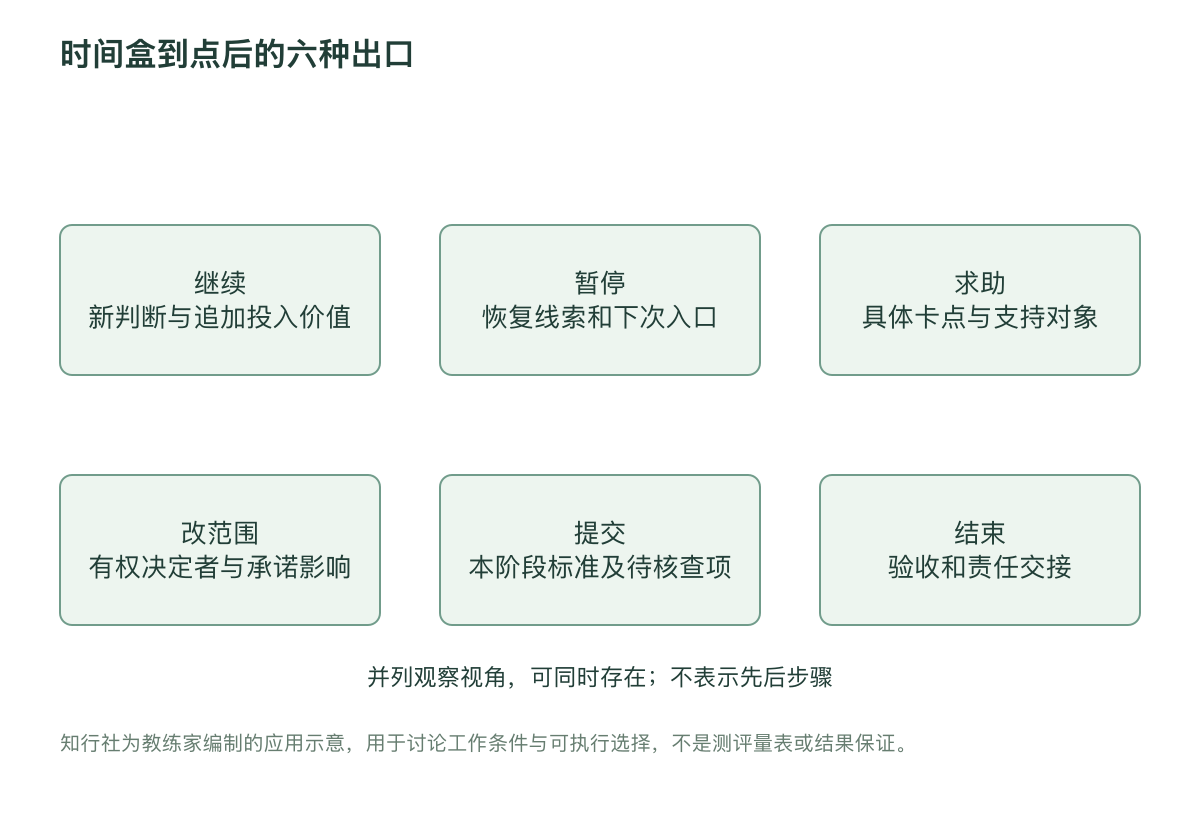

时间盒到点后的六种出口
知行社为教练家编制的应用示意,用于讨论工作条件与可执行选择,不是测评量表或结果保证。

虚构案例:课程设计越做越大

以下为虚构教学案例。培训设计师赵宁要为新任主管准备一次工作坊,原本只计划两小时设计活动,却不断扩展资料。她给自己设定时间盒,但每次到点都继续查找。教练问:“你希望这两小时结束后得到什么?”赵宁说:“一套足够好的课程。”教练追问:“足够好要由哪些证据判断?”她发现自己没有确认学员要解决的具体工作问题。

教练:“如果这次只为开场练习设计一个可试的版本,怎样算够用?”赵宁说:“能让学员说出一个真实管理难题,并能在十分钟内完成。”两人把下一段任务限定为设计这个练习,结束后请一位同事试读。赵宁不再把所有课程内容装进一个盒子,而让每段工作服务一个可验证问题。

到点时,她已有两个备选,却无法判断哪个合适。按原习惯她会继续搜索,现在改为求助:给同事说明目标、对象与两种方案,请其检查理解难度。反馈显示第一个活动要求太多。她保留第二个,删去两项复杂说明,再进入下一个设计时段。时间盒没有让她瞬间完成课程,却帮助她更早发现需要反馈,而不是独自无限优化。

“做不完”可能透露不同问题

若总是在同类任务上超时,可能估计不足,也可能范围不断变化、资料未备齐或质量标准过高。教练可以请客户比较最初预计与实际发生的动作。不要只把时长加倍,也不要立刻判断客户拖延。找出差异之后,再决定调整盒子、任务或支持条件。

例如分析报告原以为只需写作,实际还要清洗数据、确认口径与请示结论。时间不足是任务理解错误,不是写得慢。下一次可以把前置准备单列出来。相反,若数据齐全,却反复改同一段语言,可能需要讨论接受标准和评价担心,而不只是增加时长。

到点选择 适用的判断 必须留下的信息
继续 方向有依据且追加投入值得 下一段目的与新的上限
暂停 当前无须继续或状态不足 状态、待决问题与第一步
求助 缺资料、反馈或专业判断 具体卡点与希望得到什么
调整范围 原范围超过可用资源 谁批准改变及影响哪些承诺
提交阶段稿 达到本轮约定标准 已确认与仍待核查的部分
正式结束 成果已验收且责任已交接 完成记录及接收者确认

暂停前留下能接上的线索

时间盒结束而任务未完,可以写明已完成什么、尚未决定什么、下一步第一动作是什么。对于需要他人回应的内容,发出具体请求;对于暂时无法解决的假设,清楚标记,不让它混入确定结论。这样的收尾使暂停有结构,而不是把未完成任务扔回脑中。

也要保存适当版本。若下一次打开文档无法知道哪部分已核查,就容易重复劳动或误用草稿。版本说明不必复杂,但应与风险相称。涉及敏感客户材料时,按组织要求储存,不因个人便利另建未经许可的共享位置。计时方法不能代替信息安全责任。

防止时间盒变成压缩劳动的口号

管理者说“这件事给你半小时”,未必真的了解任务。若员工指出半小时不足,就被认为效率低,时间盒便成了无法讨论的压力工具。主管应允许说明工作组成和未知事项,并共同确认时段内能合理得到什么。对于新的复杂任务,先安排探索和估计,可能比直接规定完成时长更可靠。

同时避免把所有日程装满。时间盒之间需要交接、回应与适当休息,岗位也可能承担临时职责。没有任何缓冲的日程,一次变化就会挤压后面所有任务。工具的目标是帮助选择,不是把人变成连续输出的设备。组织容量不足时,需要取舍,不能让员工不断缩小休息来维持表面按时。

团队共同时间盒要说明讨论规则

会议也可使用有限时段,但结束时必须知道产生了什么。讨论一个资源问题,可以先约定要形成决定、缩小备选,还是明确缺失信息。若只是到点切下一题,悬而未决内容会在会后重新出现。每个议题应有负责人记录结果与后续动作。

当讨论超时,可以由主持人说明当前状态并提出选择:再给一段明确时间、由小组补资料后返回、请有权限的人决定,或暂时不做。不能通过多数人不耐烦强行结束对少数人重要的风险提醒。时间管理与参与公平需要一起考虑,尤其在权力差异明显的会议里。

从一次试验建立自己的估计

选一项低风险工作,记录预计时长、本次目的、实际遇到的障碍和到点选择。试行几次之后,看哪些任务需要准备、哪些适合短段推进、哪些必须保留较长连续时间。不要从一次成功就推导普遍规则,也不必为了记录精确而打断工作。

估计会随熟练度和任务条件变化。过去一小时能做完,不代表新增要求后仍然如此。客户需要学会更新承诺,而不是用旧纪录责备今天的自己。教练可以帮助客户把估计当作假设,既认真对待,也允许根据证据调整。成熟的时间管理包含修正能力,不只是预测能力。

为未知工作保留估计阶段

陌生任务可以先设一个探索盒,目的不是交成品,而是识别工作组成和主要未知。结束后给出更可靠的估计,并说明哪些条件仍会影响时长。比如第一次整理客户数据,先检查字段、重复与缺失,再决定正式分析需要多久。直接承诺分析结果,可能把尚未看见的清洗工作压到后面。

主管需要接受这种阶段性确定。若要求员工一开始就精确估时,却不给看资料的机会,得到的往往只是迎合期待的数字。估计应说明依据与不确定范围,不能被当作无条件保证。之后根据新证据修正,也不应自动解释为能力不足;重要的是变化是否及时被报告和处理。

把继续的理由说出来

到点后决定继续,可以问三个问题:是否比开始时更清楚问题,追加投入是否可能产生可用结果,继续会影响哪项其他承诺。若第一个答案是否,可能需要先求助或改变方法;若第二个答案不确定,可安排很小的验证;若第三项代价明显,就需要重新作优先级决定。

这三个问题防止人仅因已经投入很多而继续。过去的时间无法取回,下一段是否值得仍应看当前条件。教练可以支持客户承认某条路线暂时不值得继续,而不是把停止视为半途而废。对学习与探索,停止一个无效方向也可能是重要成果。

为时间盒之间留一个真正的转换

连续几个盒子紧接,客户可能只是换了任务名称,仍然带着前一项工作的思绪。可以在转换时检查是否需要保存、交接、站起活动或简短回应他人。转换时间应按任务和个人情况安排,不必规定统一长度,但不能在日程上完全消失。

如果某项工作持续占用后面的盒子,可以调整后续安排,而不是一边赶新任务一边在脑中补旧任务。时间盒是帮助看见容量的工具,出现拥挤时应当促成取舍。知行社建议客户把一次合理取消或延期也记录为决定,让工作安排保持诚实,而不是用密集日程掩盖无法兑现的总量。

到点最重要的是重新选择

一次会谈结束时,可以请客户写出下个时间盒的目的、边界、结果样式与出口判断。如果到点没有完成,他将依据什么选择继续、暂停、求助或调整?谁需要知道这个选择?这些问题让工具进入真实合作,而不只是一项个人计时技巧。

知行社希望教练家读者把有限时段用来保护投入,也用来暴露未知。能在合适时点承认需要资料、反馈或范围决定,是负责的表现。时间盒的价值,不是让每件事都恰好装进去,而是让每次投入结束时,我们更清楚任务在哪里、下一步为什么值得继续。
