团队把任务贴到墙上,分成待办、进行中和完成三列。几周以后,进行中塞满卡片,每个人都很忙,真正完成的事项却很少。主管认为看板没有用,成员则觉得只是多了一项移动卡片的工作。问题往往不在卡片,而在团队没有约定如何开始、怎样接收完成,以及容量满了以后该怎么办。
知行社为教练家讨论看板怎样支持交付。看见工作只是起点,团队还要明确工作流、控制已经开始却尚未完成的工作,并持续处理流动障碍。看板可以服务项目和日常任务,不要求所有组织使用同样列名。团队教练帮助角色形成共同约定,实际专业判断与优先选择由负责角色接收。
让列名对应真实工作状态
“进行中”可能包含制作、等待审核、等待外部资料和返工。若所有状态混在一列,团队仍然不知道工作卡在哪里。可以根据需要区分关键活动与等待,同时避免拆出过多没有决策用途的列。列的价值是解释当前状态,而不是把过去的部门结构完整复制到墙上。
工作流要说明从哪里算开始、在哪里算完成,以及哪些状态属于这个范围。请求刚出现不一定已经承诺执行,制作完成也不一定满足接收条件。清楚边界才能理解投入和完成时间,避免不同角色对同一张卡片作出不同判断。
每个状态的进入与退出条件也需要可理解。例如进入核对列需要有效材料和必要说明,进入完成列需要相关接收。条件可以简明,但应对应实际工作。缺少资料的事项不宜因为有人开始关注就被当作已具备条件,否则后续列会持续接收无法处理的工作。
工作项应代表有意义的交付
卡片可以描述一个能够独立理解和接收的工作项,说明需要解决什么、由谁接收以及必要条件。若卡片过大,长期不移动会遮住状态;若过小,大量局部动作又容易制造完成数量的幻觉。大小选择应服务当前协作与观察,不以卡片数量证明努力。
可以区分不同类型事项,例如一般服务、故障处理与改进工作,因为它们有不同优先依据和完成条件。分类用于解释工作流和取舍,不应无限增加颜色与符号。每种标记都需要让参与者知道会影响什么决定,否则只是视觉装饰。
个人任务与团队成果也要辨认。一个成员负责写材料,另一位负责核对,可能共同形成同一项交付。若只建各自的小卡片而没有整体接收,团队会看到每个人完成工作,却不知道成果是否可用。可以保留必要子任务,同时让整体工作状态有明确位置。

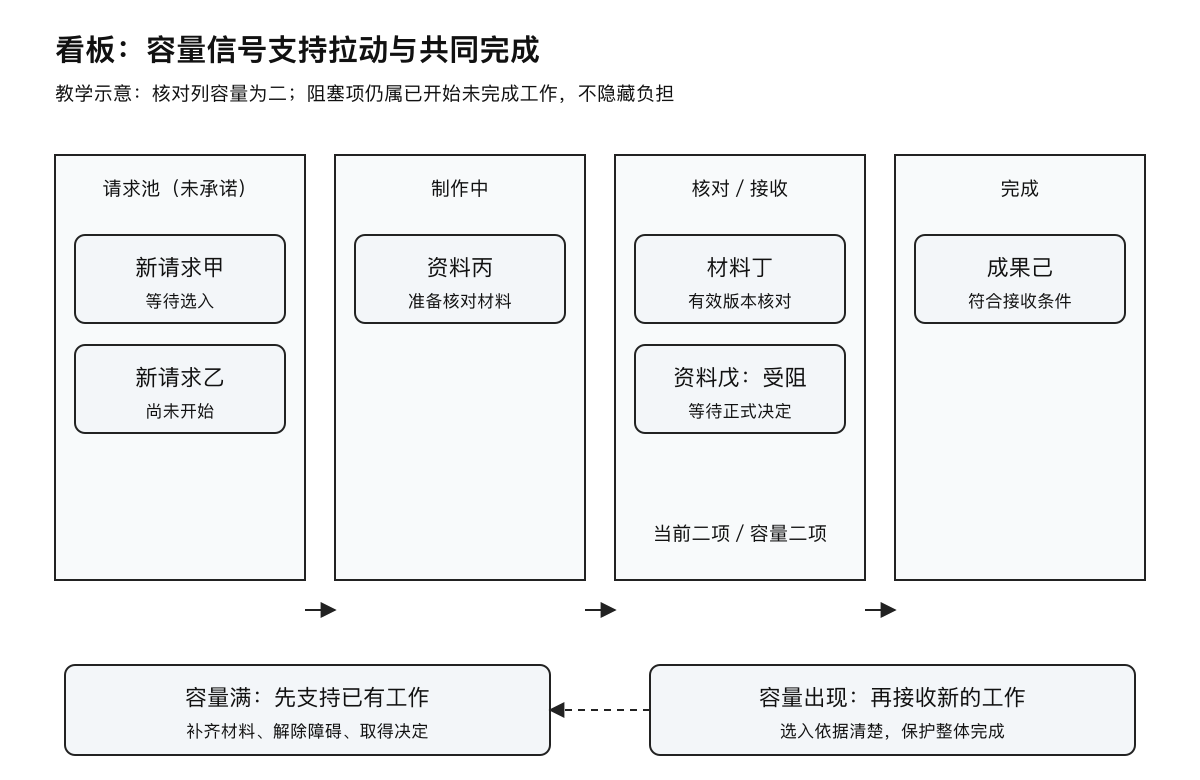

控制在制工作保护完成能力
已经开始但尚未结束的工作会占用关注、协调和跟进能力。不断开启新事项,会让每个人更忙,却可能延长所有事项的等待。限制在制工作不是限制努力,而是让团队先完成已经承担的交付,再根据真实容量接收新的工作。
限制可以针对整个工作流或某个关键部分,具体数量应根据情境讨论与调整。没有适用于所有团队的统一数字。约定限制以后,容量满了就需要支持已有工作、处理障碍或作出正式取舍,不能让限制只在汇报时存在,实际每天都被绕过。
这里的拉动意味着有明确容量信号时才选入新的工作。前一环节做完,不代表可以无限推给下一环节。若核对能力不足,制作方继续增加待审核事项,只会扩大排队。团队可以共同帮助准备核对材料,或与适当角色讨论支持,让整体完成优先于局部忙碌。
被阻塞的工作仍然需要位置
某项工作等待外部确认,通常仍然没有完成,也仍需要承担者跟进。把它移到隐藏列表并从在制数量中扣掉,可能让看板显得轻松,却掩盖团队真实负担。可以明确标记阻塞原因、接收者与下一次核对,让团队同时看见状态和行动。
阻塞可能来自信息、权限、专业支持或外部条件,不能全部解释为成员速度慢。具体说明等待什么,有助于决定是否需要协助、升级或调整范围。对组织无法控制的条件,也要说明当前影响与替代路径,而不是只用红色标记表达着急。
若事项不再值得继续,应由适当角色明确停止或暂停,并处理已有承诺。暂停不是完成,取消也不等于交付价值。看板可以保留区别和必要记录,让后续分析知道工作流发生了什么,避免通过移动卡片制造不真实的完成表现。
| 需要约定 | 实际含义 | 避免的问题 |
|---|---|---|
| 开始与完成 | 明确工作流边界及接收条件 | 各角色口径不同 |
| 在制控制 | 有容量才接收新工作 | 不断开始导致排队 |
| 阻塞状态 | 仍保留负担与处理责任 | 隐藏等待制造轻松假象 |
| 流动观察 | 数量与时间支持共同判断 | 把卡片数当个人绩效 |
观察流动,不只统计卡片
团队可以关注当前在制数量、单位时间完成的事项、尚未完成事项已经经历的时间,以及已完成事项从开始到结束的时间。这些观察需要共同起止定义,不能在不同口径间直接比较。它们分别帮助看见负担、完成节奏、老化事项和历史经历。
完成数量不宜直接比较不同人员,因为任务类型、规模和协作贡献不同。持续时间也需要按适当情境解释,不能因为一个复杂事项比普通事项久就认定低效。数据用于理解系统和支持决定,若转成简单竞争,团队可能优先挑容易完成的卡片。
对持续很久的未完成事项及时讨论,往往比只看平均完成时间更有用。平均值可能隐藏少数长期等待的客户需求。核对事项为何仍未完成、还有什么条件和谁能帮助,使观察连接到当前工作,而不是仅在月末解释过去。
会议围绕工作怎样继续
看板讨论可以从接近完成的工作开始,查看需要什么支持才能接收,再看阻塞和较老事项,最后根据容量考虑新工作。顺序帮助团队关注流动,避免每个人轮流报告自己很忙。不同团队可以调整方式,关键是形成能改变现实状态的共同决定。
每项重要行动需要接收。谁取得资料,谁联系决定角色,谁核对完成,何时再次查看,均应清楚。仅说“大家帮一下”通常没有实际负责人。也不要让主持者成为所有事项的隐性承接人,原有角色应继续承担正式责任。
会议频率与长度按工作变化安排。变化很快需要及时核对,变化较慢可以减少重复会议。看板维护尽量贴近实际工作信息,不额外要求成员把同样数据输入多个表格。工具节约的协调时间应大于新增维护成本,否则需要重新设计使用方式。
虚构案例:内容团队的待审队列
某企业内容团队每天收到培训资料、内部通知和服务说明的制作请求。看板上的制作列移动很快,审核列却积压。主管要求设计人员再提高产出,审核负责人则不断收到更多材料。团队教练邀请大家按实际状态看工作,发现主要等待集中在专业核对与批准。
团队明确材料进入审核前必须具备版本、目标使用者和需要判断的问题,减少审核者重新查找背景。然后约定审核部分的在制限制,容量满时制作人员先帮助补齐已有材料,而不是继续推进新的请求。新请求仍然记录,但并不自动获得开始承诺。
对于确有必要的紧急事项,正式负责人说明优先依据,并确认哪项已有工作受到影响。团队没有把所有领导请求都默认为紧急,也没有禁止例外,而是让例外有实际代价和接收。专业审核保留必要要求,不因为排队压力取消核对。
后续观察显示部分材料更快通过,仍有少数事项因业务意见冲突而阻塞。团队把它们送交适当决定角色,没有要求审核者自行猜测。看板从个人任务清单变成共同工作流,讨论也开始关注哪些条件支持完成,而不只是哪个人卡片更多。
教练支持约定与权力一致
如果主管不断越过在制限制加入工作,团队约定很快失效。教练可以把例外的实际影响带入讨论,请有权限的角色确认是否仍认可当前规则,或需要调整容量与范围。不能让基层人员独自坚持一个管理层并未承担的限制。
成员也可能担心公开看板会暴露自己。需要说明信息用途、必要访问范围与正式评价关系,避免把协作工具变成个人监视。公开程度应服务共同工作,不要求展示无关个人信息。清楚的使用边界有助于保持真实更新。
同时,看板不能代替关系处理。角色之间信任不足、决定权不清或接收标准冲突,需要实际对话。多加一个“等待沟通”列只能表示问题,不能解决问题。教练帮助相关角色形成约定,并让新约定在看板与日常行动中一致。
根据结果调整工作流
列、规则和限制都可以改变,但应说明为什么,以及预期改善什么。先观察当前限制,再选择适当调整,避免每遇到困难就重做整张板。改变后核对是否减少等待、增加可接收完成或改善预测,也检查是否产生新的负担。
多团队连接时,需要核对接口与容量,不能把每支团队内部看板良好当作整体流动良好。一项工作在部门边界反复排队,可能没有任何一块板显示全程经历。保留适当整体视角,让交接和最终接收都被看见。
对于教练家平台上的管理者与团队教练,看板的核心是共同管理流动。真实状态、明确条件、适当在制控制和障碍接收一起成立,卡片才具有意义。团队不以开始更多证明进展,而是让已经承担的工作持续进入可以使用的完成状态。
历史数据尚少时,对完成节奏的判断应保留限制。团队可以先建立一致记录,再逐步形成适用的服务预期。若任务类型或工作流已经明显变化,也要重新核对过去是否仍然可比。看板让信息更容易出现,但任何预测仍需要理解其形成条件。
当团队决定拆分一个大工作项时,应确认拆出的部分确实能够独立接收,而不是仅为了增加完成数量。若几个部分仍然必须一起使用,就需要保留整体交付的状态与责任。拆分帮助理解工作,但不能消除原本存在的依赖,更不能让尚未可用的成果在看板上提前完成。
