一个项目准备切换服务流程,项目组分别给主管、前台和技术人员发送说明。一位兼任主管的前台员工收到三份材料,适用时间却不一致;另一位夜班员工没有进入任何邮件名单。项目组以为已经覆盖所有人,实际有人收到过多,有人完全被遗漏。多群体沟通需要规划人员、任务和时间之间的关系。

知行社为教练家讨论项目沟通计划,关注一项变化如何在不同阶段到达需要的人。与单次表达准备不同,项目计划要处理多次交付、重叠角色、版本责任和反馈汇总。计划不是越完整越好,而是让关键任务有可靠的信息支持,并能随着实际问题调整。

把项目节点与沟通节点分开

项目有启动、试用、切换和复盘等工作节点,但沟通通常需要提前发生。等到切换当天才通知员工,可能无法完成准备。规划时应从真实任务倒推:什么时候需要理解,什么时候需要决定,什么时候需要获得支持,什么时候需要确认结果。

也不能所有信息都提前一次发送。过早提供尚未确定的细节,可能形成错误预期;临近执行时又可能忘记。不同阶段应有不同用途,保留当前状态与更新安排。沟通节点支持工作节点,而不是只是复制项目时间表。

按任务角色识别群体

先辨认谁决定、谁执行、谁提供支持、谁受到影响,以及谁需要了解状态。部门名单可以作为入口,但不能完全代替任务分析。外部合作人员、临时岗位与不同班次可能不在常用名单中,却承担关键动作。遗漏这些角色,会让计划看起来覆盖广泛而实际缺口很大。

群体也可能重叠。一个人同时属于多个角色,应能够得到完整相关信息,但不应收到相互矛盾的条件。计划要明确通用事实与角色补充的关系,避免不同负责人分别创造完整版本。针对不同群体,可以改变说明深度,不能改变同一决定的核心事实。

每个群体需要具体任务说明

“全体员工需要知道变化”太笼统。可以进一步说明他们需要理解哪些影响、完成哪些准备、何时核对疑问,以及哪里获得支持。技术人员可能需要检查系统条件,主管可能需要解释岗位取舍,普通使用者则需要知道操作入口与异常路径。

信息范围应与角色需要匹配,不是越多越透明。把所有技术细节发给全员,会增加查找负担;把关键限制只发给少数人,又可能使执行者误用。规划需要比较谁必须知道什么,并让完整要求与简明入口保持连接。

建立一张角色与阶段矩阵

横轴可以列项目阶段,纵轴列任务群体,每个格子写该阶段需要的理解或行动。矩阵首先用于发现空白与重叠,不必填满所有格子。某个群体在某阶段不需要接收信息,可以明确留空,避免为了显示计划完整而制造无用通知。

格子中最好说明任务、责任与确认方式,而不是只写“发邮件”。渠道是交付方法,不是沟通目标。若格子只有形式没有内容,很难判断是否需要发生。重要事项还应标明何时依赖其他决定,避免在条件尚未成立时提前发出执行要求。

项目沟通计划怎么排工作图
知行社独立编制,供教练家平台讨论使用;不是诊断量表或效果保证。

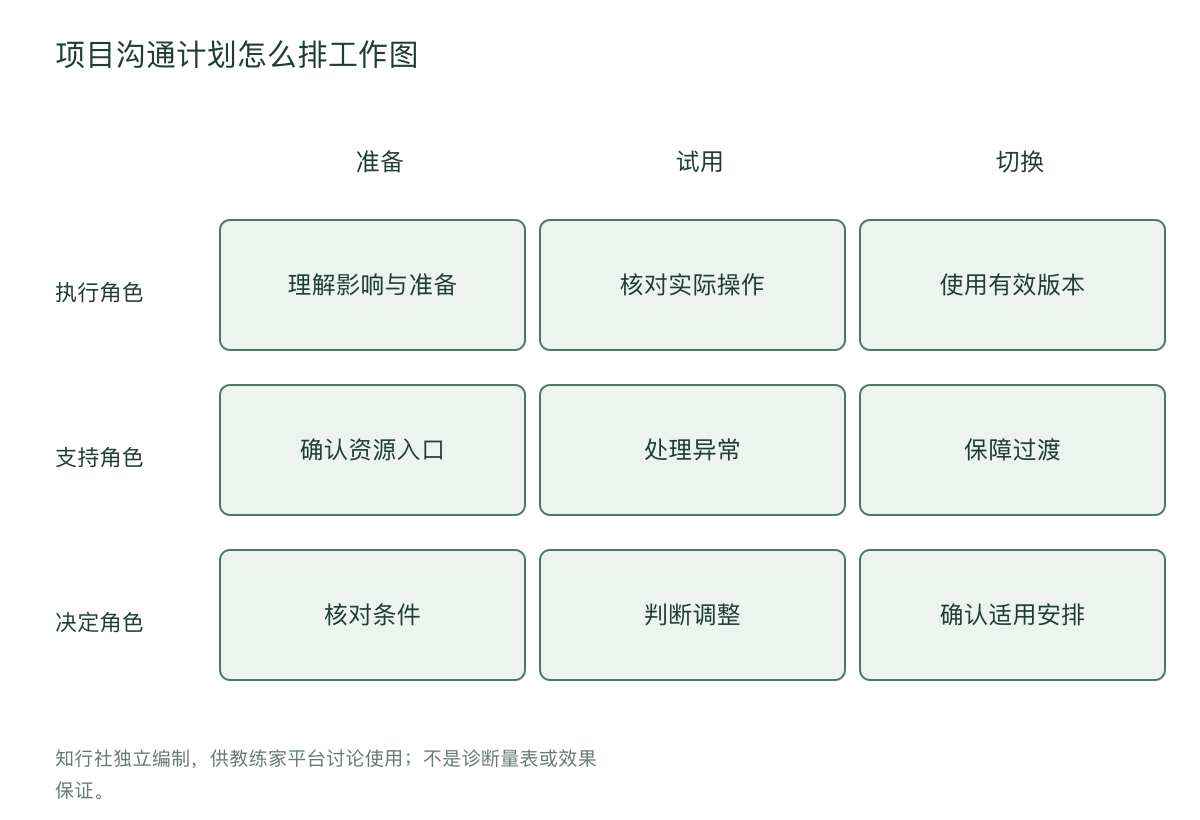

图是一张示意矩阵:阶段为准备、试用与切换,角色为执行、支持和决定。不同格子呈现不同任务,旁边保留跨角色共用事实与版本责任。它展示规划结构,不是某个行业的标准项目程序。

为每次交付指定真实责任

责任人不仅负责点击发送,也应知道资料由谁确认、问题交给谁处理,以及出现错误如何修正。有些负责人适合组织材料,却没有权限解释全部决定,应把确认责任与表达责任分开。这样既保护准确性,也避免某个人成为所有疑问的无边界入口。

若事项依赖专业核查,应在交付前安排相应人员参与。沟通计划不能把尚未完成的审查包装成“等读者反馈再改”。对关键风险,先满足必要要求,再规划理解与使用。教练可以帮助发现责任缺口,不替代这些专业工作。

时间安排需要留出回应空间

通知到达与准备完成之间需要合理时间。执行者可能要调整班次、获得权限或学习新流程,这些不是读完一封邮件就能完成。规划时应区分接收、理解、准备与执行几个时点,并核对资源是否支持。否则计划只会要求员工用个人时间补足组织准备不足。

回应也需要时间。若收集意见后马上宣布决定,参与者可能无法相信意见真的被考虑。可以说明截止时间、处理责任和结果反馈方式。并非所有意见都会被采纳,但应让人理解如何进入决定,而不是只留下一个提交入口。

多渠道要有版本中心

邮件、会议、系统提示和岗位说明可以组合使用,但关键条件需要受控的正式版本。会议中出现新决定,应适当更新说明并通知相关人员;旧版本应有明确状态。不能让不同群体各自保存看似完整但已经冲突的材料。

版本中心不一定是复杂系统,关键在于谁负责、哪一份有效,以及变化怎样到达使用者。若某些岗位无法方便访问,应安排适当呈现方式。可靠内容与实际可达需要同时满足,不能只因文件已经上传就认为全体具备使用条件。

教学案例:预约流程切换

以下为虚构案例。服务机构准备更改预约流程,项目组先按部门发送资料,遗漏临时人员,又让兼任主管收到两种切换时间。教练支持项目负责人回到角色与阶段矩阵,发现不同群体的任务并没有被明确区分。

团队把通用事实集中确认,分别安排执行人员的准备说明、支持人员的异常处理说明和决定者的风险核对。临时与夜班岗位纳入实际接收安排,兼任角色得到清楚的补充材料,而不是第二份不同版本。问题由指定责任人汇总。

试用期间出现系统条件不足,项目组调整切换安排,并同步相关群体。案例没有证明矩阵能够保证项目成功,而是显示计划应允许反馈改变真实节点,不能只坚持已经公布的时间表。

计划位置 需要记录 核对风险
角色 决定执行支持与受影响者 常用名单之外的遗漏
阶段 当前理解与行动任务 只列发送形式
责任 资料确认表达与反馈处理 一人承担全部解释
版本 正式条件与更新路径 重叠角色收到矛盾材料
评估 适用理解与准备条件 阅读量等于完成

检查覆盖,不只统计发送数量

计划执行时,可以核对关键角色是否能够找到适用材料、理解责任,并知道异常路径。发送次数与阅读量能够说明部分过程,但无法单独证明准备充分。代表性检查应考虑不同岗位与接收条件,不只询问最熟悉项目的人。

若发现有人没收到,先查名单、渠道和实际条件,而不是立即责备个人。若发现同一人收到过多,检查信息重叠与版本关系。覆盖质量同时涉及遗漏和负担,不能只追求通知尽可能广泛。

反馈汇总要保留问题性质

不同群体的回应可能涉及措辞不清、权限不足、资源缺口和方案分歧。汇总时应保留类型与影响,不要全部压成“员工接受度”。资源问题需要管理决定,权限问题需要正式确认,表达问题可以修改材料。分类是为了找到责任,不是为了评价谁更积极。

对具体个人处境,应适当保护资料,不在全员通报中展示可识别信息。汇总可以说明共同问题与处理状态,细节则进入必要范围。透明并不要求公开所有反馈,也不意味着每个人都能查阅全部个人记录。

临时变化需要同步依赖事项

项目节点调整时,不只修改日历,还要检查哪些已发通知失效、哪些准备需要暂停,以及哪些合作方受到影响。一个看似小的时间变动,可能影响排班、资源或客户安排。计划需要有变更责任,让相关信息及时到达,而不是等每个人自行发现。

也应区分已经执行与尚未执行的部分。不同状态可能需要不同回应,不能一封统一通知解决全部情况。必要时保留过渡安排,并说明适用条件。更新的重点是减少误用与实际影响,不是仅证明组织曾经发出说明。

保持计划规模与任务匹配

小型项目不必制作庞大表格,可以用简短角色清单和阶段说明。高风险或跨多岗位的任务则需要更细核对。规划规模应随复杂性与影响调整,不能把文件页数当作专业程度。维护得了、实际用得上,比形式完整更重要。

教练可以帮助负责人辨认过度安排与实际遗漏,比较哪些活动值得保留。若计划中每个节点都安排会议,可能需要重新检查任务;若重要决定只有一句群通知,也可能需要补足支持。简化与完整应围绕真实责任取舍。

项目结束时保留可用经验

复盘可检查哪些角色被遗漏、哪些时间安排不足、哪些信息重复,以及哪些反馈真正改变了工作。经验应对应具体条件,而不是总结“下次加强沟通”。可以保留有用结构与判断问题,但不应把一次项目的全部安排作为以后固定模板。

知行社认为,项目沟通计划的价值在于让多群体、多阶段的信息接得上责任。明确谁需要什么、何时需要、由谁确认,并让反馈进入变更,才有机会把大量通知变成支持工作准备的可靠安排。

外部依赖也进入计划范围

服务切换可能依赖供应商、合作机构或客户自己的准备。内部人员全部了解,并不代表外部条件已经成立。可以明确哪些信息需要适当对外确认,谁有权限作出说明,以及哪些承诺需要先核对资源。不要让执行员工临时向外部解释组织尚未确认的事项。

外部对象也有自己的回应时间和接收条件,计划不能单方面假设他们能够立即配合。涉及共同安排,应适当确认双方理解;涉及组织内部责任,则不能通过通知把后果转给对方。依赖关系清楚,才有机会提前发现切换条件尚未满足。

为无法按计划接收的人保留补足方式

请假、临时加入或岗位变动的人员,可能错过原来的交付节点。可以安排可靠的补充入口,让他们找到当前有效材料,并知道哪些旧通知不再适用。补足不是把所有历史邮件一次转发,而是提供与当前任务有关的必要说明。

同样,未参加某次会议不应自动被认定为不配合。先确认实际情况与岗位需要,再安排适当理解支持。对于重要任务,责任人应核对准备状态;对于普通背景信息,则可以保留自主查阅空间。补足方式应与风险相称,而不是无限增加确认手续。
