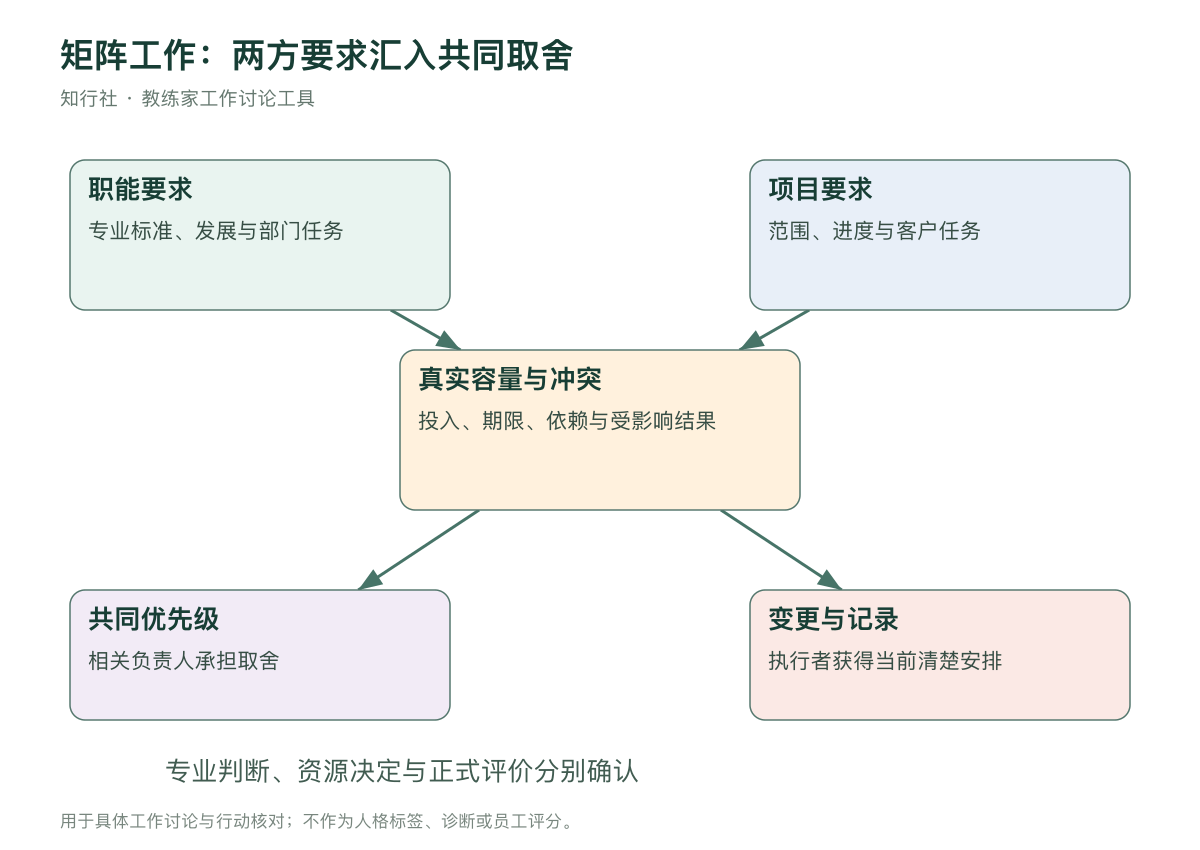

你在职能部门负责专业工作,同时参加跨部门项目。直属经理要求先完成部门任务,项目负责人希望你立即处理客户变更,两边都说事情紧急。你可能不断切换、延长工作时间,也可能只听最强势的一方。矩阵组织带来的多重关系并不一定有问题,但若优先级、资源与决策权没有连接,成员就会被迫独自承担组织取舍。
知行社为教练家整理这篇矩阵工作指南,帮助成员、负责人和团队教练将冲突从谁更重要转为任务、条件和决定。本文不提供统一组织设计,也不认为员工沟通好就能解决全部问题。明确授权与资源安排属于管理责任,教练可以支持事实整理、对话与小规模检验。
先把不同负责人要求的内容列出来
客户说有两个老板,可以先核对每一方实际负责什么。职能负责人可能确认专业标准与人员发展,项目负责人可能确认范围与进度,资源负责人可能决定投入。不同权限需要分别说明,不能只依据称呼判断全部权力。
把当前要求整理为结果、期限、预计投入、依赖和决定来源。哪些已经确认,哪些是临时建议,哪些需要批准,要区分。很多冲突来自一项未确认请求被当作正式承诺,或者两个负责人不知道彼此已经安排的工作。
教练可以邀请客户选择本周最明显的一次冲突,而不从整个组织结构开始。具体任务便于核对,也能看见客户目前做了什么。若只是不断私下加班补齐,负责人可能尚未获得真实容量信息。
用一张容量表让冲突可见
容量不是精确预测每分钟,而是说明当前可用投入与已确认负担。可以按任务阶段估计时间范围,保留不确定与突发支持。不要为了证明忙碌列出大量微小活动,也不要为了显得能干把估计压得不现实。
当新增任务出现,将它与现有承诺一起展示。请求负责人确认优先级、范围或支持,而不是只说自己做不完。材料应包括不调整时影响哪个结果,以及可以怎样重新安排。
在虚构教学案例中,设计人员同时承担产品更新与客户项目,过去两边都答应。她整理当前任务后,请两位负责人共同确认顺序。最终产品范围暂时缩小,客户项目增加一次重点评审。问题通过管理取舍处理,不再完全由她延长工作时间吸收。

明确谁可以改变哪一类安排
矩阵工作需要把专业标准、任务排序、范围变更和资源投入分别放到决定者。一个负责人有权提出需求,不一定有权改变其他任务。成员可以询问:“这项变更影响原有交付,是否需要与职能负责人一起确认?”
决定权可以有分层。普通调整由指定负责人确认,跨项目冲突进入共同核对,重大资源变化进入更高层。具体界线依据组织确认,不直接套用金额或时间。关键在于成员知道何时自行判断、何时求助。
若组织尚未说明,客户可以提交需要澄清的事项。不能自行建立一套私人排序,然后让另一方事后接受。负责人也不能把确认工作全部交给员工,让他成为两个管理者之间的无限缓冲。
优先级请求要包含可选方案
向负责人说明冲突时,可以提供两三个方案。例如保持期限但减少范围,保持范围但延后,或增加必要资源。每个方案说明影响与限制。不要只提出自己最喜欢的方案,也不必为所有可能性写长篇分析。
客户可以说:“目前两项结果无法在现有投入下同时完成。方案一先交客户核心部分,部门任务延后;方案二增加支援保持两项期限。请确认采用哪一项,或提出其他范围。”这样对话围绕真实选择展开。
若负责人回答都很重要,可以继续问需要如何处理不可兼得的部分。尊重重要性不等于接受逻辑上无法兑现的承诺。教练支持客户用事实与短句保持清楚,而不是反复证明自己很累。
分开专业分歧与排期冲突
项目负责人希望快速交付,专业负责人要求保留检查,可能涉及真实质量与风险问题。不能只由排期决定专业标准,也不能用专业理由隐藏没有依据的习惯。需要相关岗位说明检查目的、依据与可调整部分。
若分歧是哪个任务先做,则需要管理排序;若分歧是方案是否满足标准,则需要专业核对。选择正确通道,能减少所有问题都变成关系争执。成员也不必凭个人地位决定谁的判断更正确。
教练可以在会议中问:“我们现在需要的是资源决定,还是证据比较?”这句话帮助团队选择讨论方式。不同类型的争议可能需要不同参与者,不能总靠同一场全员会议解决。
| 冲突类型 | 需要材料 | 适合决定者 |
|---|---|---|
| 任务同时紧急 | 容量、期限与影响 | 相关负责人共同排序 |
| 专业标准不同 | 依据、风险与可调整部分 | 相应专业与授权者 |
| 范围突然增加 | 新增工作与原承诺影响 | 有变更权限的负责人 |
| 评价反馈冲突 | 各方观察范围与成果证据 | 正式评价者核对 |
让决定进入共同记录
优先级确认后,记录采用的安排、受影响任务、确认者与下一次核对点。通知相关接收者,不让他们仍按旧版本等待。记录应简短且容易找到,不只保留在某位负责人的私人消息里。
如果决定再次改变,更新影响,不需要假装原计划仍然稳定。变化频繁时,负责人应检查是否有更上游的问题,例如目标不清或过多项目同时启动。员工提高适应能力不能替代组织减少无必要变化。
记录不是为了收集管理者错误,而是让执行有共同依据。出现事后不同记忆时,可以先核对材料。若原来没有确认,就承认缺口并补足,避免互相指责谁应该猜到。
保留专业发展与评价的清楚来源
矩阵成员的工作可能由多位负责人观察,评价却由一人决定。应了解反馈如何收集、依据是什么,以及协作投入是否被看见。客户可以用真实工作记录说明成果与支持,避免只靠最常接触的负责人了解自己。
不同负责人反馈冲突时,核对他们关注的结果与观察范围。有人看项目速度,有人看专业质量,两者可能都有效。客户与评价者需要讨论怎样平衡,而不是从中挑选最有利的说法。
教练可以帮助客户准确表达发展需要,也提醒评价涉及正式权限。私人赞扬不等于岗位承诺,项目表现也不自动改变职级。把认可与正式决定分开,有助于形成合理期待。
处理紧急任务时仍要有回路
真正紧急时,可能来不及召开完整协调会。可以按预先确认的通道处理,并尽快说明对原有任务的影响。紧急不是永远免于记录的理由,也不应成为任何人随意改变排期的通行词。
事后复盘判断哪些确实紧急,哪些来自准备不足。若同一类紧急不断出现,应调整流程或资源。不能让矩阵成员长期依赖夜间补位来维持表面按时。
成员也需要恢复与替补。组织不能把多负责人条件解释为随时在线。工作边界应与岗位要求明确连接,必要值班与补偿按照组织规则处理。
让负责人共同承担协调
两位负责人可以定期核对共享人员的投入与关键冲突,频率依据工作变化。成员提供事实,负责人作取舍。不能每次要求员工分别说服双方,再自行协调最终答案。
协调也不需要把所有任务提升到领导层。先明确可自行处理范围,普通事项按约定进行,跨边界问题再升级。过度集中与完全放任都会增加等待,应依据实际风险调整。
教练可以帮助负责人理解各自期待,但管理决定仍要明确。一次会议气氛变好,不等于容量冲突已经解决。结束时确认具体安排,才能让关系对话进入执行。
给矩阵协作一个短周期检验
选择未来两周共享人员的一组任务,试验容量展示、共同排序或变更记录。观察临时冲突、等待决定、返工与额外投入。不要只看成员是否更少抱怨,沉默可能来自不敢表达。
若机制有效,保留简短规则与负责者;若仍失效,核对是否执行,以及负责人是否真正愿意取舍。组织条件不改变时,不能把结果全部归因于成员表达不够好。
新项目加入时重新确认旧承诺
成员进入新项目后,旧任务不会自动消失。启动时应让相关负责人了解当前投入,并确认原任务继续、交接还是暂停。不能只在项目名单上增加名字,却没有减少任何工作。名单与真实容量需要连接。
客户可以在接受邀请时说明现有承诺,提出需要确认的排序。若对方表示先参加再说,也应核对参与范围与暂时投入,避免临时了解逐渐变成正式负责。明确开始条件,有助于减少后续解释。
项目退出同样需要交接。成员回到职能任务之前,确认未完事项与接收者,不能因另一位负责人提出要求就突然离开。两边负责人应共同承担安排,让成员的角色变化可理解。
防止客户成为所有冲突的传话者
两位负责人若只通过成员传递意见,信息可能被简化,也可能使成员承担说服双方的压力。可以建议对关键冲突安排一次直接核对,由成员提供事实,双方明确决定。无需把每个小问题都放大,但重复冲突应让有权限者相遇。
直接核对中,客户不必解释谁更有道理。可以说明两项要求怎样占用同一资源,以及不调整会影响什么。负责人有不同目标可以讨论,最终需要给执行者一项清楚安排。
若负责人不愿共同参与,客户可以通过既定升级路径请求确认。记录自己已说明条件,不意味着收集对抗材料,而是保护工作理解。组织不能长期依赖成员在不同指令之间自行承担全部后果。
将容量变化及时反馈
估计投入不可能完全准确,任务进行后发现工作量增加,应及时更新。说明新增部分来自范围变化、材料缺口还是原估计不足,再请求必要调整。不能因先前已经承诺就隐藏现实变化。
客户也要承担估计中的学习责任。复盘哪些任务经常被低估,是否需要更早核对前置条件。负责人应使用这些材料改善计划,而不只要求以后估得更准。预测准确性需要信息与经验共同支持。
矩阵工作可以连接专业与项目,但需要权责、容量与优先级共同清楚。教练家平台的实践支持成员准确说明条件,也支持负责人承担协调,让多重关系成为协作资源,而不是个人无限补位的来源。
