企业准备把售后服务迁到新平台,项目计划列出了资料迁移、员工培训、入口切换和客户通知。每个步骤都有人负责,看起来相当完整。切换前的评审却发现,团队只描述了工作顺利时怎样推进,没有说明客户资料不一致、热线短时拥堵或关键人员缺席时如何继续。计划拥有正常路径,缺少应对偏差的路径。
知行社为教练家介绍流程决策程序图,通常简称PDPC。它从正在制定的计划出发,系统考虑步骤可能出现什么问题,再讨论应对办法及其可行性。它适合支持重要活动的预先准备,不能计算所有风险,也不能替代专业安全评估和正式应急机制。图的价值在于把“可能出问题”变成有条件、有接收的判断。
从一个明确计划出发
PDPC需要先有可以讨论的目标和主要步骤。若计划只有“提高服务质量”这样的方向,可能问题会无限扩散。先界定这次讨论是平台切换、一次活动实施,还是某项业务试点,以及成功意味着什么,才能让问题保持在可以处理的范围里。
目标之下列出主要活动,活动之下保留必要的具体任务。层次不宜无限展开,重点是找到失败后可能显著影响目标的位置。图不是用来复写全部日程,而是让计划和不确定性建立联系。普通任务细节可以保存在原计划中,不必全部搬上同一张图。
讨论应有相关角色参与。技术人员了解系统条件,业务人员了解实际使用,客服人员知道客户反应,治理角色了解决定边界。只让计划编制者推演,容易沿用原有假设;参与者过多而没有任务边界,又容易把会议变成对所有组织问题的泛泛抱怨。
逐项辨认可能发生的问题
对重要任务,问什么因素可能使它不能按预期完成,或虽然完成却没有产生需要的结果。例如培训举办了,但实际值班人员未覆盖;资料迁移结束了,但必要字段仍无法识别。这些描述比“培训风险”“数据风险”更具体,也更容易连接后果和应对。
问题需要区别事实与可能性。已经发现的权限缺失应进入当前问题处理,不应继续作为未来猜想放在图上。尚未发生的热线拥堵则可以描述触发条件和影响。把两者混在一起,容易让已经需要解决的事项在推演会议里长期停留。
不确定性也不能只来自外部。计划本身的交接空白、估算过于乐观、资料版本不一致和关键人员同时被占用,都可能使路径失效。讨论这些问题并非证明负责人不称职,而是承认跨角色计划需要共同检查。可以指出脆弱条件,不需要猜测个人动机。
让问题具有可讨论的后果
“客户不满意”太宽泛,“客户在旧入口提交请求后未收到确认,重复提交并占用热线”更能帮助团队选择措施。后果越具体,越能判断哪些值得准备,哪些可以由现有安排接收。不是每种想象都需要一套独立预案。
同时要保留不确定程度。缺少历史资料时,不宜给每个问题编造精确概率。可以说明当前依据来自已有记录、相关角色经验或尚待验证的假设。图示清楚不代表证据充分;负责人应知道某些结论需要进一步核对,不能把颜色深浅误认为科学估算。
筛选问题时考虑影响、发现时点和可恢复性。一个不常出现但难以挽回的问题,可能比经常出现的小延迟更值得提前准备。具体排序应尊重业务和专业要求。PDPC支持结构化辨认,并不提供所有组织通用的风险阈值。
应对措施既有预防,也有事后接收
预防措施减少问题发生的可能,例如在切换前核对关键资料、确认覆盖人员和测试入口。应急措施则说明问题发生以后怎样控制影响,例如启用临时接收通道、限制切换范围或回到经过确认的旧流程。两者可以结合,但不能混同。
措施需要针对所述问题。如果问题是员工无法取得必要权限,重复发送培训通知并没有处理权限条件。如果问题是客户无法识别新入口,单纯扩充后台服务器也不能直接解决。应对不能只是组织熟悉的动作,而应解释它怎样改变原因或后果。
还应考虑措施自身可能带来的负担。临时人工接收可能保护客户,却增加资料遗漏和重复处理;全部延后切换可能减少短期风险,却延续旧平台维护成本。有效判断包括这些代价,不能把“备用方案”当作没有资源消耗的第二条正常路径。
可行性标记必须有实际依据
传统PDPC会对考虑过的对策进行可行与不可行的区分。对企业而言,可以采用清楚的文字和符号,但需要说明判断理由。可行不仅指技术上能够实现,还包括时间、人员、权限、成本和触发后能否及时启用。
被认为不可行的措施不必悄悄删除。保留简短理由,有助于避免后来重复提出同一方案,也让正式负责人知道目前没有覆盖哪些情况。无法承受的成本、来不及的准备、缺少授权或可能扩大问题,都可以成为实际限制,而不是模糊的“暂不考虑”。
可行方案还应落实责任和准备条件。一个团队说可以启用备用热线,不等于电话号码、人员、资料和客户说明已经就绪。若条件尚未成立,应明确这是待准备的选择。只有在必要条件被确认以后,图上的应对才具备真实可用性。
| 图中层次 | 需要说明 | 常见遗漏 |
|---|---|---|
| 任务 | 具体步骤和目标联系 | 只写宽泛方向 |
| 可能问题 | 条件、现象及后果 | 把已发生问题继续当猜想 |
| 对策 | 预防或影响接收方式 | 措施不针对原因 |
| 可行判断 | 时间、资源、权限与限制 | 只判断技术可以实现 |
| 执行接收 | 触发、负责人、退出条件 | 预案存在但无法启用 |
触发条件连接准备与行动
没有触发条件的预案可能一直不启动,也可能被过度使用。团队应说明谁观察什么信号,什么时候需要报告,谁能够决定启用。信号可以是某类确认失败、等待超过组织认可的界限,或关键条件无法满足,具体标准由业务角色确认。
触发条件不需要伪装成完美数字。某些情况需要专业判断,标准可以包含定性证据与明确权限。关键是让成员知道什么事实足以进入下一步接收,不能只写“情况严重时处理”。判断过程也要有资料记录,以便解释为何启动或没有启动。
启用以后还需要退出条件。临时通道若持续存在,会形成双重资料和额外维护;回退以后若没有恢复安排,原目标可能长期失去推进。PDPC讨论虽然从可能失败出发,最终仍要让组织回到可持续的运行路径,而不是永久依靠紧急支持。
虚构案例:全国售后入口切换

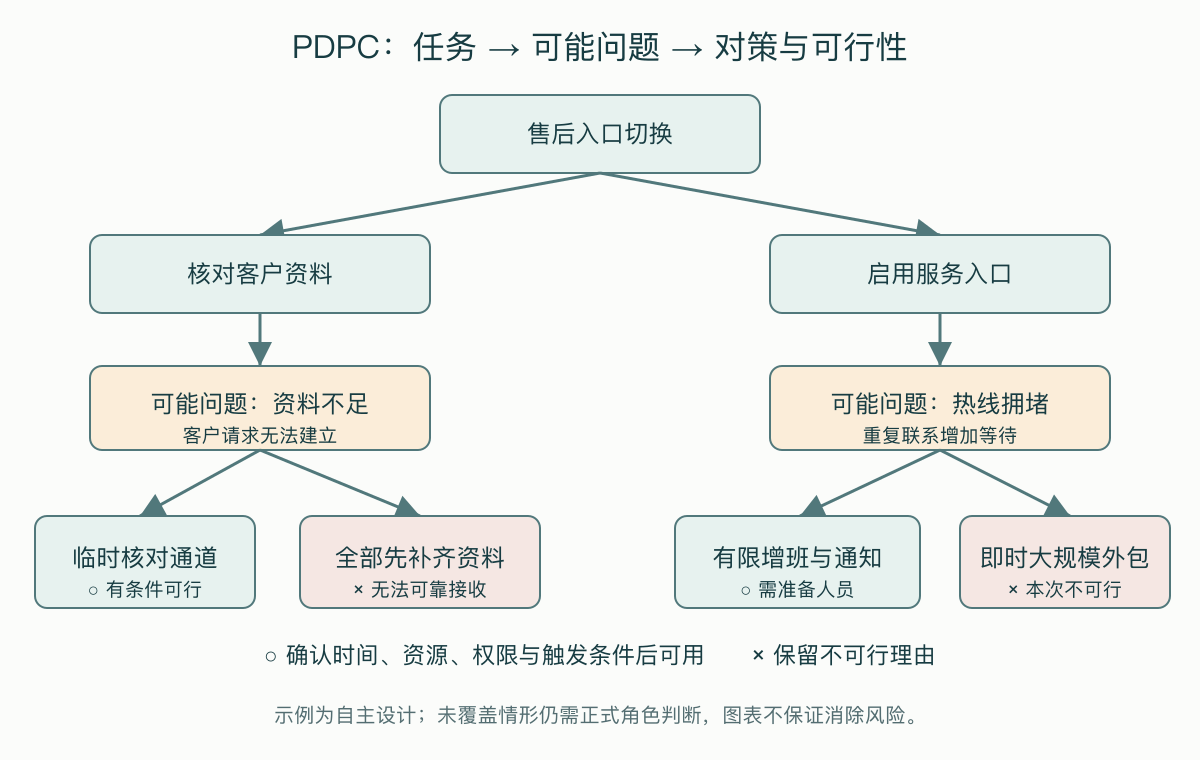

某家家电服务企业安排统一售后入口切换。原计划只检查平台功能是否通过测试,区域负责人担心旧客户仍使用纸质保修资料。团队把“资料不足导致请求无法建立”放在切换任务之下,并继续讨论可能造成的等待和重复联系。
技术团队提出要求所有客户补齐资料后再受理,客服认为这会使当前故障客户没有可靠接收。另一个方案是建立临时资料核对通道,由受训人员先记录必要信息,再交专业角色确认。团队核对人员容量和访问权限后,判断后者在限定范围内可行。
对热线拥堵,团队没有只写“增加人员”。他们确认可调整的值班能力、临时通知文本和观察责任,并把无法及时扩充的大规模外包方案标为本次不可行。不可行原因进入管理评审,由有权限的负责人决定是否需要改变切换规模。
正式切换后,一些区域出现资料补充问题,临时通道按约定接收。另一个此前未讨论的接口错误仍需当场处理,说明这张图没有穷尽所有未来情况。团队随后更新相关条件,但没有因为出现新问题就否定预先准备的价值,也没有用图表宣称风险已被全部消除。
团队教练关注难以说出的条件
计划讨论中,成员可能担心提出风险会被视为消极。教练可以帮助区分质疑目标与检查实现条件,邀请各角色说明自己掌握的事实。尤其是一线人员知道的异常处理,往往没有进入高层计划,却决定客户是否被及时接收。
另一种困难是负责人把提出问题的人自动设为处理责任人。久而久之,成员会减少报告。应对责任需要根据权限和专业能力安排,而不是由谁先发言决定。教练支持这一对话,也要让正式负责人承担跨部门资源取舍,不能让愿意表达的人无限接收工作。
讨论过程还要避免灾难清单不断扩张。过度推演可能使组织把所有容量用在防备上。围绕目标、关键任务和重要后果逐步筛选,让现有机制能够处理的事项回到现有机制,可以使准备保持适度。现实可靠性来自合适覆盖,而非图上分支最多。
图表成为有效计划的一部分
应对安排确认后,要与原计划同步。新增验证、资料准备和人员覆盖如果不进入日程,图表就只是另外一份记录。相应成本和工作量也应被看见,否则项目看似增加了保障,执行人员却需要在原有容量之外承担全部准备。
计划变更会改变问题分支。切换范围、供应条件或人员安排调整以后,应复核对应对策是否仍可行。原先成立的备用路径可能因权限失效而失去作用。保留有效版本和接收角色,有助于减少不同部门拿着不同预案继续准备。
对教练家平台上的管理者而言,PDPC把顺利推进的设想打开为可讨论的条件。主要步骤、可能问题、适当对策、可行性和触发权限共同形成准备能力。它既要求团队面对脆弱处,也要求负责人承担真实取舍,让风险对话最终成为可用安排。
准备结束时,可以把尚未覆盖的重要情形单独说明给正式负责人。接受这些剩余不确定性需要明确权限,不能让会议沉默充当批准。负责人知道覆盖边界以后,才可能决定继续、缩小范围或补充条件。成员也由此获得清楚信息,了解自己何时按照现有路径行动,何时需要停止并请求接收。
