一场内部分享、一份客户报告、一次小范围流程试行,看起来不需要复杂管理。可到了最后一天,才发现场地没有确认、数据权限没开、材料无人审核,或者对方根本没有接受任务。小项目的风险往往不是计划不够宏大,而是关键条件没有被明确。教练可以帮助客户用一页行动计划把这些条件说清楚。

一页计划围绕一个结果

与日常待办不同,行动计划应围绕一个明确结果,例如交付一场符合需要的培训,或完成一份经过确认的报告。先说明对象、范围、标准与日期。若目标仍是“把事情做好”,后续任务很难判断是否必要,也容易不断增加。

一页不是强制长度,只是提醒保持轻量。任务复杂到需要多个并行团队、严格预算与风险控制时,应使用适当正式项目管理,不因想保持简单而省略责任。工具强度需要与实际复杂度匹配。教练支持客户判断与沟通,不替代专业项目负责人或技术审核。

列任务时,先把完整过程走一遍

可以从接收需求开始,依次想象准备、执行、交接与结束。每个阶段问需要产生什么,哪些事必须提前做,哪些可以并行。不要只列自己喜欢的制作环节,忽略需求确认、审批、通知与收尾。它们通常不显眼,却可能决定结果能否被使用。

任务不必过细,但应能分配与检查。比如“准备材料”可以拆为收集内容、核对事实、确认版本与发给参与者。若一个任务包含多位负责人或不同截止日,就值得分开。教练可以请客户用普通语言讲一遍流程,帮助发现跳过的条件,而不是直接替他补一张标准模板。

删去不必要步骤,也别删掉重要核查

列完之后,问哪些任务确实支持结果,哪些只是惯例或为了显得完整。小型内部讨论未必需要复杂宣传,一页报告未必需要精美设计。删除低价值步骤可以保留时间,但涉及准确性、安全、保密与客户权益的核查,应按任务要求认真保留。

客户如果想省略某一步,可以说明省略的风险以及如何补偿。由有权限和知识的人确认,而不是仅凭时间紧迫作决定。教练不把速度作为唯一标准,也不认为步骤越多越专业。计划质量在于关键条件被覆盖,无关负担被减少。

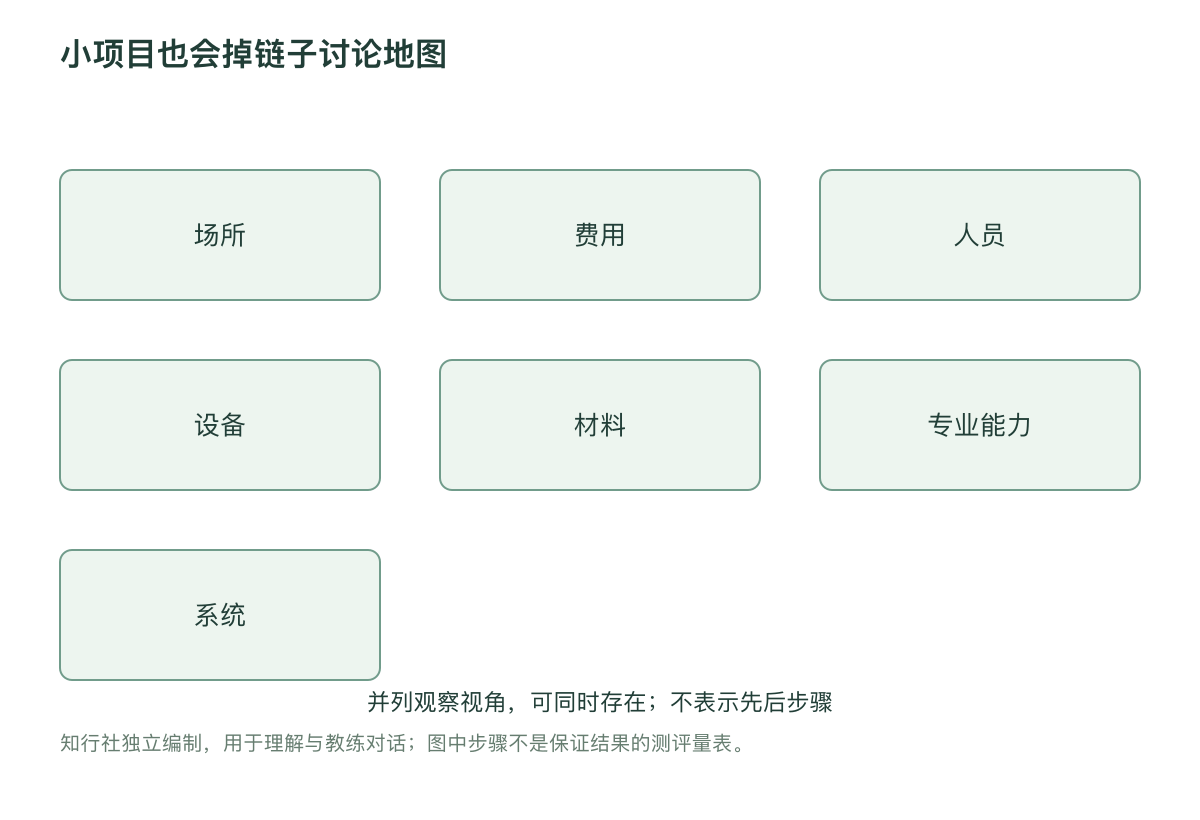

小项目也会掉链子讨论地图
知行社独立编制,用于理解与教练对话;图中步骤不是保证结果的测评量表。

用七类资源检查遗漏

常见资源检查可以覆盖场所、费用、人员、设备、材料、专业能力与系统。它们是并列视角,不是七个执行阶段。项目不一定每类都需要,但至少问一次是否有关。比如在线分享不需要实体场地,却需要访问权限、声音设备与参与方式。

检查时尽量具体。费用不是“预算够”,而是由谁批准、何时可用;人员不是“有人帮忙”,而是谁已经接受哪项责任;系统不是“使用现有平台”,而是账号、权限与文件能否实际访问。教练可以把模糊的放心转成一次确认动作,使条件真正进入计划。

讨论入口 需要核对的证据 下一步行动
任务与顺序 是否覆盖准备执行交接收尾 标出前置依赖与可并行项
责任接口 谁接受任务并有相应权限 确认主责与决定人
资源检查 七类资源哪些实际有关 为相关条件设置确认动作
提前检查 关键条件是否已经落实 留出调整空间
交付复盘 遗漏与有效安排是什么 更新轻量检查表

虚构案例:一次内部培训为什么临时失控

以下为虚构情境。人力资源伙伴以南准备组织一场二十人的反馈培训。她把课件、邀请与签到列入清单,认为项目已经安排好。活动前两天,发现会议室改成另一部门使用,外部讲师需要的练习材料还没审核,部分参与者也无法打开线上文件。

教练与她复盘时,没有只问为什么不细心,而是请她把任务与资源分别列出。她发现原计划主要关注内容制作,没有明确谁确认场地、谁核对材料使用范围、谁测试访问。下一次,她在一页计划中增加七类检查,对相关项指定负责人和确认日期,不相关项明确写不适用。

试行后,准备工作没有增加很多,但临时遗漏减少。以南也保留一项机动安排,应对讲师或场地变化。这个案例说明,小项目不需要大而全的管理工程,却需要把关键依赖说清楚。计划的目的不是预防一切意外,而是让可预见的条件不再只靠记忆。

每个任务需要一个明确负责接口

“大家准备材料”容易导致每个人都以为别人会做。可以指定主责,说明参与者与最终确认人。一个人不必完成所有动作,但应知道怎样推动与报告。跨部门任务尤其需要确认对方已接受,而不是在表格里写了名字就算完成委托。

责任还需要权限与资源。若某人负责最终交付,却无权获得必要数据或调整范围,需要提前升级确认。教练可以帮助客户看见自己是否在把结果责任放给没有条件的人。清楚安排不是把问题推出去,而是让每个人承担能够合理执行的部分。

日期要考虑依赖与反馈

把所有任务都写成同一天完成,不是真正排程。先找必须先做的条件,例如需求确认、采购或审核,再安排制作与反馈。为相关人留出合理回应时间,不假设大家收到消息就立即处理。关键日期需要共同确认,尤其涉及外部合作。

也设置一个提前检查点。距离交付还剩足够调整空间时,核对哪些条件已经落实、哪些存在风险。检查不是临时追责,而是决定补救。若时间不足,讨论范围、资源或日期变化,不自动把差距转成所有人加班。计划应使取舍提前可见。

材料就绪不等于可以使用

文件完成之后,还要确认版本、格式、访问权限与使用情境。报告可能在你的电脑上正常显示,却在接收者那里打不开;培训材料可能内容完整,却不适合参与者当前经验。必要时做一次实际测试,而不只看制作状态。

如果涉及图片、引用、客户信息或内部数据,按适当规则核查使用范围。不能因为项目规模小,就默认可以任意复制与公开。教练可以提醒客户提出这些问题,但具体专业判断仍由合适责任人承担。轻量计划不应等于降低基本职业标准。

设备与系统需要在真实条件下试一次

线上活动可以提前测试声音、屏幕共享、链接与权限;现场活动可以确认电源、投影与座位。测试尽量使用实际账号和合适环境,不只相信设备平时能用。也准备一个与风险相称的备用方式,例如离线材料或替代联系渠道。

备用方案不必复杂到复制全部项目。选择最可能、影响较大的一个故障即可。教练可以问:“如果这项条件失效,你是否还有可接受的交付方式?”这帮助客户从追求绝不出错,转向能够应对。对于无法通过普通备用处理的高风险情况,应寻求正式支持。

变更出现时,更新共同约定

项目进行中,客户或主管可能增加要求。先说明变化对时间、费用与质量的影响,再决定是否接受。不要一边维持原日期,一边不断扩充范围,直到最后才宣布困难。计划需要记录重要变更,让相关人知道当前版本。

小项目也有必要保留简短确认,尤其多人协作时。内容可以很少:改了什么、谁负责、何时检查。记录目的在于减少理解差异,不是建立防御档案。若沟通成本开始超过项目本身,就简化形式,但不要取消关键决定的透明。

完成之后,把一次经验变成下一次帮助

交付后花一点时间检查遗漏、等待、返工与有效安排。不要只说活动很成功,也不只记住最尴尬的错误。可以选三项:下次保留什么,提前什么,删除什么。把它们更新到轻量检查表,而不是每次重新从空白开始。

检查表也要允许变化。不同规模、对象与场景需要不同资源,不把上次所有步骤机械复制。经验应提高判断,不使计划僵化。客户可以保留一个基础版本,每次按当前项目增删。这样既减少重复思考,也保持与真实工作连接。

教练帮助客户拥有计划,而不是交出模板

会谈中可以先让客户解释现有安排,再通过问题发现缺口。教练不必成为最懂项目的人,也不应替客户作未经资格支持的技术决定。对于不知道的条件,帮助列出核实对象与行动。客户离开时应知道为什么有这些步骤,而不只是拿到一份精致表格。

如果客户总觉得计划没有用,可以从最近一次具体遗漏开始,而不要求他接受完整系统。补一个最有价值的检查点,试行后再看。轻量工具更容易获得真实反馈,也减少计划本身成为拖延。方法是否值得保留,由实际工作决定。

小项目也需要清楚的结束

完成交付后,确认对方是否收到、哪些事项仍未结束、资料怎样归档与权限怎样处理。不要只因为活动结束或文件发出,就认为所有责任已经完成。收尾可以很简短,但应让相关人知道当前状态。

教练家希望行动计划带来的,是一种适度而可靠的准备:看见必要任务,确认资源与责任,提前讨论变化,完成后提炼经验。它不要求每件小事都复杂管理,也不依赖记忆与临时补救。把关键条件说清,往往就能让普通工作更从容、更可预测。

七类检查不是七项必须采购

资源检查容易被误用成准备越多越好。某些项目不需要额外费用,不需要新设备,也不需要邀请更多人。明确写不适用,可以防止清单反过来扩张项目。每项资源都要解释它支持什么结果,无法说明的部分可以删除。专业不是堆满条件,而是知道哪些条件真正关键。

同样,已有资源也要核实是否可用。办公室有会议室,不等于目标日期能够使用;团队有人具备知识,不等于有时间参与。存在与可获得是两件事。把这一区别说清,能够避免计划看似资源充足,执行时却处处等待。客户可以把核实本身写成第一步,不需要在信息不足时假装已经准备完成。
