企业同时推进客户平台、主管培养、流程自动化和新产品上市,每个项目都有充分理由,每位负责人都希望得到最好的人员。可是同一位业务专家被安排参加四个项目,同一组技术人员要支持三个上线节点。各项目单独看似合理,组合起来却超出了组织承受能力。最终,团队不是缺少努力,而是被相互竞争的承诺消耗。

知行社为教练家讨论项目组合的取舍。组合管理关心哪些项目值得组织共同承担,如何让资源支持重要价值,以及在条件改变时怎样调整。它与单个项目的执行管理有关,却需要更高层次的决定权限。团队教练可以让矛盾和依据进入讨论,不能替有权限的角色决定组织投资。

先建立真实的项目全景

许多组织的项目清单只包含正式立项的大项目,部门内部改进、临时支持和必须完成的维护任务没有进入讨论。这些工作仍然占用人员、预算和注意力。组合全景应包括对同一资源池形成重要需求的工作,让隐性承诺有位置,避免只比较看得见的部分。

清单至少说明项目要解决的问题、目前阶段、预期价值、主要投入、负责人、重要依赖和不做的后果。正在探索的想法与已经形成合同承诺的任务应有区别。没有必要把所有候选工作假装成同样成熟的商业案例,但需要标出证据不足,不能以包装完整代替价值可靠。

项目名称也可能掩盖重复。客户体验升级与售后信息平台也许使用同一组数据,两个部门各建一个入口,反而增加客户困惑。核对预期成果和使用情境,可以发现合并机会;同时保留真正不同的业务需要,不能仅因名称相似就强行合并。

把战略方向变成比较依据

“符合战略”很容易成为所有项目共享的口号。组织需要说明当前阶段最重要的业务改变是什么,项目贡献通过什么路径产生。例如减少重要客户流失、提高交付可靠性或建立新业务能力,分别需要不同证据。战略对应关系应能解释,不能只贴一个战略词语。

价值不一定都能以同一种金额表达。必要合规工作、基础设施维护、客户服务改善和探索性创新有不同作用。强行用单一财务数字排列,可能低估必要支持;完全拒绝比较,又会让选择只依靠声音大小。可以建立共同问题,同时保留各类价值的适当证据。

比较的对象还应包括维持现状、缩小范围、分阶段实施和停止工作。讨论只有“做甲还是做乙”时,往往遗漏更有效的路径。保留必要服务、减少不确定投资或先取得关键证据,可能比同时启动两个完整项目更适合当前资源条件。

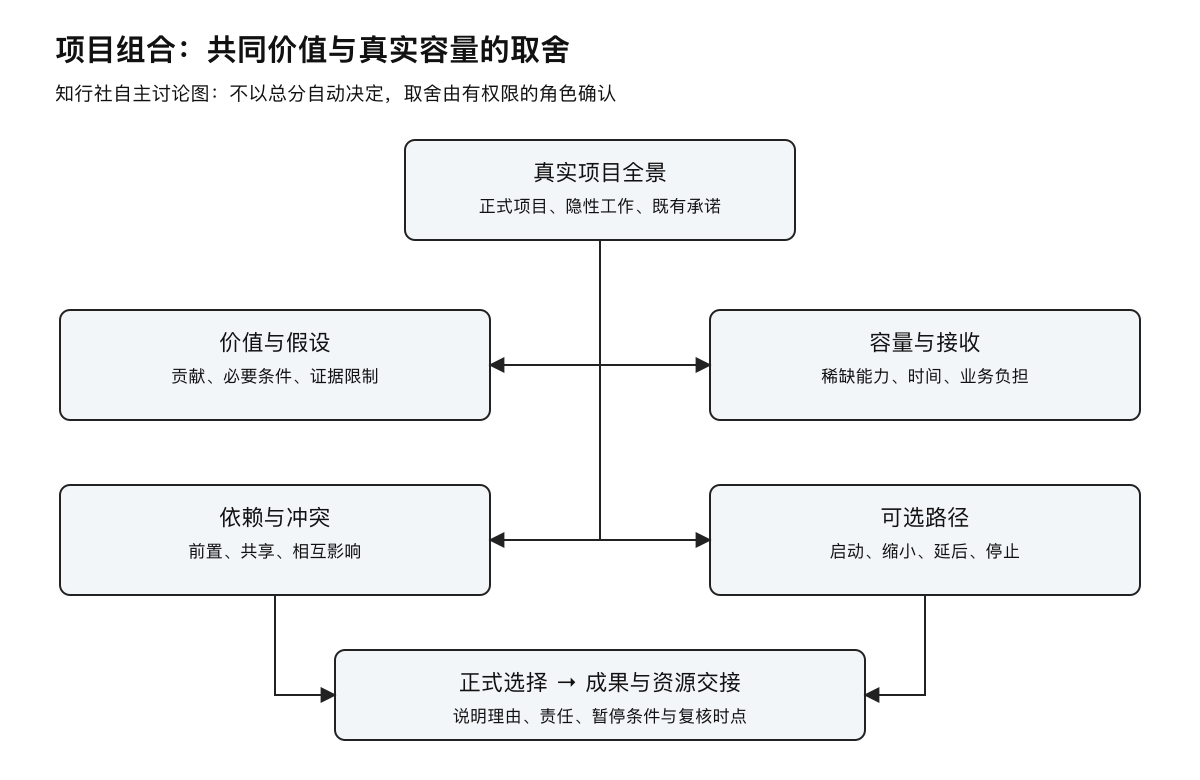

项目组合的四项共同判断
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

资源限制要落到具体角色和时间

年度预算足够,并不证明关键时点具备实施容量。业务专家、技术架构、用户测试和运行接收可能是不同限制。按阶段查看需要什么能力、何时需要、当前已经承担什么,使组合决定能对应真实工作。仅列每个项目几个人,无法反映稀缺能力被重复安排。

人员不能被当作可以无限切割的百分比。同一位主管在多个项目之间频繁转换,会消耗准备、协调和恢复注意力的时间。安排看起来只占八成,实际却可能没有连续时间完成关键工作。讨论投入时,应关注可用工作块和协作需要,而不是只加总名义比例。

还有一些限制来自业务承受力。多个系统同时改变,即使项目团队能交付,基层团队也未必有能力学习、切换和稳定运行。组合管理需要考虑接受变化的一方,在日常经营压力下能同时承担多少变化。交付速度不应超过组织吸收变化的实际条件。

把依赖关系放进取舍

项目之间可能存在前置依赖、共同资源依赖、成果共享或相互冲突。数据标准尚未稳定就建设多个报表,可能造成后续返工;同一批用户同时参与几个试点,会影响各项结果。依赖不能仅放在某个项目的风险记录里,需要进入组合层面的时间与资源决定。

依赖也不意味着必须一次完成全部工作。组织可以确认最低可用基础,再安排后续扩展。某些项目能够分离,某些只能在共同条件满足后产生价值。区分关系的性质,避免为了追求整齐而把全部工作捆成难以控制的大包,也避免拆得过碎导致无人负责整体效果。

对外部依赖保留限制。供应商准备、合作方批准和市场条件不在组织完全控制之内。若组合计划把它们当成确定事件,会形成虚假的完成承诺。对关键依赖说明当前证据、核对时点和替代路径,正式决定需要认识这些条件尚未成立。

讨论维度 需要看见 决定后落实
价值 战略贡献与成立假设 保留价值核对
容量 稀缺能力与业务接收负担 安排真实时间
依赖 前置条件、共享成果与冲突 调整阶段和次序
取舍 启动、缩小、暂停或停止 责任、成果与资源交接

评价结果不能替代判断

评分可以整理信息,却不应自动生成投资决定。不同价值维度之间的权重包含管理取舍,分数也受到估计与信息质量影响。把一个不确定收益估计写得很精确,不会让它变得可靠。组织应查看分数背后的假设和敏感条件,而不是只读最终排序。

必要条件与比较优势需要分开。例如合法要求、基本运行保障或已经承担的承诺,不宜简单与营销收益相加抵消。某项必须做,也仍然可以讨论实施方式、范围与时间;某项得分很高,也不意味着关键资源不够时可以无条件启动。

评价应留有解释。为什么当前选择了某项工作,为什么另一项延后,依据是什么,何时重新判断,需要让相关负责人理解。清楚说明有助于减少争抢和猜测。透明不是公开所有商业细节,而是在适当范围内让受影响角色知道决定及其实际后果。

停止项目也是需要管理的决定

停止不是简单撤掉人员。已经形成的成果、客户承诺、合同责任、资料和运行影响都需要处理。有些成果可以转移,有些需要保存,有些应明确不再使用。组合层面的停止决定必须落实到项目收尾,否则节约的资源可能被后续纠纷重新消耗。

沉没投入容易影响判断。团队已经工作很久,负责人不愿承认方向不再适合,组织可能继续投入来证明过去正确。可以尊重已完成工作,同时比较从现在开始的不同选择。既往投入提供经验,却不能单独证明继续投入值得;相反,也不能只因发生困难就否定剩余价值。

延后也要说明条件。只是写“以后再做”,会让负责人继续保留人员、准备材料和等待消息,形成隐性进行中的项目。明确暂停范围、保留事项、资源释放和再次进入比较的条件,使延后真正减少负担,而不是把不确定性转给执行团队。

虚构案例:四个项目竞争同一批专家

某服务企业准备同时推进客户门户、投诉流程、主管培训和数据治理。各负责人都强调自己的项目重要,会议中不断提高预期收益,资源缺口却没有被清楚讨论。团队教练先邀请大家画出未来三个月的关键角色需求,发现两名业务专家同时出现在四条时间线上。

进一步核对发现,客户门户需要的数据质量尚不稳定,投诉流程的现有问题则有明确证据,可以先用较小范围改善。主管培训原计划全面上线,但业务管理者没有时间支持应用。四项工作不是单纯比较“谁更重要”,而是需要辨认不同依赖和业务接收条件。

有权限的管理团队决定先完成关键数据标准与投诉试点,客户门户保留探索而暂停大范围开发,主管培训缩小到一个与投诉改善相关的主管群体。负责人分别接收范围变化与资源安排,已有成果得到保存。决定没有宣称其他项目没有价值,而是说明当前组合更符合容量与依赖。

两个月后,团队按原定核对条件查看结果。投诉处理的等待是否减少、数据是否可被门户使用、业务人员是否仍有负担,都成为调整依据。组合没有因为一次排序而永久固定,也没有因为每个负责人都提出新要求就随意翻转,后续变化仍回到共同目标与实际证据。

教练帮助团队说出取舍的代价

讨论经常停留在希望获得什么,而不愿说出放弃什么。教练可以请管理者解释:若继续全部项目,哪些承诺最可能无法兑现;若优先支持某项工作,哪些角色需要承担延后后果。让代价具体可见,取舍才不会只是一份漂亮的战略声明。

项目负责人可能把暂停理解为对个人能力的否定。可以区分项目价值、当前条件和负责人表现,允许他们表达损失与担忧,同时回到组织决定。理解情绪并不取消资源限制,也不要求负责人表演积极。明确成果如何被保留、成员如何转移,能够减少不必要的关系伤害。

教练还要注意发言权。执行团队最知道实际负担,却可能在高层会议中不敢反对。取得适当事实,允许不同角色解释资源与运行影响,能减少仅由职位决定信息可信度的偏差。最终批准仍由正式角色承担,教练不应把主持过程变成隐性决策权。

用持续校准保持组合有效

组合需要稳定方向,也需要适应变化。建立合适的观察节奏,关注价值假设、关键依赖、实际投入与业务环境;重大变化及时送交判断,普通波动由既定权限处理。若每周都重排全部优先级,团队难以形成成果;若全年不复核,资源又可能持续投入过时方向。

观察时不只询问项目是否按计划进行,还要询问继续执行是否仍然值得。一个项目进度良好,但价值基础可能已经改变;另一个项目暂时延迟,却可能仍是组织必要能力。进度与价值共同进入讨论,可以避免把容易完成的项目当成唯一重要工作。

对于教练家平台上的管理者与团队教练,项目组合的核心是把有限投入与真实价值联系起来。完整看见工作,明确比较依据,尊重容量与依赖,并让启动、缩小、延后和停止都有负责的接收。组织不靠承诺更多证明雄心,而是通过能够兑现的选择形成持续价值。

组合决定还应检查运行费用。项目预算可能只覆盖建设,成果上线后需要维护、支持与更新;若这些工作没有被接收,眼前看似便宜的选择会增加未来负担。把投入观察延伸到必要运行阶段,可以让当前取舍更完整,也避免项目之间把成本藏到业务团队的日常工作中。
