系统交付了,问题真的解决了吗

一个团队按期上线新流程,完成培训与验收,项目看起来已经成功。几个月后,员工仍用旧表格,客户体验没有改善,维护成本却持续增加。交付物存在,不等于它被使用;被使用,也不等于原先期待的价值已经实现。

实施后审查关注的正是这段差距。它在解决方案投入使用一段时间后,检查实际运行、目标实现、意外影响与后续改进。教练与咨询顾问可以支持团队澄清问题和开展反思,但审查还需要业务证据与明确责任,不能只靠一次开放讨论。

审查也不同于项目结束时的庆功会或个人绩效谈话。若确实涉及问责、审计或合规调查,应说明相应程序,不要借学习之名暗中进行。清楚目的,才能让参与者知道哪些信息需要提供,哪些决定将由谁作出。

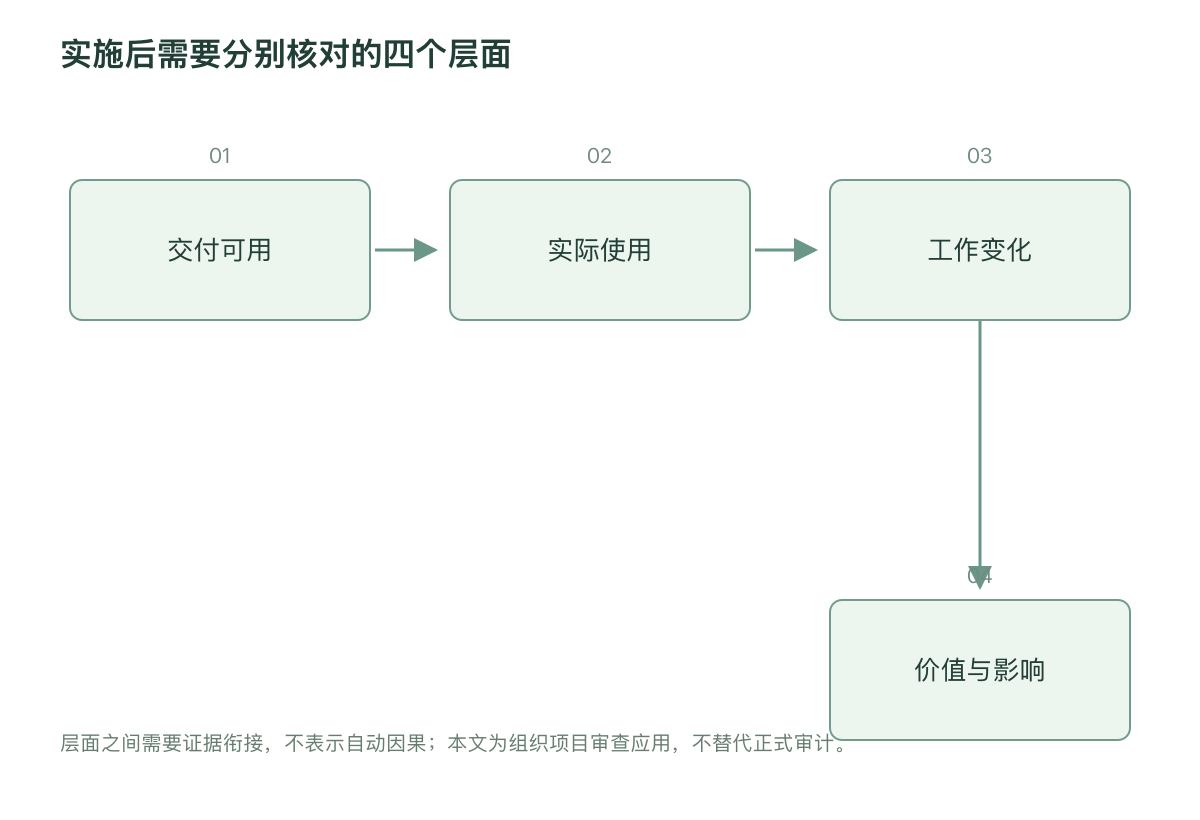

实施后需要分别核对的四个层面
层面之间需要证据衔接,不表示自动因果;本文为组织项目审查应用,不替代正式审计。

图示把交付、使用、变化与价值分开,提醒团队逐层检查证据。它不表示每一层必然导致下一层,也不保证所有价值都能在短期里看到。不同项目需要不同观察周期与判断方式。

审查的问题,应从立项时就开始准备

项目开始时,最好说明为什么做、期待谁发生什么变化、怎样知道接近目标,以及谁负责后续收益。若只记录上线日期和预算,事后很难判断解决方案是否值得。

基线可以是原有服务情况、流程耗时、质量问题或使用者体验,但必须说明定义与条件。不要在项目结束后才选择最有利的指标,也不要把没有记录的过去凭印象写成精确数字。资料不足时,应承认限制,并决定现在能够核实什么。

同样,要区分项目团队能够控制的交付与业务负责人承担的使用安排。例如,培训材料由项目提供,主管是否允许员工使用新方法则需要运营支持。责任分清,不是为了推卸,而是避免价值实现无人接手。

选择时间:既别太早,也别等到记忆消失

交付后不久,可以收集过程经验与明显问题,避免细节丢失。但真实收益可能需要运行一段时间才看得见。将早期过程复盘与后续价值审查分开,往往比硬要求一次会议回答全部问题更合适。

时间应依据项目性质与风险决定。一个短期工具可能很快获得使用证据,涉及组织行为的改变则需要更长观察。不能把固定三十天或一个业务周期当成普遍规则。重要的是说明为什么此时足以回答当前问题。

如果发生明显风险,也不能为了等待正式审查日期而不处理。安全、合规或重大服务问题应及时升级。实施后审查可以整合后续学习,但不能替代日常监测和必要处置。

先检查交付是否按约定发挥功能

回到原先目标与验收要求,确认交付物是否完整、可用、可维护。表面完成不一定意味着关键功能真正进入运行。还要检查必要文件、权限、培训与支持是否到位。

这一步应尽量利用直接证据,而不只听项目负责人说完成了。可以抽查实际任务、查看去识别化记录、请使用者演示常见流程。发现差距时,描述具体表现与影响,不急于给团队贴不专业的标签。

对于教练项目,也要检查基本安排:会谈是否按约进行、参与者是否理解边界、是否有退出与反馈渠道。不能只统计完成次数,就认为项目履行了全部专业责任。

再检查使用与变化,避免只看满意度

使用者可能满意讲师,却没有改变工作方式;也可能对新系统不满,却已经获得更准确的信息。体验与实际变化都重要,但需要分开讨论。不要用一个综合分数覆盖所有层面。

可以询问哪些人使用、在什么场景使用、哪些人没有使用,以及原因是什么。没有使用可能来自不适合、权限不足、工具困难或缺少支持。不同原因决定后续动作,不能统一解释为抵触变化。

还应看意外影响。新流程可能减少一类错误,却把工作量转移到另一个部门;效率提高可能伴随关系负担;统一工具可能让部分使用者更难访问。审查的价值在于发现整体影响,而不是维护最初的成功叙述。

一个虚构案例:团队教练项目结束以后

某制造企业为跨部门项目组安排六个月团队教练,期待减少交接返工。结束报告显示参与率高,成员也评价讨论氛围改善。业务负责人准备立即扩大项目。

审查主持人先问:“我们要扩大的是哪一部分?现在有什么证据说明它帮助了交接?”团队发现,会议中更愿意表达不同意见,但返工记录的定义在项目期间改变了,前后数字不能直接比较。

他们重新抽取同类任务,结合实际交接材料和不同部门访谈。证据显示,职责澄清后的两类任务减少了反复确认;另一类任务仍因审批接口不清而卡住。团队教练帮助成员讨论了问题,但接口决定需要更高层负责人处理。

教练问:“如果把全部改善归给会谈,我们会遗漏什么条件?如果只看未解决部分,又会忽略什么进展?”讨论承认关系与协作上的变化,同时把制度问题交给相应负责人。项目没有被简单判为成功或失败。

最终,企业决定保留小组反思安排,先修正审批接口,再小范围扩大。报告说明哪些结论有证据、哪些只能暂时推测,也明确后续由运营负责人检查交接质量,而不是要求教练继续无限跟进。

审查层面 需要的证据 后续决定
交付 验收要求与实际功能 修复关键差距
使用 使用场景与未使用原因 调整支持和适用范围
变化 可比任务与过程材料 确认改善及其他解释
价值 成本、收益与意外影响 继续、调整或停止
学习 条件、做法与责任记录 进入下一项目的设计

让不同角色的体验进入证据

项目发起人、实施者、直接使用者和受影响者,可能看到不同部分。只访问最积极的参与者,容易遗漏困难;只听抱怨最多的人,也未必代表整体。选择样本时,应说明覆盖范围和不足。

访谈问题尽量具体。“你最近一次使用发生了什么?”通常比“你是否支持项目”更能获得有用信息。可以结合实际材料核对,但不要要求公开不必要的个人信息。敏感反馈应按约定汇总或去识别化。

主持人也要管理权力差异。主管在场时,员工可能不愿指出问题。必要时分别收集意见,说明信息如何使用。不能仅口头承诺不会有后果,却没有任何保护安排。若组织无法保证匿名,就不要使用匿名这一说法。

解释变化时,保留其他可能原因

项目前后出现变化,并不自动证明变化由项目造成。业务规模、人员、工具、政策和外部环境都可能影响结果。审查需要列出相关条件,讨论证据能支持何种程度的结论。

小项目未必适合复杂研究,但仍可以保持谨慎。用多个来源交叉检查,选择相近任务比较,记录同时发生的变化,并避免超出证据的因果承诺。如果需要更强结论,应请具备评估能力的人设计适当方法。

教练可以帮助团队抵抗两种冲动:因为投入很多就一定要宣布成功,或因为存在问题就否定全部工作。审查应容纳混合结果,把值得保留的条件和需要修正的部分分别说清。

从发现转到有责任人的决定

一份审查报告若只写加强沟通、持续优化,通常难以推动改变。建议应说明具体问题、拟采取的动作、责任角色、资源、期限与回看方式。超出团队权限的事项,要明确提交给谁决定。

建议还需要排序。优先处理安全与关键功能问题,再考虑高价值改进。不要把所有想法都变成新的项目,否则审查会制造更多负担。某些建议可以暂缓或拒绝,但应说明理由。

后续负责人应接受任务,而不只是被写进表格。项目团队撤离后,维护与收益检查仍需要持续资源。若没有人能够承担,决策层需要重新考虑范围,而不是假设实施者会一直义务跟进。

审查本身也要与项目规模相称

不是每个项目都需要大规模访谈和厚报告。对简单工具,一次有证据的小组审查可能足够;对高成本、高风险项目,则需要更独立和系统的检查。审查投入应与需要支持的决定相匹配。

独立主持有助于减少利益影响,但并不意味着参与项目的人没有价值。他们掌握过程与条件,应进入讨论。可以结合内部经验与外部视角,并明确利益冲突,避免把独立身份自动当成客观保证。

公开报告也要考虑保密和适用范围。可以分享经过整理的组织经验,不必披露个人会谈内容或商业敏感资料。教练与咨询顾问应根据协议处理信息,而不是为了展示成果扩大公开范围。

让经验真正进入下一次项目

经验记录应说明条件和行动,而不是只留下口号。比如不要只写提前沟通,而要说明在什么节点、与谁核对什么、为什么此前会遗漏。下一项目负责人才能判断是否适用。

也要保存有效做法。清晰授权、早期试用、使用者参与和持续支持,可能是项目发挥价值的关键条件。若只记录失败,组织容易在下次预算紧张时先删掉这些看似不起眼的支持。

对未解决的问题,可以建立下一次检查日期,并说明需要补充哪一种证据。不是所有问题都能在本次会议结束时解决,清楚保留未知比勉强达成结论更有价值。负责人还应向参与者反馈哪些建议被采纳,避免大家认真提供信息后再也听不到结果。

实施后审查最终要支持一个现实决定:继续、调整、扩大、暂停或结束。交付完成值得认可,实际价值仍需要检查。当团队愿意把证据、不同体验与后续责任放在一起,审查就不再是项目结束后的附加仪式,而成为组织学习的一部分。
