项目会上每次都有人提出同一个障碍:“资料还没到”“客户没有确认”“这个决定仍在等”。问题被听见了很多次,却没有进入处理路径。团队以为已经进行了充分沟通,实际只是反复报告状态;没有人清楚需要作什么判断、谁接收以及何时检查结果。

知行社为教练家讨论项目问题管理怎样成为真实工作。这里的问题,是已经发生或正在存在、需要处理并可能影响项目目标的情况;风险则关注尚未确定发生的条件与事件。两者可以相互转化,但记录和行动应反映当前状态。教练支持团队准确表达与组织处理,不替代专业调查、正式批准和必要责任程序。

先辨认这是问题、风险还是一般任务

“某资料可能迟到”是需要提前准备的风险;“资料已超过约定日期,下一项工作无法开始”则是现实问题。把现实问题一直写在风险清单中,容易让负责人继续观察而不作处理。相反,将所有未来担忧都当作已发生问题,也会让团队进入不必要的紧急状态。

一般任务和问题也要区分。按有效计划需要完成的工作,如果条件正常,可以在任务安排中推进;若遇到无法依计划完成的障碍,则需要辨认影响并安排处理。问题清单不应替代全部项目计划,否则真正重要的例外会淹没在日常待办中。

分类不是为了争论词义,而是帮助选择合适行动。先说明当前事实、与哪项成果有关,以及为什么需要超出日常任务安排的处理。情况尚不清楚时,可以记录待核实,并安排取得信息,不能为了填满字段而假装已经知道原因。

把问题描述写成可核对的工作事实

“客户不配合”很难支持处理,可以改写为“某项接收确认超过约定时间,影响下一阶段准备”。记录具体对象、时间、已有沟通和影响,区分观察与推测。这样既保护讨论质量,也避免把协作困难直接转成人格判断。

只收集处理所需材料,不在共享清单中放不必要的个人或客户细节。复杂事件可以引用有权限访问的内部资料,主清单保留简明事实与状态。正式调查需要的证据保存和访问安排,应按相应要求执行,不能因为想快速解决就省略。

问题原因可能还未明确。记录“原因待核实”比立即写一个看起来合理的解释更有帮助。教练可以请团队说明已经知道什么、需要确认什么,以及哪一种错误解释可能导致无效行动。事实与原因分开以后,更容易选择下一步。

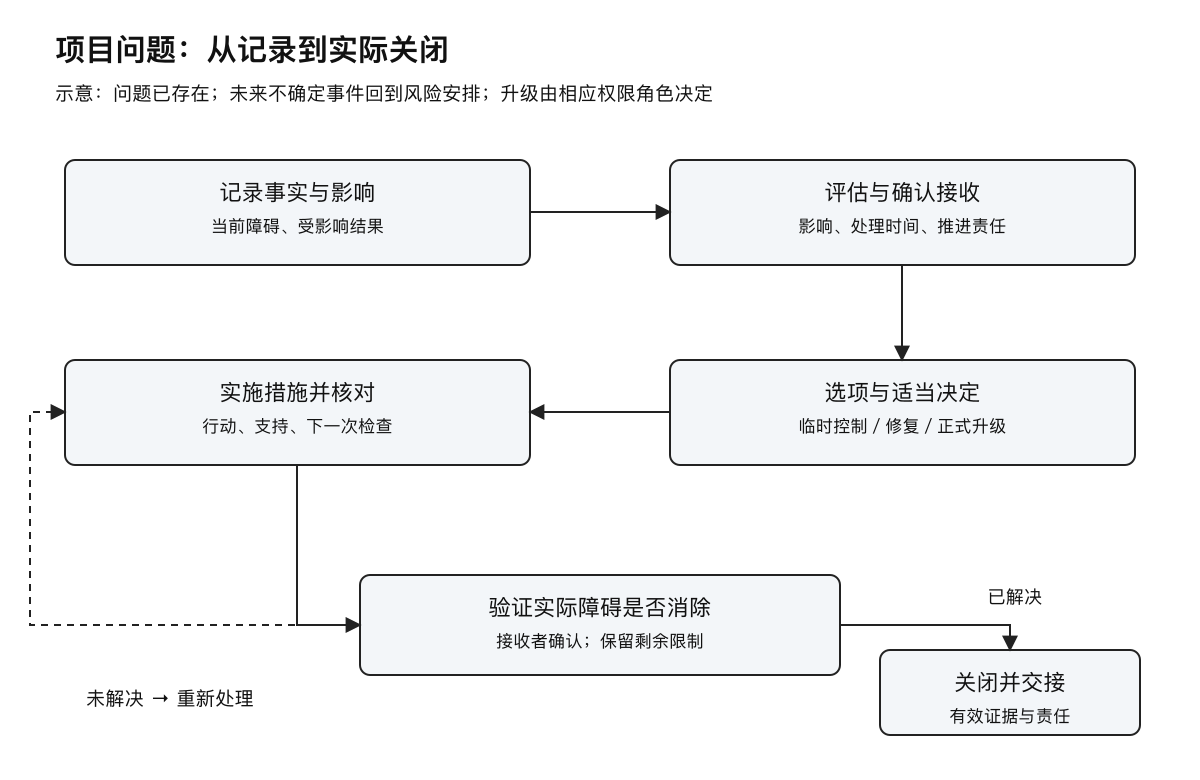

项目问题的处理与关闭路径
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

评估影响,避免谁声音大谁优先

优先顺序应看问题对安全、必要要求、成果、资源和后续依赖的影响,以及可用处理时间。一个看起来小的资料缺口,可能卡住关键交接;一个被反复抱怨的问题,也可能只影响局部便利。判断应回到工作关系,而不是按会议中的情绪强度排序。

使用分级时说明标准。紧急程度关注多快需要行动,影响程度关注不处理会造成什么。两者有关但不完全相同,不能把所有事项都标成最高级。对无法准确量化的影响,描述范围与可能后果,不必用虚构分数制造精确。

优先判断还可能变化。随着日期临近或出现新的事实,原本可等待的问题可能需要升级;临时措施生效以后,紧急程度也可能下降。记录变化依据,让团队知道处理顺序为何调整,避免把优先级当成一次填写后永久有效的标签。

指定接收责任,而不只是写一个人名

问题负责人需要知道自己承担的是取得信息、协调处理、作决定还是实施措施。有些问题涉及多个角色,仍应有明确的推进责任,同时区分正式决定人和专业执行者。把最方便联系的人放进负责栏,不会自动赋予他处理权限。

给负责人相应条件与支持。若问题需要调整预算或客户承诺,负责人应能够送交有权限的角色判断。若需要专业分析,应明确谁提供必要检查。成员不能因为被称为问题负责人,就被要求对自己无法控制的条件作无限承诺。

处理时间也要明确。可以安排下一次核对而不必假装最终解决日期已确定,尤其是外部条件不由团队控制时。负责人应说明下一步行动、预期取得的信息及返回判断的时间,使问题不因暂时未知而停止推进。

记录内容 应回答的问题 避免的误区
事实与影响 发生什么、影响哪项工作 以人格判断代替事实
责任与权限 谁推进、谁决定、谁执行 人名被指定就视为有权限
下一步与核对 要做什么、何时返回信息 只有进行中没有动作
结果与关闭 障碍消除了吗、谁接收 发送通知等于问题解决

形成选项并作适当的决定

不要把第一个解决建议直接写成已批准行动。先考虑立即控制影响、修复当前问题与改变长期条件的区别。临时措施可以让工作继续,却不一定消除问题;根本改进可能需要更多时间和正式决定,两者可以并行。

比较选项时说明效果、代价、依赖和剩余限制。对于重要决定,问题材料应回答需要批准什么,而不只是汇报“目前有困难”。让正式角色看到可以选择的路径,有助于减少无休止追问,也让责任更清楚。

决定可能是实施措施、等待明确条件、改变范围或停止相关工作。等待必须有理由和检查安排,不能作为没有权限时的默认逃避。若问题影响业务理由或主要承诺,应按治理路径升级,不用项目内部小范围同意代替正式判断。

关闭以前检查实际效果

发出邮件、举行会议或修改文件,说明采取了行动,不证明问题已经解决。关闭需要检查原来的障碍是否消除、成果是否能够继续、接收者是否承认有效。不同问题需要不同证据,不能统一以负责人说“已处理”作为完成。

临时措施生效时,可以标明状态已经缓解,但保留剩余问题与长期处理责任。若直接关闭,组织可能在临时支持退出后再次遇到同样障碍。对不再处理的事项也记录正式接受依据,不能靠从表格中删除使影响消失。

解决过程中出现的新风险应回到相应管理安排。例如临时人工处理让工作继续,却增加了负荷与错误机会,需要安排支持和观察。问题关闭不意味着所有相关不确定性都结束,状态之间的关系应让后续接收者看得见。

虚构案例:上线前的内容确认障碍

一家团队准备上线企业服务介绍页,距计划日期不远,关键内容仍未确认。项目会上大家重复说业务负责人太忙,设计者继续修改版式,希望先完成其他工作。清单把事项写成“等待反馈”,没有说明哪一段内容影响上线以及谁能够决定。

团队教练请大家拆开事实。某项服务边界未得到正式确认,若继续使用旧说明,可能让访客产生不准确理解。设计部分并不是主要障碍,问题需要业务角色判断。推进责任由项目负责人承担,正式内容决定仍由业务批准人作出。

项目负责人整理两条选项:暂缓上线相关模块,或在正式确认前使用已经获批的有限说明。两条都写清对展示、客户沟通与后续维护的影响。批准人选择有限说明,并要求确认新内容前不加入效果承诺。决定进入有效版本,设计团队据此完成修改。

上线后,团队检查实际页面与批准说明是否一致,客户接收角色能否按同一范围回应咨询。关键阻塞关闭,但新内容准备仍作为独立工作保留。问题没有因一次提醒邮件而被宣布解决,而是通过适当决定与实际接收完成处理。

教练怎样帮助会议从状态报告走向处理

可以要求每个重要问题汇报三个方面:现在发生了什么,下一步需要什么动作或决定,谁在何时返回结果。这样不用增加很多材料,就能让讨论指向工作。若某项连续几次没有变化,检查卡在信息、权限还是资源,而不是只催更快。

对互相指责的表达,先还原约定与实际事件。明确责任当然重要,但不应在事实不足时把一个系统问题全部归到个人。教练可以同时保留成员感受与可核对材料,帮助团队辨认哪些关系需要修复,哪些正式责任需要另行处理。

还可以观察清单里有没有长期“无人负责”的事项。它们可能是组织接口缺失,也可能超出项目权限。找不到角色本身就是需要决定的问题,不能默认交给最热心的人长期承担。将责任空档送交适当角色,比继续增加协作口号更实际。

记录要简明,但处理必须连续

问题清单可以保留编号、事实、影响、负责人、下一步、核对时间、决定与状态。复杂材料放在适当内部位置,不把主清单写成长篇叙述。重要的是所有人使用相同有效信息,而不是每个部门各自维护无法同步的版本。

对状态的定义提前说明,例如已记录、分析中、待决定、措施实施、待验证、已关闭。名称可以按团队实际简化,但每种状态应有可解释意义。不能让“进行中”容纳所有情况,使负责人无法看见需要正式判断的事项。

关闭记录有助于后续学习。定期查看反复出现的问题,识别是否需要改变接收标准、授权或资源安排。不过,问题趋势分析不是人员排名,也不应将报告问题多的人评价为工作差。能够及时暴露障碍,是组织获得处理机会的重要条件。

把透明与责任同时保留下来

成员应能够报告坏消息,负责人也应明确承担相应行动。只有宽松表达而没有跟进,问题不会改善;只有问责而不允许说明限制,团队可能隐藏事实。教练帮助组织在准确报告、适当决定与真实接收之间建立连接。

对教练家平台的项目负责人和团队教练,问题管理最终是让障碍进入有效路径:有人接收,有据判断,能够行动,效果得到核对。表格本身不会解决问题,但清楚的事实、权限与责任安排,能够使团队减少重复等待,在真实条件下推进成果。

若人员更替,应把未关闭事项一并交接,说明已有决定、剩余限制与下一次检查。新负责人不需要重新经历全部讨论,但必须能够取得有效依据。遗留问题不会因为旧负责人离开而消失,正式接收可以避免它们在交接空档中失去处理。
