企业项目常常在一张时间表出现之后就宣布开始。大家相信任务已经拆开,接下来只要照着完成;几周后发现申请人要解决的问题与团队理解不同,重要资源无法到位,原来的方案还需要重新选择。这类返工提醒我们,规划不是在开工前填完一次表,而是持续把目的、选择、约束与实际反馈连接起来。

知行社为教练家整理这套中型项目规划对话。这里的规划周期是一种便于团队使用的工作安排,不宣称存在适合所有项目的固定步骤。它适用于信息尚不完整、需要跨角色配合,又能够分阶段检验的改变,例如服务流程升级、内部学习项目或客户交接改进。涉及专业工程的估算与批准仍由相应专业角色负责。

先把问题写成需要改变的状态

不要把“上一个新系统”直接当作项目目的。请发起人说清目前怎样工作,哪里造成了损失,哪些人的体验需要改变,以及现状判断依赖什么材料。解决方案可以被更换,但真正要解决的业务问题应该在选择方案前得到共同理解。

如果问题描述是“员工缺少积极性”,教练应邀请团队提供具体事件。是工单迟迟没人接,还是接收人员无法判断资料是否齐全?观察范围、频率和受影响角色都要说明。把推测写成事实,容易让团队选择一套培训,却绕过真正缺失的工作条件。

还要给问题划边界。本次准备处理什么、不处理什么,哪些相邻问题只能作为依赖被记录。边界不是拒绝新信息,而是说明谁有权决定扩大范围。缺少这个约定时,任何一个讨论者都可能在会议中把整个组织的愿望加入同一个项目。

用成果标准检验目的是否一致

目标最好描述改变完成后能够观察的状态,而不是只有活动数量。办完四次沟通会属于活动,交接双方能够使用同一标准确认材料属于工作结果。两者可能相关,却不能自动等同。结果还应说明观察时点和使用情境,避免上线当日的演示代替持续运行。

组织目标之间可能发生冲突。缩短接收时间同时要求更全面的审查,便需要讨论怎样取得平衡,而不是给团队两个看起来漂亮却互相挤压的数字。教练可以请不同角色说明最担心被牺牲的结果,并把正式取舍交给有权限的人确认。

完成标准不是越详细越好。对未知较多的项目,可先约定下一阶段需要获得什么证据,比如少量真实案例中的可用性和例外处理方式。把仍待探索的结果假装成完全确定的承诺,会使团队隐藏偏差,而不是更认真地学习。

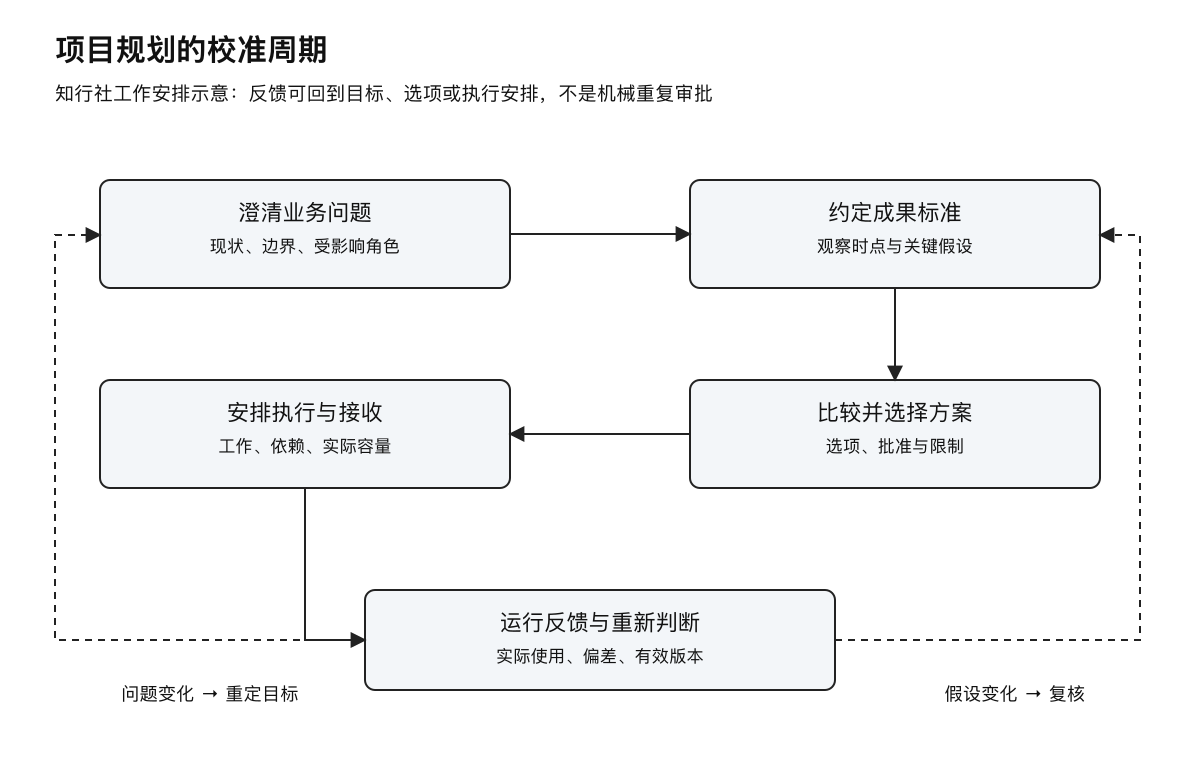

项目规划的校准周期
知行社自主设计的工作讨论图,用于情境分析,不作为个人能力评分或效果保证。

提出选项以后再选择实施路径

团队应至少认真考虑维持现状、局部改善与较大改变的区别。维持现状也有成本,但不能为了证明新方案合理就故意把现状描述得一无是处。局部改善可能在短时间内解决主要障碍,也可能只是暂时补救,需要把两种情况分别写出。

比较方案时使用同一组问题:能够改善什么,需要什么资源,最重要的假设是什么,出现哪些条件会失效。不要只比较价格或完成日期。对能力、使用习惯、交接和维护的要求,同样决定方案能否在组织里真正运行。

为了避免权威偏好过早成为唯一答案,可以先请各角色独立写出一个选项及其限制,再共同讨论。教练的作用是让解释得到平等检验,而不是替团队挑选最有创意的方案。最终选择需要明确批准人、依据和保留的疑问。

把选中的方案拆成可接收的工作

任务分解要让执行者和接收者能够共同判断完成。写“安排培训”还不够,应明确需要准备的材料、参加角色、验证方式以及未到场者怎样获得必要支持。拆分不是为了追求很长的清单,而是为了减少不同人对同一项工作的不同理解。

再找依赖:某项任务要开始,必须先拿到什么,谁提供,什么时候能确认。外部供应商的回应、内部批准和真实用户的参与都属于条件,不能在计划里假设它们会自动出现。对尚未得到承诺的依赖作明显标记,并安排核对。

资源安排必须考虑日常工作。一个人名被放进时间表,并不表示他的时间已经获得批准。项目负责人应与相应管理者确认实际容量,特别是集中审查、上线切换和例外处理时段。成员也需要能够报告超负荷,而不用担心被理解为不合作。

讨论位置 需要留下的结果 重新判断的触发
问题与目标 边界、成果标准、关键假设 发现原问题被误解
方案选择 共同评价依据、批准与疑问 关键假设不再成立
执行安排 可接收工作、依赖与资源承诺 依赖或实际容量变化
运行反馈 实际表现、更新理由、有效版本 接收结果偏离目标

先检查可行性,再给出对外承诺

可行性检查包括专业条件、组织接收、资源与时间。请真正使用结果的人说明切换需要什么,而不只请制作团队评价能否做出来。若新流程需要客户补交材料,就应检查客户能否理解并取得这些材料,不能把所有额外负担留到上线之后。

可以设计一次小范围验证,专门检验最脆弱的假设。验证需要有问题、适用对象、可观察结果和停止条件。一次顺利演示只能说明那个条件下可以运行,不证明所有部门都已经准备好。验证失败的材料同样有价值,应回到选项与计划中。

对不能在项目权限内解决的障碍,形成决策请求。说明障碍如何影响结果、有哪些处理方式以及等待的代价。负责人不能一边假设上级最终会支持,一边向客户承诺完整日期。正式批准与有效资源承诺,才使计划具有可以执行的基础。

执行中的反馈要进入下一轮规划

规划周期并不在批准时结束。运行一段时间后,对照原来的成果标准与关键假设检查实际情况。任务完成率能提供部分信息,但还要看接收是否有效、例外是否增加、原来的问题是否改善。进度顺利而使用失败,仍需要调整。

出现偏差时先辨认性质。是执行安排需要修正,还是原来的选择已经失去依据?前者可能由项目负责人在权限内处理,后者可能需要重新评估业务理由。不要为了维护计划权威,把所有变化都归为成员执行不到位。

每次更新保留版本、理由和影响。对外通知受影响的角色,确认他们使用的是有效安排。频繁调整却不说明原因会破坏信任,拒绝调整同样可能造成损失。周期的意义在于用新证据修正判断,同时让责任与承诺清楚可追踪。

虚构案例:改造客户资料接收流程

一家咨询团队准备为所有客户上线统一资料入口。最初计划是购买工具、创建表单、发送通知。团队教练请大家描述原来的具体困扰,发现主要问题并非资料无处提交,而是顾问、项目助理和客户对哪些文件必需有不同理解。

项目因此先比较三条路径:保持旧邮箱但统一清单,建立轻量表单,建设完整门户。顾问认为门户最专业,项目助理担心维护负担,客户访谈则显示少数文件无法在初期提供。团队没有把任何一方的判断直接当成结论,而是选择先试运行轻量表单。

他们定义结果为接收方能够明确识别已齐全与待补项,并在约定时段给出准确反馈。试点只覆盖一种服务,由助理确认材料状态,顾问处理专业例外。表单上线前,用匿名样例测试模糊文件和重复版本,发现系统显示“上传成功”仍会被客户理解为“审核通过”。

团队调整了提示语与反馈安排,没有增加更多复杂功能。试点中又发现顾问回复专业例外的时间影响总接收周期,于是下一轮规划加入专家值守,而不是继续优化客户上传速度。这一变化源自实际证据,不能归功于某个工具自动改善协作。

教练怎样让规划会议真正产生选择

会议开始先确认本次要作哪一个决定,是澄清问题、比较选项还是核对执行条件。不同目的混在一起,容易让讨论结束时只得到一堆建议。教练可以适时把话题放回当前决定,同时保留需要另行讨论的重要材料。

对过于肯定的说法,邀请说出证据及成立条件;对明显犹豫的成员,邀请说明限制而不是强迫表态。意见被记录不代表已经获得批准,负责人需要把决定、待核实与未解决事项分开输出。这样才能让参会者知道讨论之后应该采取什么行动。

最后约定下一次核对关注哪一个结果与哪一项假设,资料由谁准备。没有必要把所有信息都纳入复杂报告,但核心依据不能仅存在于主持人的记忆里。一次好的规划对话让团队知道为何这样做、什么条件支持这条路径、何时需要重新判断,而不是让每个人假装未来已经确定。

为不确定的部分安排有边界的承诺

规划会议里常见一种压力:负责人希望所有工作都有确定日期,成员只能在信息不足时猜一个答案。与其制造精确,不如说明哪些日期已经有资源与依赖支持,哪些只是当前估计。暂定安排也应有核对日期,使接收方知道什么时候可以取得更可靠的信息,而不是一直等到最后才知道承诺无法兑现。

对早期探索,可以承诺完成一项核验活动,例如让实际接收者试用两种材料结构,并提交比较记录;不能在相同信息条件下承诺最终推广一定成功。这样仍然承担明确责任,只是把责任放在当前能够控制的工作上。管理者也需要避免把诚实说明未知理解成能力不足,否则计划中的风险会越来越少,实际中的意外却越来越多。

另一项重要安排是停止条件。若关键资源长期未获批准,或验证发现方案无法满足必要要求,项目应该在何处暂停、由谁判断是否改变方向?停止不一定是失败,也可能是及时保护组织容量。条件应在执行前讨论,而不是发生投入损失以后才临时寻找理由。已经付出的成本可以记录,但不能独自成为继续投入的依据。

如果项目面临多方目标,可以分别记录不可让步的条件和可以协商的偏好。例如服务安全与必要批准可能是硬条件,展示形式和试点范围则有调整空间。把两者放在同一个愿望清单里,会让每次变化都像违背承诺。清楚区分以后,团队更容易形成可以执行的折中,同时明确仍未获得满足的需求应如何处理。
