同一天,销售要求完成客户方案,财务要求核对预算,负责人又临时增加一份汇报。每项要求都被称为紧急,执行者却只有有限时间。有人尝试把所有请求都答应下来,最后通过延长工作填补缺口,仍然遗漏了关键检查。优先级冲突不是一句“提高效率”就能解决,它意味着需要作出取舍,并让拥有责任的人看到取舍条件。

知行社为教练家讨论冲突需求,目标不是保证所有人满意,而是让任务、资源、期限和决定权限明确。有人可能仍然不同意排序,但能够知道依据、影响和后续安排。教练可以支持管理者辨认责任与选择,不能替组织确定所有优先级,也不能把资源不足转成个人必须更努力的义务。

先识别冲突究竟发生在哪里

两项任务同时到期,只是表面现象。冲突可能来自同一位关键人员、同一组资料、一个审批窗口或互相排斥的目标。有时工作时间足够,但前置资料未到;有时可以并行,但客户要求互不兼容。先把冲突描述清楚,才能判断是否真的需要延后,还是需要重新安排依赖关系。

可以列出任务要交付什么、何时被谁使用、需要哪些条件、如果迟交会产生什么后果。不要只写“做报告”,而要说明报告服务的判断和不可省略的内容。期限也要区分硬性约束、协商日期和习惯性要求。一个人说今天需要,不一定意味着今天不交就产生同样严重的后果;但也不能擅自认定对方的时间要求毫无价值。

核对容量,而非假装每项都能塞进去

安排任务时应留出核查、沟通和交接时间,不能只估算写完第一页需要多久。执行者已有会议、服务责任和突发事项,也应纳入容量。容量估算可能不精确,但需要说明假设和范围。把不确定估计当作必然完成时间,会使承诺不断被迫修正。

不要用持续加班作为默认剩余容量。短期例外可能确实发生,但要核对原因、期限和后续调整,不能把它写进每个计划。若所有任务在合理条件下无法完成,应把缺口呈现给有决定权限的人。教练可以帮助客户清楚说明容量,不必让客户证明自己已经做到极限,才有资格讨论资源。

排序依据要能解释给受影响者

重要性、紧迫性、风险、依赖关系和承诺,可能共同影响排序。可以说明本次采用哪些依据,哪些是门槛,哪些可以权衡。紧急不总是重要,影响大也不总要最先执行;一项小任务如果是后续关键环节的前提,可能需要优先处理。不能机械依靠一个二维矩阵替代实际责任判断。

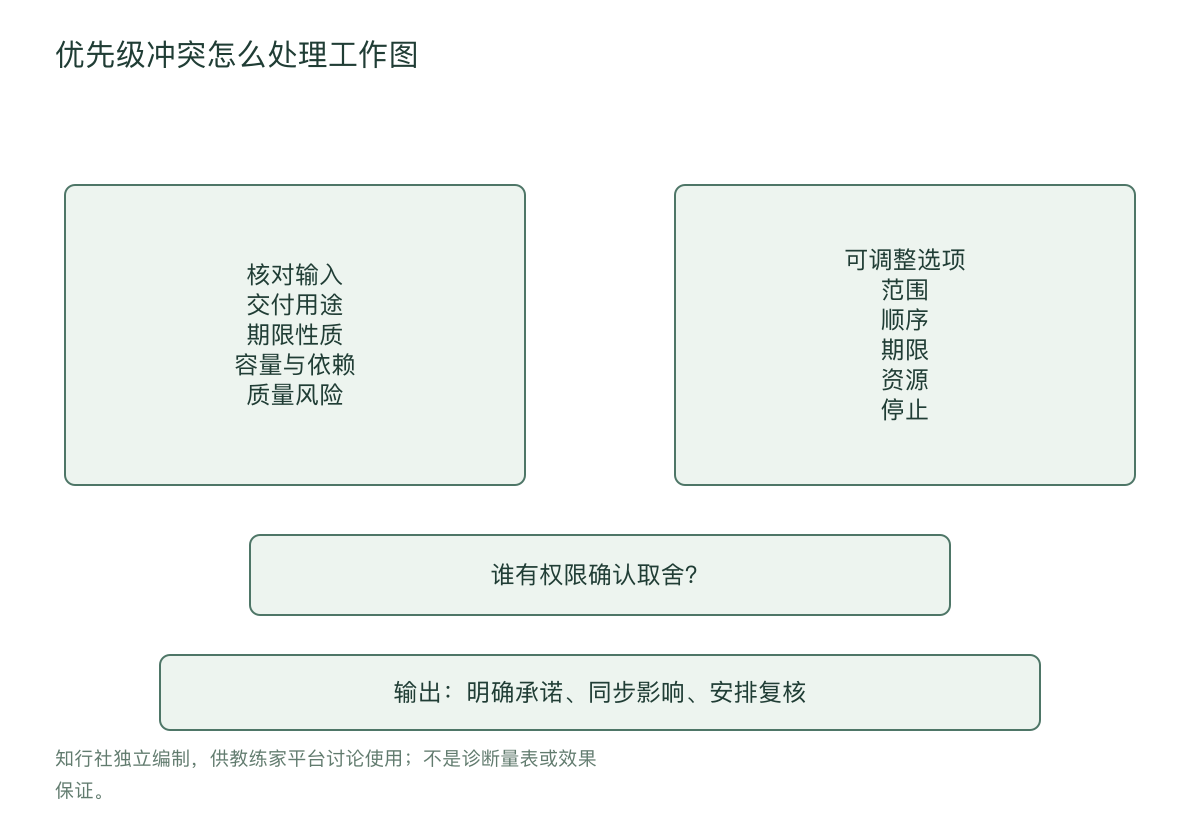

优先级冲突怎么处理工作图
知行社独立编制,供教练家平台讨论使用;不是诊断量表或效果保证。

排序也不能仅按谁声音大、谁职位高或谁更难拒绝。组织层级有时决定权限,但不直接证明任务价值。若两位负责人给出冲突指令,应让他们在适当层级协调,而不是让执行者私下选择并承担全部后果。排序权与执行责任需要对应,不能要求一个没有权限的人保证解决所有冲突。

先把可选择的方案摆出来

冲突不只剩下“全部做完”与“完全拒绝”。可以讨论改变交付范围、分阶段提交、调整期限、补充资源、改变顺序或停止某项任务。每个方案都需要说明它保留什么、失去什么,以及谁受影响。分阶段交付不是把未完成内容包装成完整成果,第一阶段的用途和限制应明确。

追加人员也不必然立刻解决问题。交接、权限、学习和协调需要时间,有些任务不能随意转给不了解背景的人。缩小范围同样要检查必要质量和风险,不能先删掉核查环节来保持表面期限。可选方案应基于实际工作,而非列几个看似积极却无法执行的选项。

协商时先说明共同问题

与任务提出者沟通,可以说明当前已确认的任务、资源条件和冲突影响,再提出可选择的安排。避免以“你的事情没那么重要”开头,因为排序与对方价值不是同一回事。也不必公开其他客户的敏感信息来证明自己忙。说明必要的容量和交付约束,足以让对方理解需要协商。

例如可以说“按目前资料交付时间,今天完成全部方案会缺少预算核对。可以先交已核实的部分,明天补预算;或者调整完整版本的提交时间。需要确认哪一种更符合使用目的。”这是一种表达示意,不是所有场景的固定话术。关键是具体解释影响,并让拥有使用责任的人参与选择。

对方不同意时,可以继续核对不可改变的条件,而不是立即承诺用个人时间解决。某个期限确实不能调整,就要讨论其他任务是否可延后、是否有额外资源或是否需要升级决定。专业表达不等于总能让对方满意,也不等于在压力中隐藏真实限制。

可选调整 需要确认 不可隐藏
缩小范围 当前版本能用于什么 缺失内容与限制
分阶段交付 各阶段用途和日期 未完成不等于完整成果
调整期限 实际使用时间与影响 受影响者需要同步
补充资源 权限、交接和学习成本 加人不必然即时增产
升级决定 谁拥有排序权限 无法同时满足的代价

让承诺与决定留有可识别记录

重新排序后,应明确哪些任务保留、哪些调整、谁同意,以及何时重新核对。记录可以简短,但不能只依靠一句“大家应该知道了”。受影响者可能不在同一会议,需要适当同步。若调整改变客户使用、团队交接或审批安排,相关责任人都应获得必要信息。

对于尚未达成一致的部分,明示待决定状态。执行者不能在没有权限时把自己的建议写成正式排序,负责人也不能只口头同意,事后又说从未批准。清楚记录保护的是共同工作责任,不是为了将来寻找背锅者。它帮助所有人知道接下来依据哪个安排行动。

新需求进入时检查是否替代旧承诺

管理者常在新请求到来时说“顺便做一下”,却没有说明原任务是否还保持期限。可以把新需求放回现有任务图,核对它需要什么容量以及影响哪个承诺。如果有新增而没有取舍,计划可能只是把资源缺口隐藏起来。执行者可以提出需要确认的调整,而不是默默把所有任务堆到晚上。

确实很小的请求也要看切换成本和依赖条件。不能仅凭对方说“只要半小时”就接受估计,执行者需要核对实际内容。但也不要以已有计划为理由拒绝一切变化。灵活意味着能够重新判断和协调,而非必须随时无条件接受。教练可以帮助客户在守住责任与回应变化之间作具体选择。

一个虚构案例:让排序回到有权限的层级

以下是虚构教学案例,不代表真实企业。项目经理唐远同时收到两个部门的交付要求,分别承诺周五完成。后来资料比预期晚到,他计划连续熬夜补上,担心任何协商都会被认为不负责。教练帮助他列出剩余工作、必要检查及两部门的使用时间,发现一个部门需要正式决策材料,另一个只需要初步讨论版本。

唐远提出保留决策材料的完整核查,另一项先提供标明限制的讨论稿,再补完整版本。两部门仍对顺序有意见,他请共同负责人确认,并同步新交付安排。安排没有让每个人都满意,但减少了未经决定的私人取舍。对于延迟资料带来的影响,也保留事实记录,避免把全部问题归于唐远的效率。

这个案例不能证明协商一定解决资源冲突。若双方都需要同一时间的完整交付,负责人仍需要决定追加资源、改期限或承担无法同时完成的后果。教练的作用是让当事人更清楚地呈现问题、提出选择并识别权限,不是替所有人找到一个没有代价的答案。

复盘重复冲突,不只改个人日程

如果每周都出现临时插单,可以检查计划依据、资料流转、审批安排和任务提出方式。冲突是否总集中在同一个人?某类工作是否从不被预留时间?是否有人能不断增加需求,却不承担优先级决定?这些问题指向组织安排,不一定通过个人待办清单就能改善。

也应观察排序对不同群体的影响。某部门的任务长期被延后,可能需要讨论其资源和组织价值,而不是每次以“这次特殊”结束。执行者为了避免冲突而主动承担额外工作,可能使组织误以为容量一直足够。复盘要允许真实成本进入,才能判断是否需要改变规则。

给情绪空间,但不让情绪替代决定

冲突需求可能使人焦虑、愤怒或内疚,教练可以支持客户辨认这些体验与责任之间的关系。内疚不证明自己必须接受全部任务,愤怒也不证明对方没有合理需要。可以先把情绪与事实分别说明,再回到容量、影响和选择。这样既不否认体验,也不让压力决定全部行动。

管理者沟通时也要避免把不同意见解释为不忠诚。有人提出期限不现实,可能是在保护质量;有人要求先核对风险,可能是在承担责任。可以认真讨论依据,而非要求对方展示积极态度后才听其意见。专业关系允许协商,也允许无法达成一致时进入适当决策层级。

知行社认为,优先级管理的成熟不在于每次都让所有人开心,而在于取舍有依据、权限清楚、承诺可执行。把冲突呈现出来、让受影响者参与必要判断,再核对组织条件,才能使有限资源真正服务重要工作,而不是服务最响亮的催促。

对客户与内部协作者使用不同的信息范围

协调客户任务时,不能为了说明优先级,把另一客户的名称、预算或内部困难公开。可以说明当前交付容量与可提供的日期,让客户根据自身需要选择,而不是要求他接受另一位客户更重要的评价。原承诺需要调整时,也应承认对其使用安排的影响,不能只强调自己忙碌。

内部协调可以共享更多必要依赖信息,但仍要注意职责范围。某个部门需要知道资源冲突,不代表必须知道所有人员的私人情况。说明工作条件与实际影响通常已经足够。对因健康或其他支持安排产生的容量变化,应由适当角色协调,不让当事人通过公开私人细节换取任务调整。

对例外安排明确结束条件

确实需要短期额外投入时,要说明为什么属于例外、预计持续到何时、哪些任务暂缓,以及之后如何恢复合理安排。没有结束条件的例外,很容易变成长期要求。也要检查额外投入是否总由同一批人承担,不能把更愿意回应的人当作无限容量。

结束后核对实际代价,包括延后的任务、返工和交接缺口。这不是否定同事的努力,而是让组织看到原计划没有计入的成本。若只记录按时完成,下一次计划可能仍然重复同样缺口。成熟的排序需要把结果和成本同时带回决策,避免把一次救急成功误当成长期容量证明。
