看见空闲,不要立即寻找更多任务
项目团队等着客户确认方案,几位成员暂时无法推进。负责人看见有人没有处理任务,马上安排其他工作。一天后客户回复,原任务重新启动,成员却已经承担新的期限。表面上空闲消失了,实际等待原因没有改变,还增加了任务切换和承诺冲突。
知行社为教练家讨论团队等待时间,先区分等待、必要余量和真正缺少任务。三者都可能看起来不忙,但处理方式不同。等待需要修复依赖,余量需要保护响应能力,持续任务不足则需要重新检查职责和需求。
本篇不将空闲与懒散相连,也不使用无聊导致某类行为的因果结论。提供的是工作诊断与安排方法,帮助管理者理解时间在哪里被占用,以及怎样作出适当取舍。
先说明正在等什么
当成员说现在没事做,可以追问当前工作停在哪一步,继续需要什么,谁提供这项条件,预计什么时候有信息。这样能区分工作已经完成,还是工作仍在等待。
等待可能来自决定、资料、设备、授权或前序交付。不同来源需要不同协调。主管尚未批准的事项,不能通过员工提高速度解决;资料不完整的事项,可能需要向请求方明确输入要求。
也要区分无法开始和无法继续。某些准备动作可以先做,另一些动作在条件未确定时做了可能返工。让成员与依赖方共同判断,不宜要求只要不闲着就先做起来。
记录可以很简短:事项、等待条件、责任人、下一次更新、可先行动作。它让等待进入共同信息,而不是成为成员需要隐藏的状态。
工作余量不是浪费证明
一些岗位需要保留响应能力。客户支持、设备维护或临时协调工作,需求并不均匀。某个时点任务少,不一定说明人员安排过多。若把所有余量都填满,后续新增任务就只能通过延长工作时间处理。
负责人需要根据实际需求和响应要求说明余量用途。这里不要求固定比例,也不提供通用数值。不同业务的变化幅度和风险不同,应结合观察作安排。
成员也应知道余量期间可以进行什么,比如维护资料、检查流程或准备必要学习。这些工作不应带来难以中断的承诺,否则余量失去原本功能。
如果团队刚完成高强度交付,短暂节奏放缓也需要放回工作安排理解。管理者可以核对后续需求和必要恢复,不应因为成员没有持续表现忙碌就怀疑投入程度。

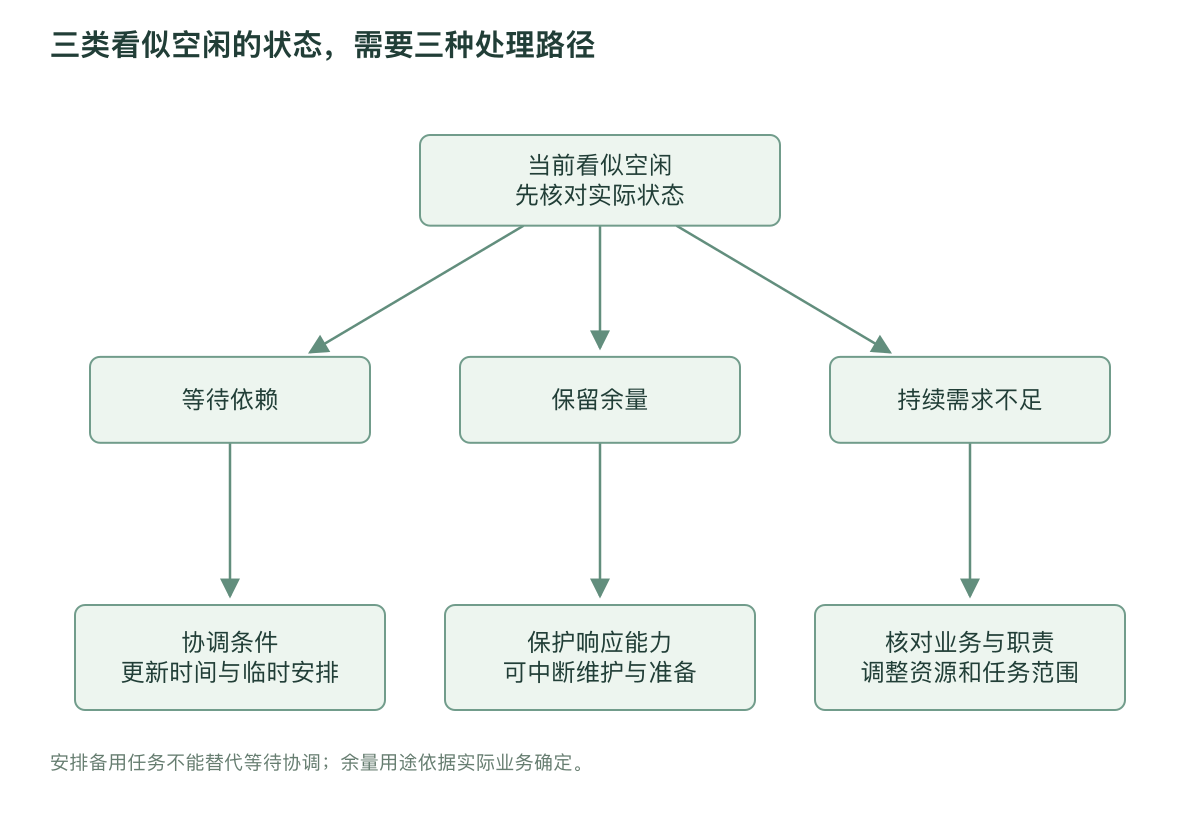

用三类状态分流处理
本篇将状态分为等待依赖、保留余量和持续需求不足。等待依赖进入协调路径,明确谁处理条件;保留余量进入维护与响应路径,确保可中断;持续需求不足进入职责和资源检查,不用零碎任务长期掩盖。
分类可以变化。等待客户确认的成员,可能在短时等待期间使用维护任务;如果等待长期持续,则需要重新安排项目。关键是保留原状态和责任,不因安排了新任务就假装等待已经解决。
管理者应与成员一起判断,而不是只观察屏幕活动或座位状态。工作结果、依赖和承诺,比是否一直打字更能说明安排是否合理。
等待依赖需要明确更新和升级
协调者首先确认对方是否知道需要什么,是否理解期限和影响。许多等待不是因为不愿配合,而是请求缺少必要信息,或者双方对紧急程度有不同理解。
请求可说明当前停在哪里,需要哪项条件,延后会影响什么,是否存在临时替代。不要仅发送催促,也不要将所有等待都升级到最高负责人。
双方可以约定更新时点。对方未必能保证完成,但可以说明进展与下一次确认。超过约定时点后,按照影响和权限决定是否升级。升级内容应带有事实、已采取动作和需要的决定。
等待期间也需要临时安排。哪些工作继续,哪些暂停,哪些可以准备,谁承担对外沟通,都应明确。成员不能一边被要求等待批准,一边因没有完成未获批准的工作受责备。
备用任务要有价值,也要允许中断
备用任务可以包括资料维护、经验整理、检查已有清单或短范围学习,但不能只是为了让人看起来忙。负责人应说明这些任务支持什么工作,以及做到什么程度就足够。
每项备用任务可以标注进入条件、预计范围、暂停方式和完成定义。比如整理某类常见问题,先处理一组资料,原任务恢复时保留当前位置即可。这样不会把短暂等待变成另一个完整项目。
复杂、协作密集或有对外期限的工作,不宜随意塞进备用清单。成员一旦开始,就可能难以抽身。主管需要核对新增承诺,而不是认为反正当前有空就可以接下。
备用任务还应匹配权限和能力。未经批准访问资料、修改关键配置或对外沟通,不能因为是临时安排就省略边界。便利不应替代必要授权。
当任务长期不足时,认真讨论岗位条件
如果某项职能持续没有足够需求,需要检查工作目标、业务变化和职责分配。此时不断增加形式性汇报,只会隐藏真正的问题。管理者应与相关责任人讨论岗位如何支持当前业务。
可以核对哪些任务确实减少,哪些必要工作没有被识别,哪些工作集中在其他成员身上,以及跨岗位支持是否可行。不能因为一个成员完成快,就直接判断其能力过剩或岗位没有价值。
职责调整需要明确新范围、能力支持和原职责如何处理。跨部门协作也不是临时把人借出去,应该说明谁安排任务、谁评估交付、工作冲突时谁作决定。
对成员未来有影响的事项,应准确沟通已经确定和仍在评估的部分。不要用积极的学习建议代替必要说明,也不要在尚未决定时暗示结果已经确定。
| 状态 | 先核对 | 管理动作 |
|---|---|---|
| 等待依赖 | 缺什么、谁提供、何时更新 | 协调条件与临时安排 |
| 保留余量 | 响应需求与可中断工作 | 维护、准备及容量保护 |
| 持续需求不足 | 业务变化与职责分配 | 重新检查岗位和资源安排 |
| 任务恢复 | 输入和承诺是否变化 | 重新确认优先级与期限 |
避免让成员隐藏可用时间
如果管理者发现空闲就立即添加任务,成员可能不愿报告提前完成。这样组织失去真实容量信息。负责人需要建立一个不同预期:报告可用时间,会进入合理安排,而不自动得到无限额外责任。
可以邀请成员说明已完成什么、仍有哪些待核对和当前可以支持多少范围。管理者据此选择维护、协作或保留响应,不要求成员独自寻找所有后续工作。
同样,提前完成不应自动成为下一次更紧的标准。任务难度和条件可能不同。可学习其工作方法,但需要核对实际差异,不把偶然顺利当成稳定能力上限。
团队也不必统一忙碌节奏。有些成员正在集中交付,有些正在等待依赖。任务是否能够重新分配,需要考虑技能、接续成本和权限,而不是仅比较谁看起来有空。
教学案例:把客户等待与备用工作分开
以下为模拟教学案例。一个设计团队经常等待客户回复,主管要求大家在等待期间承担新项目。客户消息到来后,新旧工作同时推进,延期又被归因于成员计划不佳。
团队教练帮助整理几次实际等待,发现最关键的是回复没有约定时点,且没有说明等待期间哪些工作可以准备。主管与客户接口人一起调整沟通,提出需要确认的具体问题,并约定更新。
团队建立有限备用任务,主要是可以中断的资料整理和模板检查。新项目是否进入,由主管核对原项目可能恢复的时间和成员容量,不再由成员私下全部答应。
观察后,团队检查等待是否更可见、恢复时的冲突是否减少、备用任务是否产生有用输出。某些等待仍然存在,但它不再被当成员工闲散,也不再通过新增承诺掩盖。
看总交付,不只看活动数量
管理者可以观察工作等待、恢复、返工和承诺变化,了解安排是否改善。增加会议、发送更多消息或填满日程,不能独自证明效率提高。
还要检查改进是否把成本转给其他人。要求审批者随时回复,可能打断其关键工作;让所有人同时备份,可能增加重复劳动。需要协商合理响应窗口和必要支持,而不是追求每段等待都立即消失。
工具记录也应保持适度。若成员花很多时间更新状态,反而难以完成工作,应缩减字段,只保留影响依赖和取舍的信息。记录服务于决定,不是额外展示忙碌的任务。
教练支持管理者辨认自己的焦虑
有些负责人看到成员不忙,会担心团队没有价值,或者觉得自己没有安排好工作。教练可以支持其辨认这种担忧,同时回到实际需求:现在有什么工作需要完成,什么条件缺失,哪些余量有合理用途?
不是要求负责人接受所有空闲,而是避免因不安作出过快分配。把担忧与事实分开,才能判断需要协调、调整职责还是保留空间。
重新启动时要检查承诺是否仍然有效
等待结束后,原任务不一定可以按旧计划直接恢复。成员可能已经开始备用工作,客户条件也可能变化。负责人需要重新确认输入、优先级和期限,避免将等待损失全部压缩到执行阶段。
可以先说明恢复原因,核对哪些准备仍可使用,哪些要更新,再决定后续交付。若原期限已经不现实,及时让有授权的人取舍,不要求成员通过赶工默默吸收全部影响。
对教练家读者而言,减少无效等待的目标不是让每个人始终有事做,而是让时间、依赖和责任进入可理解的安排。忙碌只是状态,可靠交付才需要真正的工作条件。
备用清单也需要定期删除
低优先级任务容易一直留在清单里,后来没有人知道为什么还要做。负责人可以定期核对用途,删除已经失去意义的项目,合并重复事项,并确认剩余任务的最小完成范围。不能因为曾经列入就持续安排。
成员发现某项备用工作没有帮助,可以说明已经尝试的动作和观察到的问题。管理者应判断是否继续,而不是把这种反馈理解为挑选任务。备用工作同样占用容量,也需要对其价值负责。
如果等待发生得很短、很少,也不必建设复杂的备用系统。几项清楚的维护安排可能已经足够。流程复杂度应与实际需要相称,避免为了管理每一段空闲而制造更大的协调负担。
