团队每个人都列了优先事项,仍然没有人能按计划结束工作。主管说大家需要提高效率,员工却发现任务不断增加,原有承诺没有减少。有人开始省略检查,有人同时处理多项工作,返工又进一步占用时间。此时需要核对的不是员工是否愿意努力,而是进入的需求是否已经超过可用条件。

知行社为教练家讨论团队负荷,重点是让工作需求、真实容量和取舍责任同时可见。本文不提供健康诊断,也不使用某个工作时长或人数作为通用阈值。管理者可以依据任务、技能、依赖、质量与可用时间判断,并向有权限的角色说明需要选择什么。减负不是单纯让大家少做,也不是继续要求加速,而是让承诺与资源重新相配。

从承诺清单开始,而不是从忙碌感开始

客户可以整理当前已经答应的工作,包括正式项目、日常服务、临时支持和必要管理劳动。每项说明交付物、责任人、期限、主要依赖和估计投入。估计需要允许范围与不确定,不为了表格整齐制造精确数字。团队成员应参与核对实际工作。

清单尤其要包含隐形劳动:协调、检查、交接、培训新人、处理客户变化。若只算直接产出,主管可能认为仍有很多空余时间,员工却已在这些必要工作中耗尽容量。隐形不意味着可以不做,而是需要被安排和认可。

教练可以问:“哪些承诺是谁作出的?新增任务进入时有没有说明替换什么?哪些工作没有明确决定人却一直在做?”这些问题帮助客户看见负荷来源。不能把所有压力都归给个人不会拒绝,也不能让请求者无需承担取舍。

容量不等于人数乘以工作时间

团队中不同技能、经验与权限并不完全可替代。新增一位成员需要学习,关键专家可能已经被多个事项同时依赖。某个任务还需要等待资料、审批或外部回应,不能通过更多加班直接完成。管理者应核对真实可用能力与约束。

可以把容量分为能够直接执行、需要支持后执行、当前无法执行。这样不必假装所有任务都有同样资源。休假、必要会议、质量检查和日常服务也应进入安排,不将全部时间当成可投入新项目。

容量估计应随实际结果更新。某类工作连续需要比原先更长时间,可能是范围变化、技能不足、流程不清或估计不准确。主管需要了解原因,不自动指责员工效率低。反过来,任务实际可用条件充足却持续不履行,也需要依据事实处理。

用需求—容量—取舍图形成决定

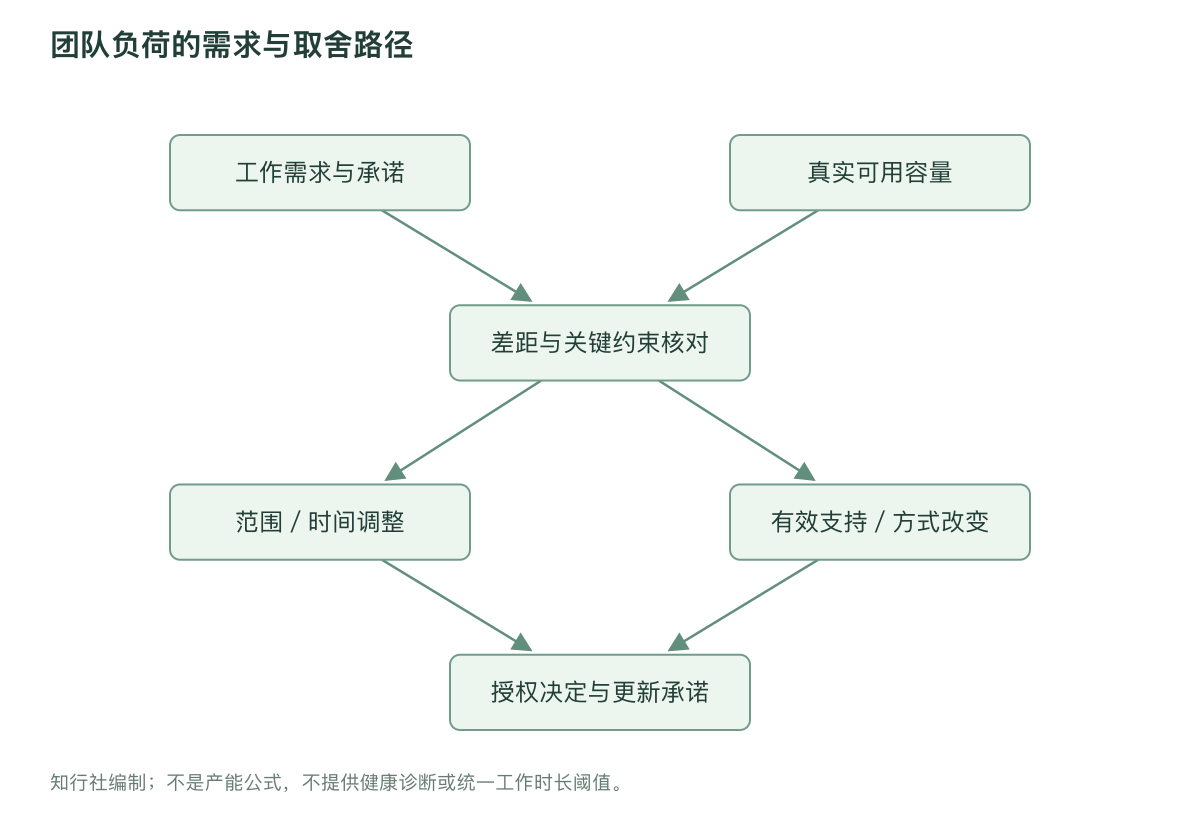

团队负荷的需求与取舍路径
知行社编制;不是产能公式,不提供健康诊断或统一工作时长阈值。

图中汇总需求与可用容量,核对差距后分为减少范围、调整时间、增加有效支持或改变方式,最后由有权限角色确认并更新承诺。它是知行社编制的负荷讨论工具,不是产能测算模型。准确财务或行业容量判断,需要适当专业人员参与。

减少范围说明当前保留哪些必要内容;调整时间说明哪些承诺改变以及怎样沟通;增加支持核对能力与投入是否真正可用;改变方式检查能否减少重复、等待或无用任务。四种选项可以组合,不应只选择让员工更努力。

决定需要明确负责人。主管可以提出方案,但若承诺涉及跨部门或客户,可能需要更高层或相应角色确认。不能只在团队内部宣布降低优先级,却让外部仍期待原结果。负荷管理包含对承诺的正式更新。

让优先级包含停止与替换

所有任务都重要,不等于所有任务现在都能完成。主管应说明最需要保护的结果、可推迟的事项与必须停止的工作。停止可以是暂停无用报告、取消重复会议或放弃当前价值不足的任务,具体需要核对权限与后果。

新增请求进入时,可以使用替换问题:“如果做这项,哪项已有工作调整?”这不是机械拒绝,而是让请求者看到真实容量。若确有必须新增的紧急事项,应明确其他承诺怎样改变,不能所有代价都留给执行者。

优先级也需要及时更新,但不能每天完全重排。频繁变化本身会造成切换成本。主管可以区分新信息真正改变判断与临时偏好,说明变化依据,并保护已经进入执行的必要工作。稳定和灵活需要通过清楚规则平衡。

减少在途工作,保护完成条件

团队同时启动很多事项,可能每项都有进展却没有结果。主管可以检查谁在同时承担多少不同任务、关键依赖在哪里、哪些事项应该先完成再启动新的。本文不提供统一在途上限,数量应结合任务性质与能力判断。

可以在一类工作中尝试减少同时进行的事项,明确进入、暂停和完成条件。暂停不是偷偷不做,需要说明影响与重新开始依据。完成也不只指本人部分结束,还包括必要检查、交接和记录。让任务真正收尾,才能释放容量。

如果所有任务都卡在同一个审批或技能节点,减少在途只是部分措施,还需处理瓶颈。主管可以集中核对、明确响应时间、安排能力支持或调整范围。不能让成员独自追逐所有依赖,再说其时间管理不足。

一个模拟案例:服务团队怎样面对不断新增需求

以下为教学模拟。支持团队主管潘女士每周收到多个部门请求,员工经常加班。她希望大家更会安排时间。教练邀请她整理承诺,发现新增任务没有经过统一优先级,有些部门各自认为自己的工作最紧急。

潘女士准备需求与容量摘要,说明必须保护的客户服务、正在执行项目和新增请求。她提出两种可选安排:推迟部分内部优化,或缩小新增任务范围。相关负责人共同确认,并明确以后请求进入时需要说明影响与替换。团队同时减少重复进度会议,保留必要风险沟通。

复盘看承诺是否真实更新、紧急工作是否有明确依据、成员是否仍在默默完成被宣布推迟的事项。案例不说明一张清单可以解决资源不足,而是让取舍由有权限的人承担,不再只靠员工继续增加投入。

增加支持要核对真实投入

招聘、外包或临时支援可能有帮助,但需要学习、权限和协作时间。主管应说明新支持能够承担什么、何时可用、原团队需要投入什么。不能把尚未到位的资源算进当前承诺,也不能因为增加人数就立即承诺更大范围。

对于专业任务,需要核对资质与质量要求,遵循正式规范。新人可以从适合部分开始,逐步获得信息与反馈。关键成员负责培训的时间也应进入容量,否则新增人手可能短期增加其负荷。

还可以检查工具与流程是否造成无用劳动。等待权限、重复输入或资料难找,可能需要组织改进。但工具投入同样有迁移与维护成本,不是任何自动化都立即省时。管理者应选择明确问题、验证可用性,并保留必要质量条件。

关心成员,要连接实际行动

员工报告负荷时,主管可以了解具体任务、时间冲突和需要支持,不要求其先表现坚强。表达感谢有意义,但不能替代范围与资源调整。若承诺暂时无法改变,要说明原因与需要谁决定,不只是让大家再坚持一下。

也要保护反馈渠道。成员可能担心说做不完会影响评价,因此一直加班隐藏差距。主管可以明确早期报告支持取舍,评价依据实际责任与信息,不把求助自动视为能力不足。与此同时,成员仍需要准确报告与执行已确认安排。

出现明显健康、安全或严重功能担忧时,应使用合适专业渠道,本文不提供诊断或恢复方案。日常管理能够做的是减少不必要负担、说明优先顺序和兑现支持,不用团建或积极态度替代具体条件。

一份负荷取舍表怎样使用

工作事项 必要结果 当前差距 可选取舍 决定与沟通
重点客户服务 明确质量与时间 技能、时间或依赖 保留底线,调整其他范围 相应责任人确认
新增内部任务 说明用途与优先级 占用已有承诺 缩小、推迟或提供支持 明确被替换工作
流程改善 解决反复成本 需要实施与学习投入 有限试验,不同时全面推进 核对质量与实际使用

表格可以包含工作、必要结果、当前条件、差距、选项、决定人和更新承诺。填写以能够支持决定为准,不要求每个微小任务复杂登记。重点事项清楚,普通工作可以用简洁方式汇总。

差距栏不要只写时间不够,要说明是技能、资料、权限、人员或范围哪部分不足。选项栏应比较后果,不把自己的建议写成唯一合理答案。决定人栏明确谁能批准调整,更新栏说明谁向客户或其他角色沟通。

定期检查表格是否真实。团队已经停止的任务,外部是否仍然要求;新增事项是否绕过入口;估计是否根据实际更新;必要质量是否仍被保留?负荷管理不能停留在开会时的共同理解,还需要进入执行与承诺。

教练帮助主管说清楚取舍

客户可能害怕向上提出容量问题,被认为不够能干。教练可以帮助其准备事实、影响和选项,练习把请求写成需要决定的事项,而不是只说团队很累。表达清楚不保证上级接受,但能够提高责任与条件的可见性。

客户也要检查自己是否以不断接任务证明价值,或不愿承认早先承诺过多。可以把过去判断与现在信息分开,及时更新比继续坚持更负责。承认限制不是放弃结果,而是让结果拥有真实条件。

下一周选择一组关键承诺,核对需求与容量,提出至少两个相配选项,并确认谁更新外部期待。再追踪决定是否真正落实。团队超载需要的是可解释取舍、有效支持和可靠承诺,不是让所有人更擅长忍耐。

复盘时也应关注工作是否被转移给未被看见的人。某项任务从正式清单删除,却仍由助理、资深同事或临时人员完成,容量差距并未消失,只是变得更隐蔽。主管需要核对实际执行者与投入,让所有必要劳动进入判断。负荷管理保护的是整个任务链,而不是某一张表格看起来平衡。

估计也应说明时间范围。一天内可以通过调整处理的临时高峰,与连续几个月的结构缺口不同。短期安排需要结束与恢复条件,长期缺口则需要正式资源、角色或范围决定。不能把临时加速无限延长,也不能因一次繁忙就认定所有工作结构失效。

对不确定任务,可以提供投入范围并说明关键假设,随后根据实际更新。主管若只接受一个确定日期,成员可能被迫隐藏未知。范围不是不承担责任,而是准确表达信息。决定人据此选择预留、缩小或进一步核查,能让承诺更符合真实条件。

关键承诺的变化还需进入共同版本。旧邮件、项目表与客户说明可能仍包含原日期,负责角色应及时同步,避免不同人依据不同安排继续催促。取舍只有进入实际信息流,才会真正减少负荷。
