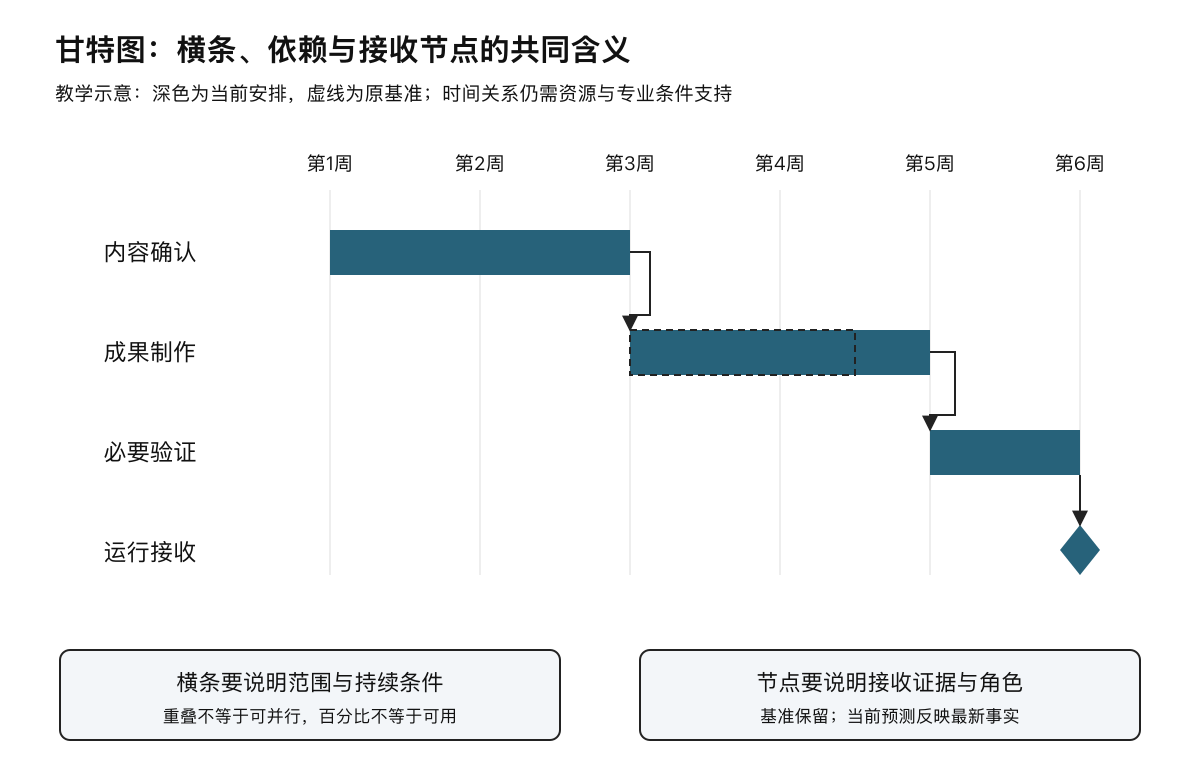

一张甘特图可以把几十项活动排列得很清楚,也可以让不成立的安排看起来非常专业。管理者看到横条覆盖每一周,就相信工作已经规划完整;执行者却发现同一位专家被同时安排到多个活动,关键批准没有位置,某个横条写着完成,却没有人知道完成意味着什么。视觉整齐不能替代工作关系成立。
知行社为教练家讨论甘特图怎样支持团队项目。甘特图通常用沿时间轴排列的条形表达活动的开始、结束与持续时间,可以结合依赖、节点和进展信息帮助共同理解。它是进度安排的一种表现方式,不是项目全部计划,也不自动保证日期可靠。团队教练可以帮助读者形成一致解释。
先明确图要支持什么讨论
项目全景、近期协调、客户节点说明和详细执行安排,需要不同信息密度。给高层展示每个微小任务,会遮住关键选择;给执行团队只展示三个大阶段,又难以支持交接。先说明读者与用途,再选择活动层次、时间粒度和必要标记。
一张图不必承担所有需要。可以有概览与详细视图,但它们应来自一致的有效安排,重要日期和范围相互对应。不同版本若各自维护,很容易出现管理层看到一个结束日、执行团队使用另一个结束日。减少误解比增加装饰更重要。
图中应标明观察日期、有效版本与主要口径。未来预测与已完成事实需要区别,基准与当前安排也不能混成同一种横条。读者知道自己看到哪一类信息,才能理解为什么某项活动发生变化,以及变化是否已经得到正式确认。
横条需要有真实活动定义
活动名称应说明可理解的工作及输出。写“沟通”“推进”“优化”通常难以估计,也无法接收。可以说明形成哪类资料、完成哪种核对或交接什么成果。活动边界清楚,横条开始与结束才有实际含义,负责人也能够说明当前剩余工作。
持续时间对应日历条件,不是随意拉长一个图形。负责人可用时间、工作日历、等待和专业步骤都可能影响横条长度。活动正在进行也不等于整个时段都有人员投入。必要时区分工作与等待,避免读者把一周持续时间理解成一周完整劳动。
拆分活动要适度。一个横条跨几个月且没有中间可观察状态,可能难以管理;把每封邮件都列成活动则增加维护负担。根据重要成果和依赖形成可核对粒度,让图支持关键判断,而不是把所有动作复制进去。
重叠横条不证明能够并行
两项活动画在同一周,只表示计划同时发生。是否可行仍需检查依赖、资料和资源。有些设计可以在部分内容确认后开始,但尚未确定的部分需要保留限制;某些必要验证必须等有效成果形成以后进行,不能仅靠重叠节约日历时间。
如果图中表达依赖,箭头应说明真实关系,避免把所有活动机械连成单线。也不能只画重要活动之间的关系而漏掉决定日期的外部条件。供应、业务批准与运行窗口可能没有长横条,却对整体安排形成重要限制。
跨部门接口尤其需要共同确认。前一项活动结束是否足以支持后一项开始,所交材料是否有效,接收者何时可以处理,都影响横条之间的连接。制作方自己的结束日与接收方实际开始日不同,空档需要解释并安排,而不是用图形遮住。
节点与进度标记要有一致口径
里程碑通常以点状符号表示重要状态,例如批准、接收或进入下一阶段。它不是一个长期进行的活动。节点要写清满足条件和确认角色,不能只用“上线”二字让各方自行理解。生产环境发布、用户可用和正式运行接收可能是不同状态。
进度百分比也容易误导。投入时间达到一半,不代表工作内容已经完成一半;制作完成不代表通过核对。若使用百分比,需要说明计算方式与限制。对难以可靠估算的活动,表达完成条件、当前状态与剩余工作可能比写一个精确比例更有用。
“完成”标记应对应有效接收。若活动完成后仍存在遗留条件,说明由谁承担及是否影响后续工作。不能为了让图上全部变绿而忽略残余障碍,也不能让新增范围无限改变原活动的完成含义。正式范围与实际状态需要共同维护。
| 图中元素 | 需要共同理解 | 核对依据 |
|---|---|---|
| 活动横条 | 范围、持续时间和责任 | 实际工作与可用条件 |
| 依赖箭头 | 何种条件支持后项 | 专业逻辑与有效交接 |
| 节点符号 | 达到哪种可接收状态 | 必要证据与确认角色 |
| 基准及当前条 | 批准安排与最新预测 | 有效版本和正式变化 |
关键路径与资源信息不能被省略理解
某些工具会显示关键路径,帮助辨认活动链对整体完成日期的影响。结果取决于依赖与估计是否有效,读者不能把红色横条当作无需解释的真理。不同资源安排可能改变实际时间,重要资源冲突还需要单独核对。
关键活动需要及时支持,但其他工作并不因此可以忽略。非关键活动的余量可能被多个角色共享,也可能关系必要质量或接收条件。若大家分别把余量当作自己的空闲,整体计划很快失去缓冲。适当责任角色需要协调这些变化。
甘特图未展示资源,并不证明资源没有限制。对重要角色和设备,结合适当资源视图或说明核对安排。避免在一张图中堆入所有信息,但必须让决定者能够取得影响日期的重要条件。简洁应建立在信息有位置,而不是信息被隐藏。
基准与当前预测服务不同问题
基准帮助比较组织批准的安排与实际变化,当前预测则说明根据最新事实预计怎样推进。两者都可以出现在图中,但需要清楚标记。只保留最新预测,容易丢失学习依据;只坚持最初基准,又会让图表失去现实用途。
更新时应检查连锁关系。一项活动延迟可能影响后续开始、资源窗口和客户节点,不能只移动单个横条。若改变超过授权边界,需要适当正式决定。日常调整与重要承诺变化可以有不同处理层次,避免全部小事都升级,也避免重大变化无人确认。
保存版本不意味着每次微小更新都建立庞大文档。保留关键基准、正式变化及当前有效图,满足解释和使用需要即可。参与者应知道哪里取得有效版本,旧图不应继续被当作当前安排发送和使用。
虚构案例:主管学习项目的甘特图
某企业准备实施主管学习项目,原图把课程设计、授课与应用复盘排列成三条横条。业务负责人认为课程结束就是项目完成,讲师认为应用复盘是最后成果,运营人员则不知道材料维护和新主管入口由谁接收。同一张图没有形成同一种完成理解。
团队教练邀请各角色解释横条结束时实际交出什么。课程设计需要业务情境确认,授课需要班次和主管参与,复盘需要真实应用材料,运营接收还要资料与权限。团队加入必要节点,明确哪些资料支持后续活动,哪些支持需要提前安排。
资源核对发现,两个班次的授课与业务高峰重叠。正式负责人决定调整班次,并保留客户服务岗位的必要覆盖。图中更新了当前安排,基准仍被保存。变化不是因为软件重新计算就自动成立,而是业务与项目角色承担了实际取舍。
项目后段,有一组主管尚未形成应用材料。团队没有把授课完成比例直接当成整体项目完成比例,而是标出复盘的剩余条件,由适当负责人确认处理路径。甘特图开始帮助大家看见真实状态和接口,结束日期也因此有了共同含义。
教练引导读图时回到工作
可以邀请不同角色各自解释同一横条和节点,辨认理解差异。有的人读成资源承诺,有的人读成愿望日期,有的人读成正式批准。先确认信息性质,比争论谁看图不仔细更有用。图形统一不意味着含义已经统一。
当图表被用来施压,教练可以把要求转成具体选择:要提前哪个成果,需要改变哪些条件,由谁接收代价。必要质量和正式要求不能因图表颜色变红而取消。日期压力需要管理决定,而不只是让成员承诺更长工作时间。
当成员觉得维护图表没有意义,查看信息是否真正用于协调与决定。若每周更新以后没有任何人处理资源冲突或依赖,工具确实只是额外负担。让重要信号有接收,使成员看到真实信息能够改变安排,维护才可能形成持续价值。
选择适合情境的视图
工作高度不确定时,长期精细横条可能制造虚假确定性。可以保持近期较详细、远期较概括,并在取得证据后继续细化。探索任务仍需要范围、负责人和核对时点,但不必假装已经知道每个后续活动的准确日期。
持续进入的服务请求可能更适合流动视图,重要节点与阶段安排仍可用时间图表达。不同工具可以互相支持,选择依据是实际问题。不能因为组织习惯一种格式,就把所有工作强行画成固定活动序列。
复杂项目还需要范围、风险、问题、资源、质量与治理安排,甘特图只表达其中一部分。读者应知道重要信息在哪里取得,避免把一张看起来全面的图当作完整项目管理。图的清楚程度与计划的完整程度相关,却不是同一个判断。
对于教练家平台上的管理者与团队教练,甘特图的价值在于让时间关系容易理解。真实活动、成立的依赖、有效资源和明确节点共同进入图,团队才有可使用的安排。横条可以移动,工作事实不能为了横条整齐而改变。
图表用于对外沟通时,还要检查信息范围是否适当。内部个人安排、未经确认的估计与敏感工作条件,不一定适合直接展示。可以提供符合用途的概览,同时保留足够说明,使读者理解承诺与限制。减少细节不能让必要条件消失,更不能把内部预测包装成无条件保证。
图中的今天标记也需要准确,让读者能够区分已发生与尚未发生。过去仍未完成的活动,应保留实际状态并更新剩余预测,不能让横条停在过去日期却继续显示正常。这样,图表才能支持当前判断,而不是仅保存一份已经失效的愿望。
