项目交付会宣布系统上线、课程结束或流程发布,业务负责人却发现预期改善没有出现。项目团队说工作已经完成,运营团队说自己从未收到明确的改变安排。这里的缺口可能是组织把交付物与收益混在了一起:做出结果,不等于它已经在日常工作中创造价值。
知行社为教练家讨论收益管理怎样连接项目与运行。原论坛主题中的“福利管理”在此应理解为项目收益管理,不是员工福利政策。收益是组织希望通过改变取得的有价值结果,需要实际使用、行为与运行条件支持。本文关注企业协作的实践安排,不承诺任何项目必然形成财务回报。
先区分交付、能力、行为与收益
交付物是项目完成的具体结果,例如新的工作入口或培训材料。它可能提供某种能力,但能力需要人和流程能够使用;使用又需要形成相应行为,最后才可能产生预期收益。把这些层次分开,能够发现哪一个条件尚未得到支持。
例如建立知识库是交付,成员能够找到适用材料是能力,接收人员在回答前核对有效说明是工作行为,减少不一致回复才是可能的收益。每一层之间都需要解释,不能因为知识库已经存在,就宣布服务质量提高。
收益也可能有负面影响与分配差异。前端工作变快,可能把额外检查转移给后台;统一流程减少部分返工,也可能增加某些客户准备资料的负担。收益判断应考虑整体工作关系,而不是仅选择一个部门的方便作为组织价值。
把预期收益写成可核对的状态
“提升满意度”需要说明谁的体验、哪一段服务、怎样观察。可以使用数量、时间、质量或定性证据,但口径应清楚。指标不是越多越好,关键在于它是否能够反映项目要产生的改变,并支持必要判断。
建立适当基线,说明当前状态及其资料范围。若基线尚不存在,安排取得材料,不使用毫无依据的百分比作为目标。目标可以是方向或阶段要求,但应区分正式承诺与当前预期,使后续核对能够诚实地说明差异。
还要确定观察时点。刚上线时用户尚未熟悉,长期运行又可能受到其他变化影响。可以分阶段核对能力与行为,再观察业务结果。一次积极反馈不能证明持续收益,短期不顺也未必说明方案完全无用,需要结合使用条件判断。
指定业务收益接收者
项目负责人能够组织交付,却未必能够长期改变业务工作。主要收益应由适当业务角色接收,确认运行资源、使用安排与后续核对。这个角色需要有相应权限和实际投入,不只是写在材料里充当象征。
在项目早期邀请收益接收者说明条件。哪些旧做法需要退出,谁训练使用者,谁处理例外,维护怎样持续?这些工作可能由项目与运营共同承担,责任应明确衔接。若等交付完成以后才安排,预期收益就可能失去重要支持。
跨部门收益需要注意负担与价值分配。一个部门承担改变成本,另一个部门获得明显好处,可能影响持续采用。教练可以组织讨论实际影响与资源支持,正式负责人则需要决定怎样承担,不能用“为了整体利益”要求一方无限付出。
画出收益成立需要的因果假设

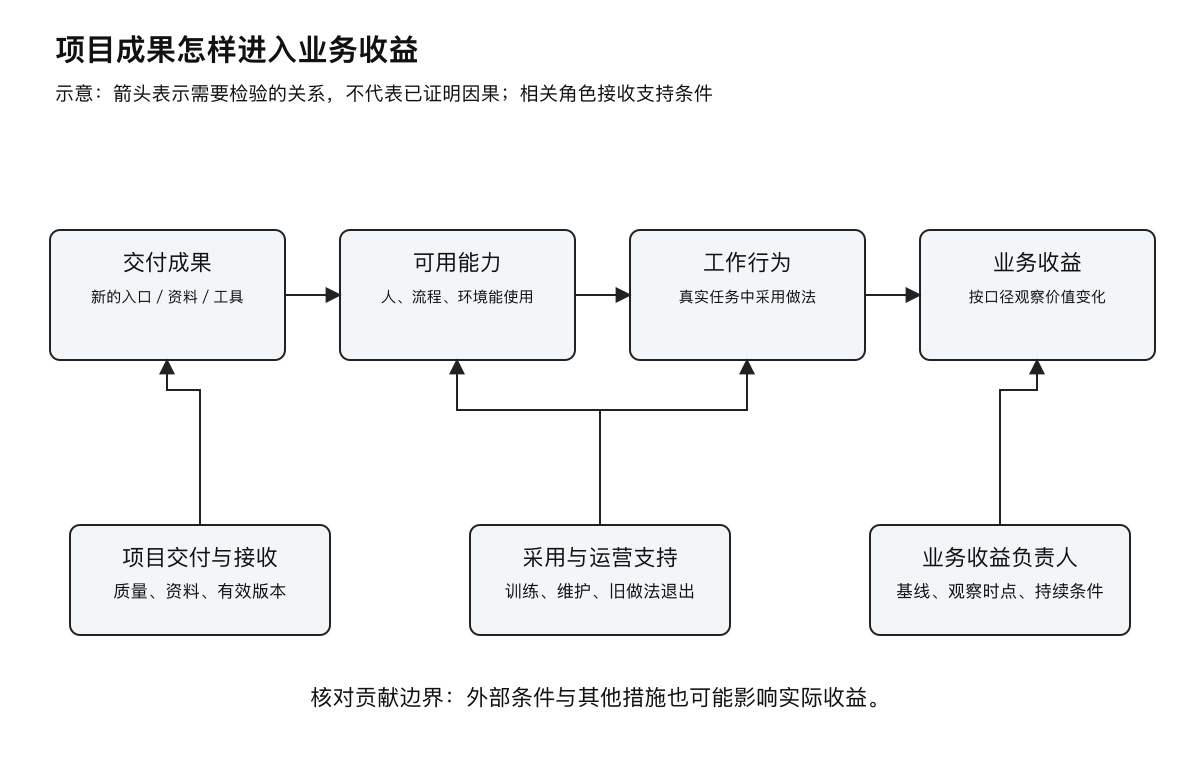

可以使用一张收益关系图,从交付到工作改变,再到业务价值。箭头表示需要检验的关系,不是已经证明的因果。每条关系写清成立条件,例如资料有效、使用者知道入口或运营有处理容量,使团队知道要观察什么。
对重要假设,安排适当验证。试点可以观察新做法是否进入真实工作,访谈可以理解未采用的原因,运行记录可以提供表现材料。不同方法承担不同作用,不把成员说“很有帮助”直接等同于业务指标改善。
还要检查外部影响。收益变化可能同时来自市场、人员、其他项目或业务量变化。核对项目贡献时说明限制,必要时请相应分析角色支持。教练不能凭一次复盘证明单一因果,也不需要为了讲好项目故事把所有积极变化归功于交付。
| 价值层次 | 示例 | 需要核对 |
|---|---|---|
| 交付成果 | 统一知识库建立 | 内容与功能是否接收 |
| 可用能力 | 能够找到适用说明 | 检索与有效状态是否明确 |
| 工作行为 | 回复前核对当前资料 | 真实使用是否发生 |
| 业务收益 | 减少不一致回复 | 口径、影响因素与持续条件 |
在交付计划中安排收益支持工作
计划不能只包含制作与上线。资料清理、使用支持、旧入口退出、运行接收与核对安排,都可能影响价值形成。把这些工作作为真实任务安排资源与接收标准,而不是在页尾写一句“业务部门自行落实”。
如果资源不足,正式决定范围与节奏。可以先覆盖一个部门或一类服务,取得能力与行为证据后再扩大。不能同时承诺全部收益、又删除所有采用支持,让运营团队独自承担差额。减少支持投入会改变收益判断,应及时更新。
收益还可能在项目关闭以后才出现。关闭时明确哪些已经观察到,哪些仍是预期,谁继续核对,未达到时怎样判断。项目结束不能成为组织不再关注价值的理由,也不能把运营无限期留在项目状态中,接收关系应清楚。
虚构案例:统一服务知识库
一家团队建立统一知识库,计划减少客户回复差异。项目按时上传材料并完成技术检查,负责人宣布目标达成。运行一段时间后,客服仍然使用各自保存的旧文档,因为新知识库分类难找,部分说明没有明确有效状态。
团队教练请项目与业务接收者重新画出收益关系。交付是知识库,必要能力是快速找到当前适用说明,行为是回复之前核对,预期收益才是减少错误或不一致。图中暴露出资料维护、使用入口和旧版本退出缺少责任。
运营负责人接收维护,安排重点情境的检索演练;业务专家确认有效内容,旧入口作适当处理。团队没有立即承诺全部指标改善,而是先检查成员能否在典型请求中找到正确材料,再观察实际回复。
部分复杂请求仍然需要专业判断,不能仅靠知识库解决。收益核对保留这一限制,同时检查专家接收路径。项目价值来自交付与实际工作安排的连接,而不是文档数量增加。这个案例是教学虚构,不代表某种知识库必然产生相同效果。
教练怎样主持收益对话
可以从“改变发生以后,谁的哪段工作应该不同”开始,让团队先描述实际使用,而不是先列好处。请制作方与接收方分别说明成功状态,比较理解差异。若一方认为上线即结束,另一方需要持续支持,就要在计划前讨论衔接。
对模糊收益,可以问它需要哪些行为与运行条件,以及谁能够提供。对明显过高的期待,不必直接否定,而是邀请说明证据、适用范围和重要假设。这样能够保留行动意愿,同时避免组织根据无法承担的承诺作投入判断。
当收益没有出现,教练帮助区分交付缺陷、采用不足、运行容量和原来假设错误。不同原因对应不同处理,不应全部要求成员“提高积极性”。正式责任与专业检查仍然保留,学习对话不能取消明确的接收要求。
收益核对要允许改变判断
组织可能发现某项预期收益不值得继续投入,或者新的价值比原来更重要。应说明证据并按治理安排决定,不为保护最初商业案例而坚持无效方向。更新收益计划保留变化依据,使相关角色理解现在实际追求什么。
对已出现的收益,也要检查能否持续。关键人员额外投入或短期补贴可能支持试点表现,推广时未必能够复制。核对成本与条件,辨认哪些是稳定能力、哪些依赖特殊支持。持续收益应有适当运行资源,不能长期依靠隐性加班。
公开介绍项目时,可以说明做法与观察到的材料,但避免效果保证与夸大归因。收益故事需要与内部证据相符,尤其在客户沟通中不能把预期写成事实。项目透明度有助于学习,也保护后续合作的信任。
用简明记录支持长期接收
收益记录可以保留名称、定义、基线、预期时点、接收者、支持工作与核对结果。重要的是口径一致和责任可查,不必每周维护庞大表格。运行人员应能够理解记录并实际使用,不能只有项目办公室看得懂。
核对频率按收益出现节奏安排。高频业务可能较快获得材料,低频结果需要较长观察;过早要求结论容易制造误判,过晚核对则可能错过调整机会。可以先检查前置条件与采用情况,为后续价值判断提供较及时的线索。
人员更替时,收益记录也需要交接。新接收者应知道哪些结果已经被观察、哪些仍待确认、哪些假设发生变化。若只有最初负责人知道业务理由,项目关闭以后价值管理就容易消失。清楚接收使组织能够把投资判断延续到运行。
不用财务语言掩盖不同价值
一些收益可以合理估算金额,另一些更适合用质量、可及性或能力证据说明。不要为显得商业化而把所有价值换成缺少依据的数字。也不要因为某项价值难以货币化就将其删除,必要质量与服务条件可能同样影响组织判断。
减少工作时间与减少现金支出应分开。释放容量后组织如何使用,需要形成实际管理安排;如果成员仍承担相同费用,不能直接把全部时间节约写成成本减少。财务口径由有能力的角色核对,团队教练帮助相关人员理解假设与取舍。
对于教练家平台上的管理者与组织教练,收益管理让项目不止于完成任务,而是连接到真实工作价值。交付、采用、运行和核对都有适当责任,组织才有机会知道改变是否值得持续。它不会保证收益,却能够使价值判断更清楚、更诚实,也更容易形成有效行动。
收益负责人还应有机会说明无法承担的条件,并将需要支持的部分送交正式决定。把责任分配给一个岗位,却不给必要资源,只会让收益计划成为事后追责的材料。真实接收包含清楚的任务、权限和可用支持。
