项目支持需要具体决定,而不只是表示重视

项目负责人经常听到发起人说有问题随时找我。但当资源冲突出现时,他不知道哪些问题适合提交,准备多少材料,也不知道发起人能够作出什么决定。于是小问题反复请示,大问题又被拖到最后。双方都觉得对方没有承担好责任。

知行社为教练家讨论项目发起人与项目负责人的合作,把重点放在一个实际接口:日常执行怎样与组织层面的授权、资源和取舍连接。项目发起人有时也称赞助人,这里指组织中提供相应支持与治理的角色,不等于外部出资者,也不预设其拥有所有最终决定权。

不同组织的权限安排不同,需要按实际治理明确。本篇不是完整项目管理标准,提供的是合作会谈与决定请求的实践工具。领导力或团队教练可以帮助双方澄清期待,但不能替代正式授权与项目治理。

先确认角色真正拥有的权限

职务高、支持项目或最早提出想法,都不自动意味着能够批准预算、调配人员或改变范围。项目负责人需要核对哪些事项由发起人决定,哪些由其他角色或集体机制决定,以及发起人可以怎样推动协调。

可以围绕几个实际问题讨论:谁确认项目目标,谁批准资源变化,谁决定跨部门冲突,谁接受交付,谁决定项目继续、改变或停止。答案应落实到组织现有安排,而不是只写发起人负责支持。

发起人也需要知道项目负责人能够自行处理什么。日常任务协调、范围内的顺序调整或常规技术选择,可能不需要逐项请示。具体边界由双方及相关治理角色核对,避免用过度审批替代授权。

如果发现项目需要的决定权限无人承担,应先补齐路径。不能期待负责人通过人际影响解决所有组织问题,也不能因为项目很重要就假定发起人自然能够协调任何资源。

将共同目标与交付范围分开说明

项目为什么值得做,与项目准备交付什么,是两个有关但不同的问题。业务目标说明希望产生的变化,交付范围说明本次具体完成哪些输出。两者都需要清楚,避免完成了任务却没有人接续使用。

例如培训项目希望帮助岗位应用某项方法,交付可能是课程、资料和支持安排。只写课程按时完成,无法说明后续应用由谁支持;只写提升能力,又不足以明确负责人具体承担什么。

双方可以确认受益角色、使用场景、限制和必要条件。发起人负责推动相应组织支持,负责人负责在约定范围内组织交付。实际职责仍依组织安排,不用简单一句一个管结果、一个管过程概括。

条件变化时,需要重新核对目标与范围的联系。原先的交付可能仍能完成,但业务用途已经改变。此时继续按旧计划推进,并不一定是负责,需要让有授权的人作出取舍。

提交的是决定请求,不是材料堆积

项目负责人向发起人汇报,常把所有进度和细节放进材料,希望对方自己发现需要决定的部分。发起人时间有限,可能只得到项目仍在推进的印象。决定请求应单独、明确。

一个简短请求包含五项:现在出现什么情况,影响哪项承诺,已经采取什么动作,有哪些可行选项,希望谁在何时作出什么决定。必要背景可以附在后面,不能替代核心请求。

选项不一定很多,但应说明限制与影响。比如减少本轮范围、增加资源或调整时间,各自会改变什么。负责人可以提出建议,同时保留其他选择的信息,不把偏好的方案包装成唯一可能。

未知也需要标注。缺少信息时,可请求先确认判断方向,或者批准有限调查。不要为了让材料完整而填写未经核对的估计,也不要用大量技术词语掩盖关键取舍。

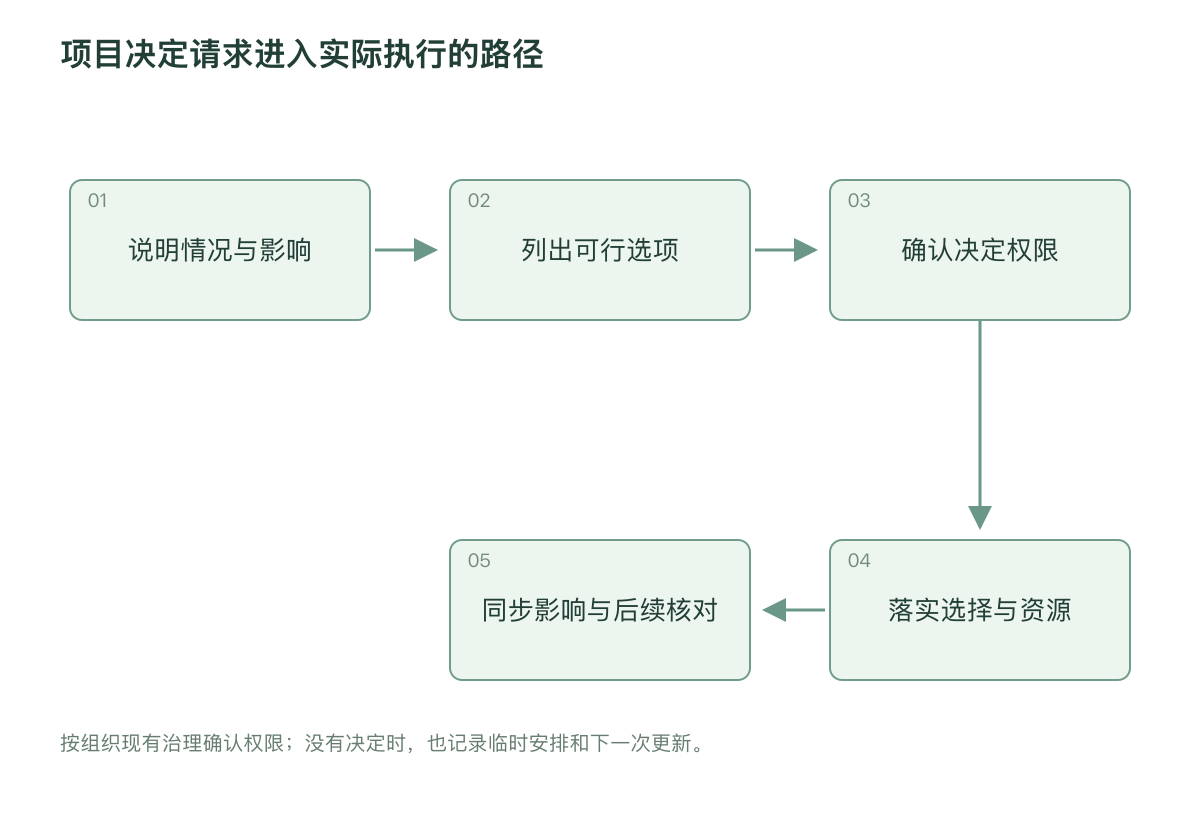

项目决定请求进入实际执行的路径
按组织现有治理确认权限;没有决定时,也记录临时安排和下一次更新。

设定升级触发条件与响应方式

不是所有偏差都要立即提交,也不是所有问题都应等到例会。双方可以约定哪些变化触发升级,例如超出既定权限、影响对外承诺、关键资源撤回或发现原目标可能不再适用。

触发条件应能被实际识别。仅写重大问题太模糊,不同人理解不同。可结合本项目说明影响范围和所需决定,不在缺少依据时设定通用数值。

响应方式包括接收入口、期望反馈时点和无法及时决定的临时安排。发起人不能保证立即解决所有问题,但可以说明是否受理、需要补什么信息和下一次更新。项目负责人则负责在等待期间维护已确认的工作边界。

若发起人不在,需要明确替代路径和替代权限。临时联系人未必有权批准变化,应说明能做什么,不能把接收消息误当成获得授权。

资源支持需要可兑现的安排

发起人表示会帮忙争取资源,是一个动作承诺,不能自动等同资源已经到位。项目计划应区分已确认资源、正在申请的资源和无法保证的支持。

人员安排尤其需要核对可用时间、原岗位责任和冲突处理。某位专家被列入名单,不代表其能够在需要时投入。项目负责人应与相关管理角色确认具体条件,而不是靠私人关系临时争取。

资源变化也要进入共同信息。如果成员被调走,发起人与负责人需要核对影响,决定缩减、替代或调整时间。不能既撤回条件又要求原承诺不变。

负责人同样需要准确报告资源使用。提出增加支持时,说明已有资源如何安排,哪些缺口无法通过范围内调整解决。这样发起人才能承担真正的取舍,而不是根据急迫程度临时分配。

状态更新与决定会谈采用不同格式

状态更新让相关人了解已完成、正在进行、重要风险和后续节点。决定会谈则围绕待取舍事项,核对信息并形成选择。两者可以相邻安排,但不宜让长时间汇报挤占决定。

发起人可提前阅读必要资料,负责人在会谈中聚焦需要澄清的地方。若没有待决定事项,可以采用简短异步更新,不为了体现参与而召开完整会议。

决定形成后,应记录决定内容、条件、责任人和影响范围。口头说原则上可以,可能被不同人理解成不同授权。负责人需要确认可执行的含义,再向团队同步。

如果没有形成决定,也要记录下一步。谁补什么信息,何时再次讨论,等待期间哪些任务暂停,不能只说再研究研究。未决定同样影响工作,应当进入计划。

合作议题 负责人准备 发起人或治理角色确认
目标与范围 用途、输出与条件 业务方向及接受路径
决定请求 情况、选项与影响 谁在何时作出何种决定
资源变化 缺口与范围内调整 增加、替代、缩减或改期
等待处理 可继续与暂停事项 响应和替代权限路径
结束接续 交付、维护与未决项 接收者和后续责任

允许发起人提供方向,也保护执行边界

发起人有业务信息和组织责任,提出方向很重要。但如果绕过负责人直接给成员安排不同任务,项目可能出现多套优先级。双方应明确日常指令如何进入工作,紧急变化如何同步。

负责人也不能以维护项目秩序为由阻止必要信息进入。发起人与成员可以交流,但涉及承诺、资源或范围的变化,应回到共同的决定入口确认。

意见与指令需要区分。发起人提出可以考虑某种办法,成员可能认为必须立即执行。会谈可以明确这是建议、需要核对的方向还是已授权的决定,减少职位差异带来的猜测。

遇到不同意见时,可以分别说明依据、限制和预计影响,再由适当权限作出选择。负责人不必将分歧理解为不被信任,发起人也不应将专业提醒当作挑战地位。

教学案例:把资源冲突转成可处理的请求

以下为模拟教学案例。一个业务改进项目需要两个部门共同参与,项目负责人发现关键成员被临时调去其他任务。他多次向发起人说项目很困难,却没有明确请求。发起人认为负责人需要自己协调,双方因此不断失望。

教练支持负责人整理事实:哪段工作受影响,已经联系了谁,哪些动作仍可继续,原时间会怎样变化。他准备三个选项,分别是缩减试行范围、确认替代支持或调整节点,并说明各自条件。

发起人核对自己的权限后,与相关负责人协调资源,并明确哪项选择获得批准。项目负责人同步新安排,记录仍未确认的部分。双方同时约定以后资源变化的升级入口和更新时间。

这个过程没有保证项目因此成功,也没有证明某人原先不负责任。它只是让模糊困难变成能够作出取舍的信息,让支持从态度进入实际动作。

项目交付后,支持责任还需要接续

完成输出不一定意味着业务已经使用。双方应在结束前核对接收者、使用条件、后续维护和必要观察。哪些由项目团队继续承担,哪些转给日常职能,需要明确交接。

发起人可以推动接收与应用所需的组织安排,但职责仍依治理确认。不能默认项目负责人无限期负责所有后续,也不能把资料交出去就视为业务结果已经实现。

若原定用途没有出现,应核对原因和后续选择。可能需要调整输出,也可能是接收条件变化。讨论应基于事实,不为了证明项目有价值而夸大成果。

教练帮助双方形成清楚的合作契约

教练可分别邀请双方说明希望得到什么支持、愿意承担什么、哪些请求最难处理,再让期待进入同一份工作约定。会谈不仅检查负责人如何汇报,也检查发起人怎样回应和兑现。

如果双方权限不匹配,教练应支持他们提出治理澄清,不靠更圆滑的表达掩盖结构缺口。沟通能够改善理解,却不能创造不存在的授权。

人员更换时,重新确认而不照搬旧约定

项目期间发起人或负责人可能变动。原约定不能只依靠个人熟悉程度延续,需要向接任者说明目标、当前承诺、未决事项和权限路径。接任者也应核对哪些安排仍有效。

尤其要确认正在等待的决定和有条件承诺。新发起人可能不了解背景,负责人需要提供简短信息,但不应重新包装成已经批准。重新确认能够避免口头支持在人员变化后失去依据。

对教练家读者来说,与项目发起人合作,不是争取一个强有力的人替自己解决所有问题。它是建立明确的决定与支持接口,让执行责任、组织取舍和业务用途持续连接。
